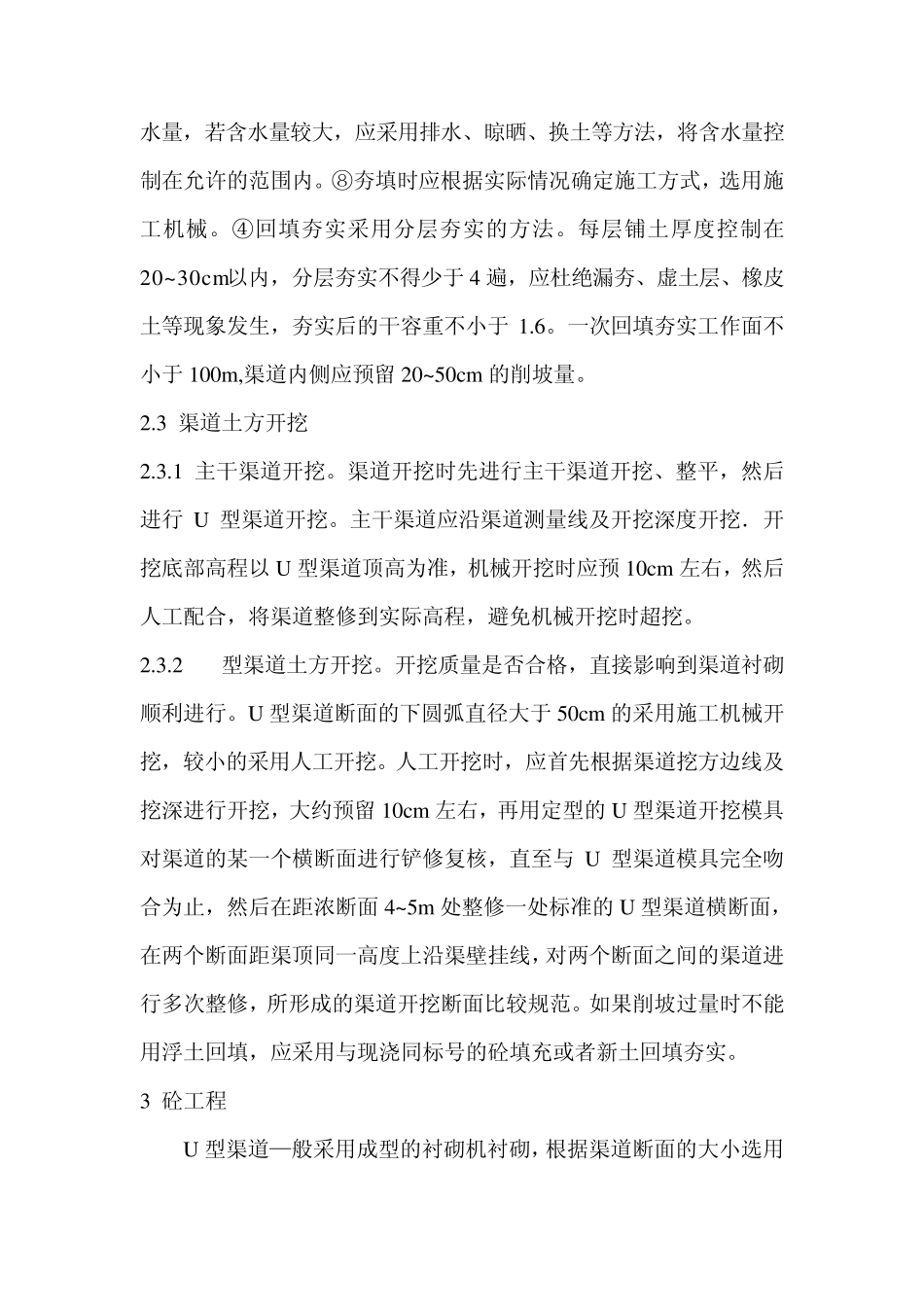

1 现浇砼U 型渠道施工前的准备工作 现浇砼U 型渠道施工前,应根据有关设计文件和实施方案进行详细的施工组织设计,制定施工方案
由于灌区节水改造项目施工战线长,施工地点分散,渠道的布设因灌区地形条件不同而各异,施工前应合理确定施工管理机构位置,确定料场和拌合场地,对施工工地进行合理的布置,做好“三通一平”工作,并对施工所需设备进行检测和测试运行,如果不符合要求,应予以更换和调整
在施工条件极其艰苦,无实验仪器和设备的条件下,可以将试验委托有资质的实验机构进行
还应做好永久性和必要的临时性交通道路建设,为现浇砼U 型渠道衬砌创造良好的施工条件
2 土方工程 2
1 渠道放样 土方工程施工前,应先根据设计技术交底的有关资料,对渠道中线、长度及水准高程进行复测,用钢尺复核渠道的长度,在渠道中线位置,每 50m 增加一个中心桩
弯道处 3~5m 设一个中心桩
用钢尺量距,误差不超过 1/1000
其次,按四等水准要求控制高程,闭合精度要求控制在 20mm
每 200m 设一个临时高程点,作为开挖渠道高程控制点
最后,根据中心线和高程控制点,对渠道土方开挖或回填边线及临时堆土、取土界限放样
2 渠道土方夯填 填方渠道应满足如下技术要求①清基,清除渠床内杂草、砖瓦块、冻土、表面虚土、腐殖质及隐藏的砖石等
②回填土应采取就近取用,减少拉运费用,并将回填土的含水量控制在16~20之间
若回填土比较干燥,应采用洒水的方法调节回填土的含 水量,若含水量较大,应采用排水、晾晒、换土等方法,将含水量控制在允许的范围内
⑧夯填时应根据实际情况确定施工方式,选用施工机械
④回填夯实采用分层夯实的方法
每层铺土厚度控制在20~30cm以内,分层夯实不得少于 4 遍,应杜绝漏夯、虚土层、橡皮土等现象发生,夯实后的干容重不小于 1
一次回填夯实工作面不小于 100m,渠道内侧应预留 20~50c
