半封闭棋牌亭玻璃屋面施工组织设计 施工方案 一、 施工准备 1、 开工前现场勘察,复核网架安装是否符合质量要求
用水准仪实测网架支座误差及支托盘误差并记录下来,测量用水准仪和拉钢丝(拉线)相结合
如果支托盘误差太大,影响骨架安装,需矫正调整
2、 保证水、电、道路三通,对影响施工的场地进行平整,做好场地的清理工作,保证道路的畅通,方便施工
3、 制作安装前应熟悉图纸,了解施工工艺弄清节点构造,掌握制作安装方法
4、 一般工艺流程为测量放线—骨架材料矫正、除锈—骨架制作安装—涂装—安装玻璃—打注硅酮胶—成品保护
二、材料 1、本工程屋面材料是采用5+5 低辐射夹胶钢化玻璃
2、材料进场必须按指定地点堆放,骨架材料(钢方管)应堆放合理,下部用枕木垫平
每层用方木隔开
3、检 查 材料数 量及型 号 是否与 图纸相等 ,运 输 之 中 是否有 破 损 ,如有 破 损 或 数 量、型 号 与 图纸不 等 ,应及时 与 供 货 方联 系
4、现场保管 (1)、不 受 雨 淋 ,通风 良 好
(2)、保管中 ,不 受 其 它 工程影响而 搬 运
(3)、安全 性 能 好,不 受 因 材料运 输 或 坠 落 物 体 而 导 致 损 伤

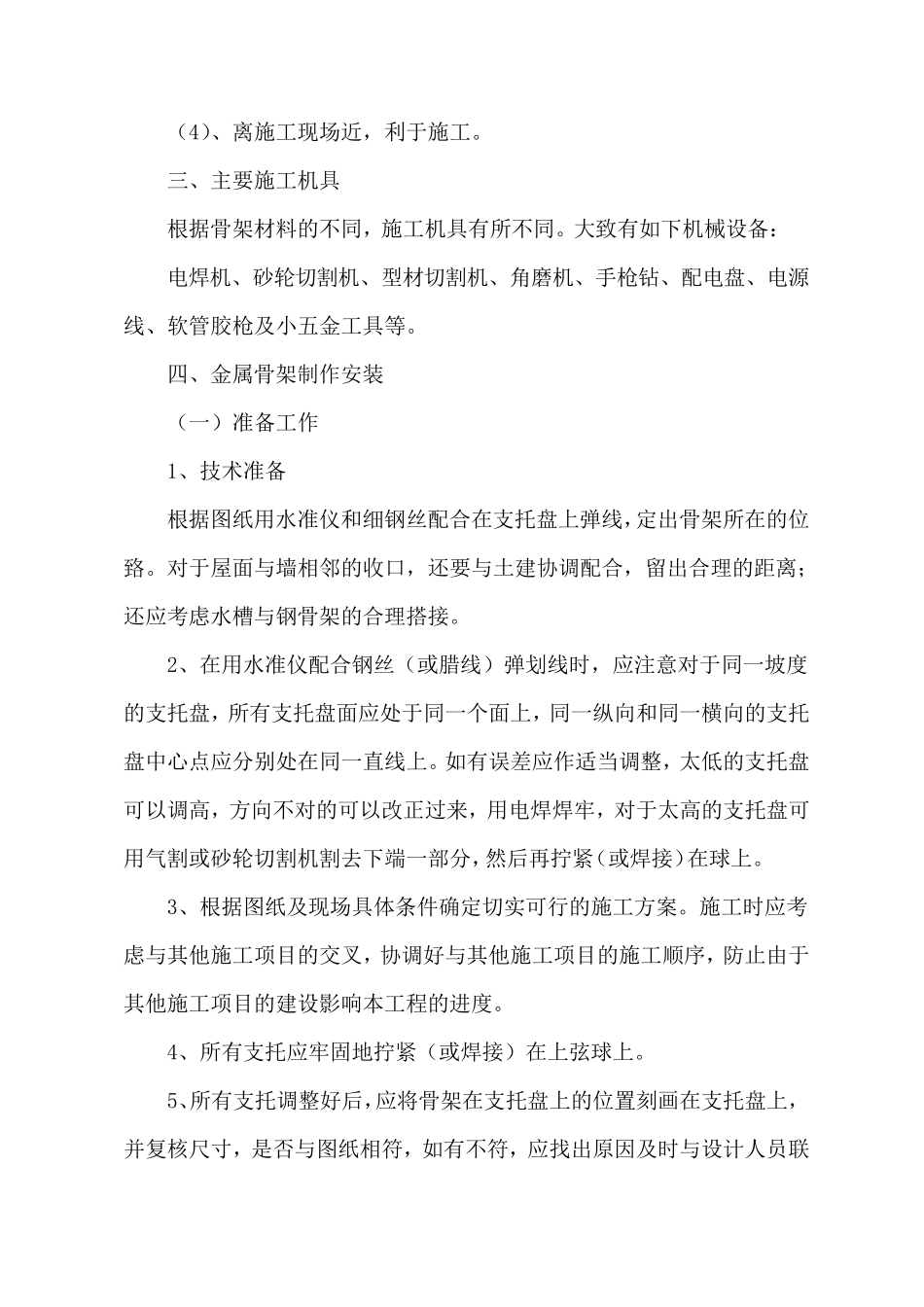

(4)、离施工现场近,利于施工
三、主要施工机具 根据骨架材料的不同,施工机具有所不同
大致有如下机械设备: 电焊机、砂轮切割机、型材切割机、角磨机、手枪钻、配电盘、电源线、软管胶枪及小五金工具等
四、金属骨架制作安装 (一)准备工作 1、技术准备 根据图纸用水准仪和细钢丝配合在支托盘上弹线,定出骨架所在的位臵
对于屋面与墙相邻的收口,还要与土建协调配合,留出合理的距离;还应考虑水槽与钢骨架的合理搭接
2、在用水准仪配合钢丝(或腊线)弹划线时,应注意对于同一坡度的支托盘,所有支托盘面应处于同一个面上,同一纵向和同一横向的支托
