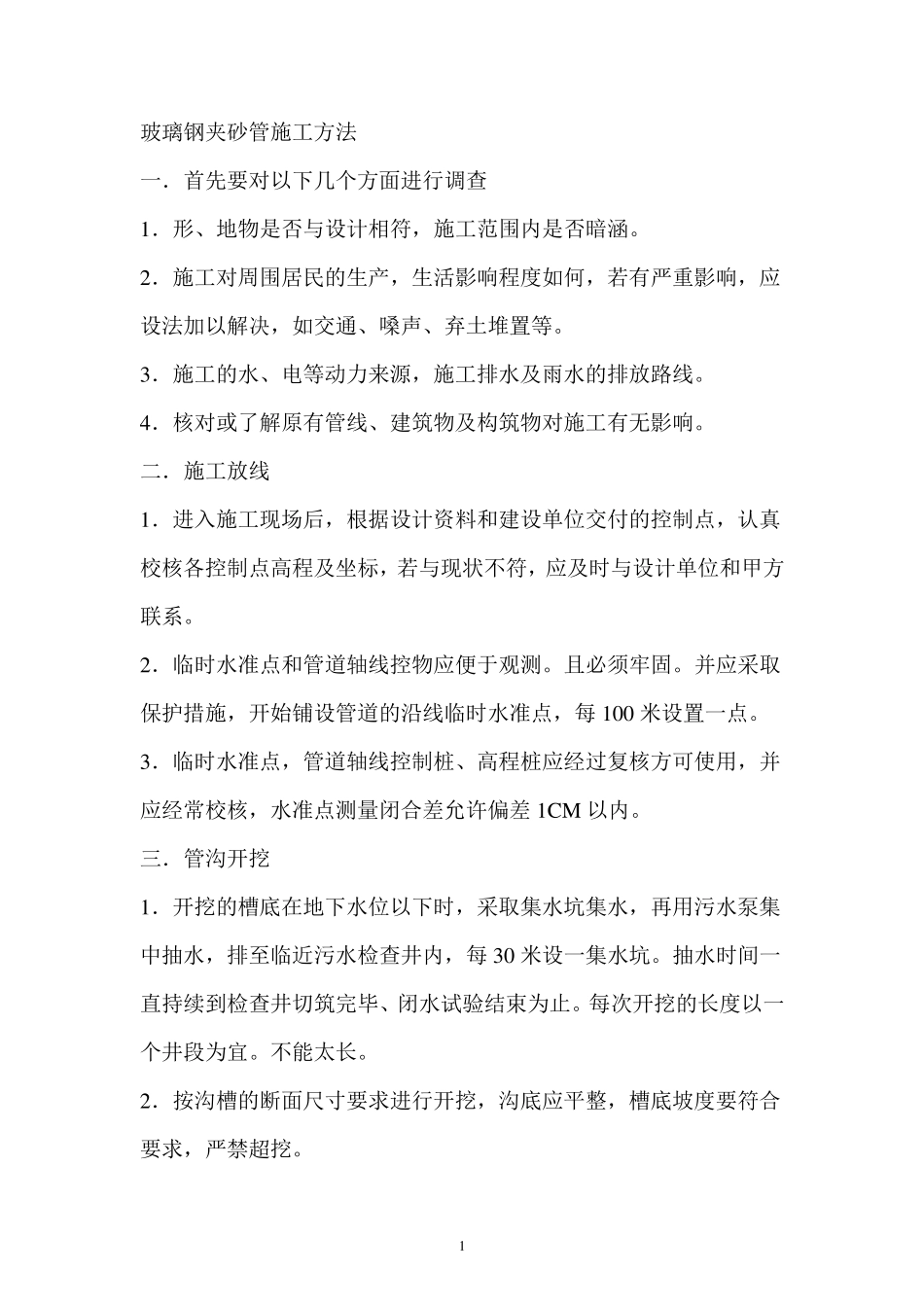

1 玻璃钢夹砂管施工方法 一.首先要对以下几个方面进行调查 1.形、地物是否与设计相符,施工范围内是否暗涵
2.施工对周围居民的生产,生活影响程度如何,若有严重影响,应设法加以解决,如交通、嗓声、弃土堆置等
3.施工的水、电等动力来源,施工排水及雨水的排放路线
4.核对或了解原有管线、建筑物及构筑物对施工有无影响
二.施工放线 1.进入施工现场后,根据设计资料和建设单位交付的控制点,认真校核各控制点高程及坐标,若与现状不符,应及时与设计单位和甲方联系
2.临时水准点和管道轴线控物应便于观测
并应采取保护措施,开始铺设管道的沿线临时水准点,每 100 米设置一点
3.临时水准点,管道轴线控制桩、高程桩应经过复核方可使用,并应经常校核,水准点测量闭合差允许偏差 1CM 以内
三.管沟开挖 1.开挖的槽底在地下水位以下时,采取集水坑集水,再用污水泵集中抽水,排至临近污水检查井内,每 30 米设一集水坑
抽水时间一直持续到检查井切筑完毕、闭水试验结束为止
每次开挖的长度以一个井段为宜
2.按沟槽的断面尺寸要求进行开挖,沟底应平整,槽底坡度要符合要求,严禁超挖

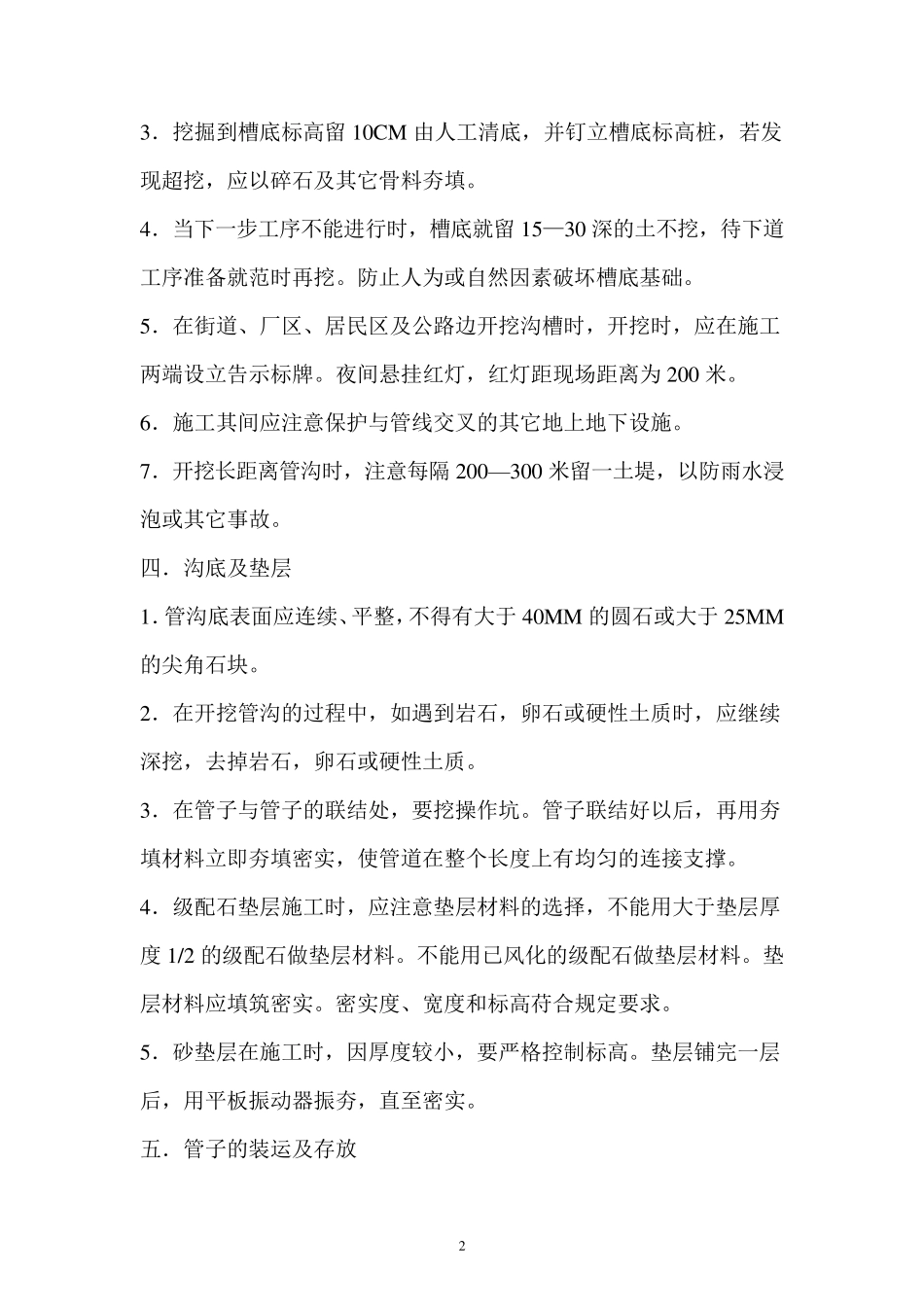

2 3.挖掘到槽底标高留10CM 由人工清底,并钉立槽底标高桩,若发现超挖,应以碎石及其它骨料夯填
4.当下一步工序不能进行时,槽底就留15—30 深的土不挖,待下道工序准备就范时再挖
防止人为或自然因素破坏槽底基础
5.在街道、厂区、居民区及公路边开挖沟槽时,开挖时,应在施工两端设立告示标牌
夜间悬挂红灯,红灯距现场距离为 200 米
6.施工其间应注意保护与管线交叉的其它地上地下设施
7.开挖长距离管沟时,注意每隔 200—300 米留一土堤,以防雨水浸泡或其它事故

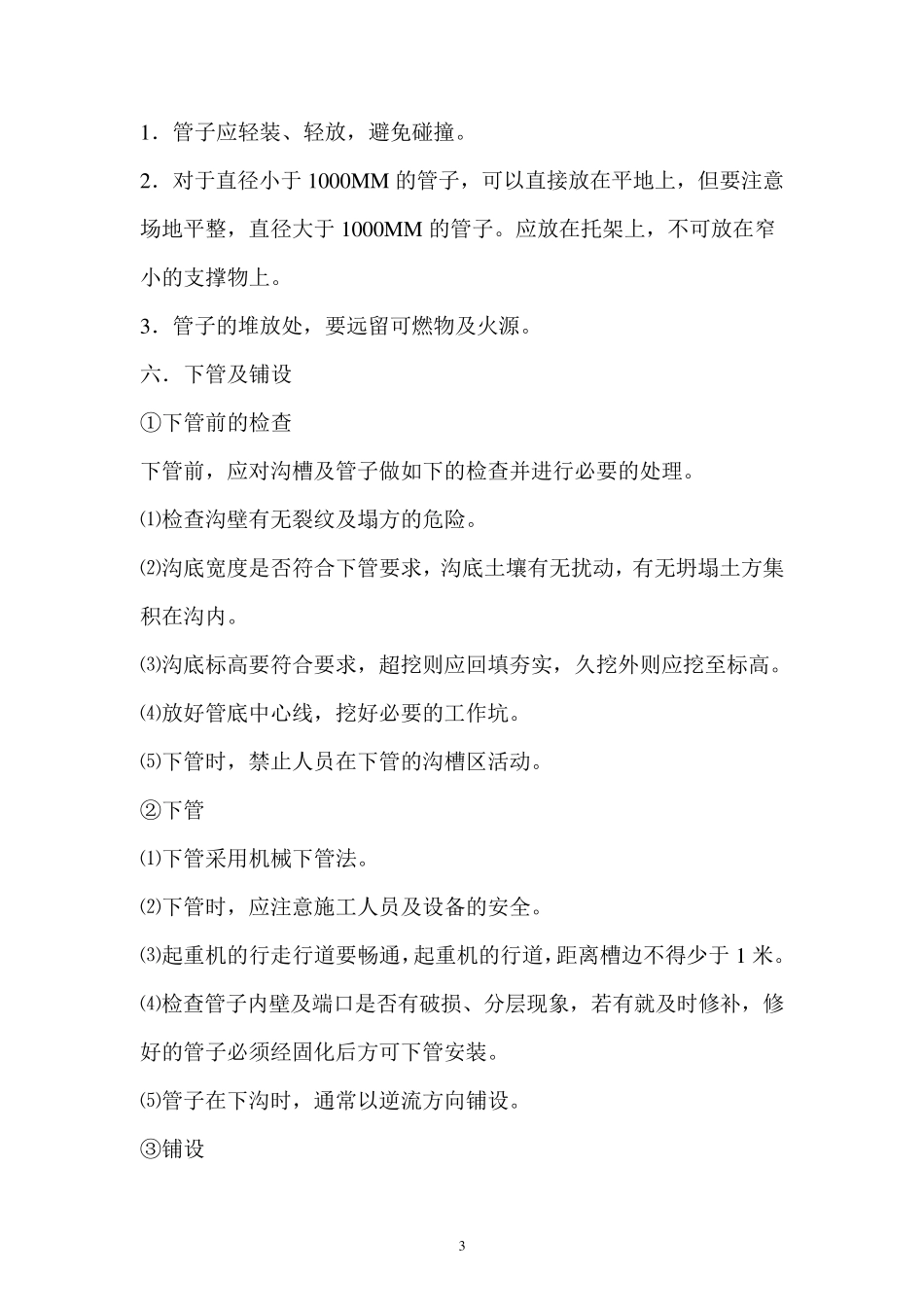

四.沟底及垫层 1.管沟底表面应连续、平整,不得有大于 40M M 的圆石或大于 25M M的尖角石块
