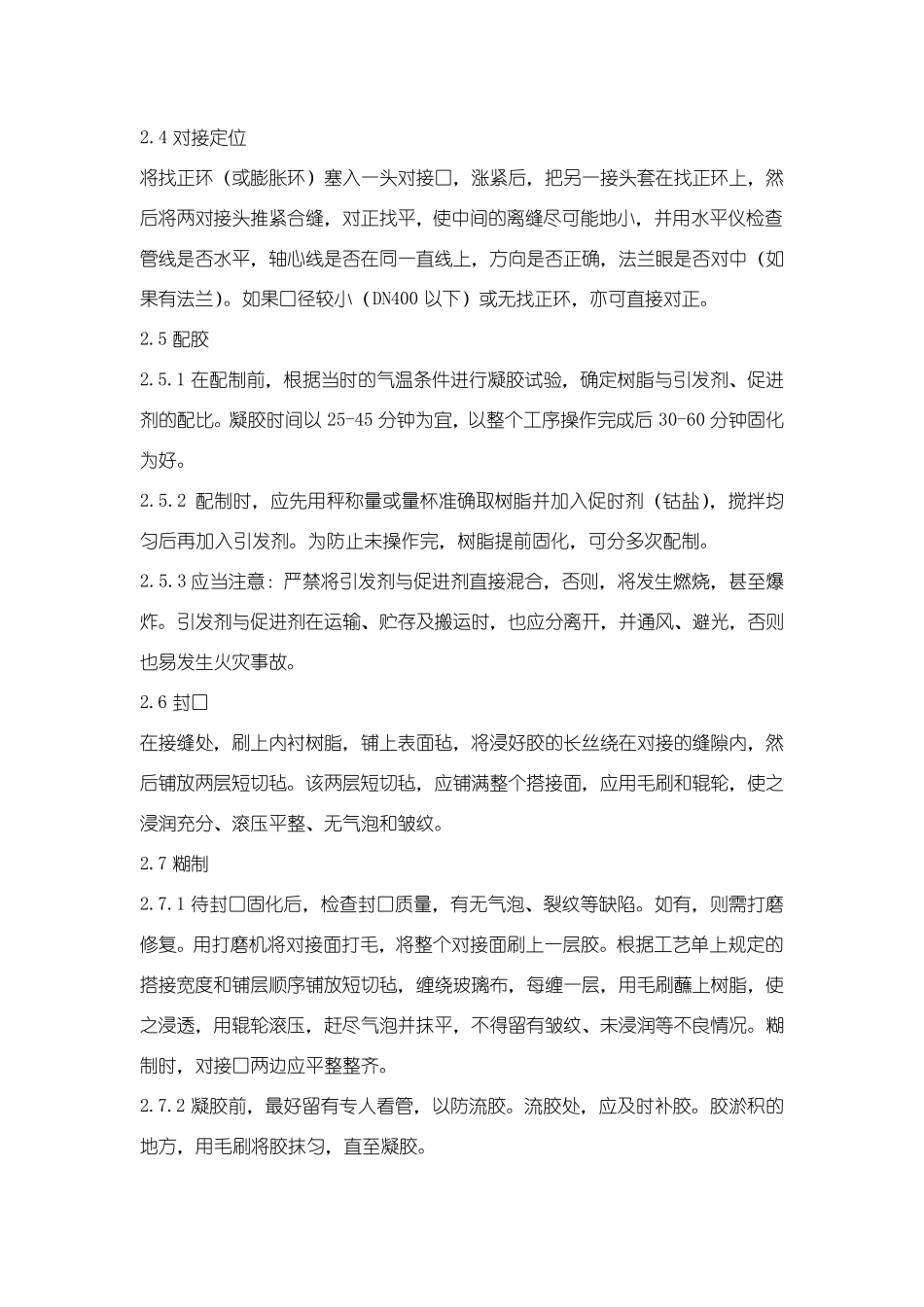

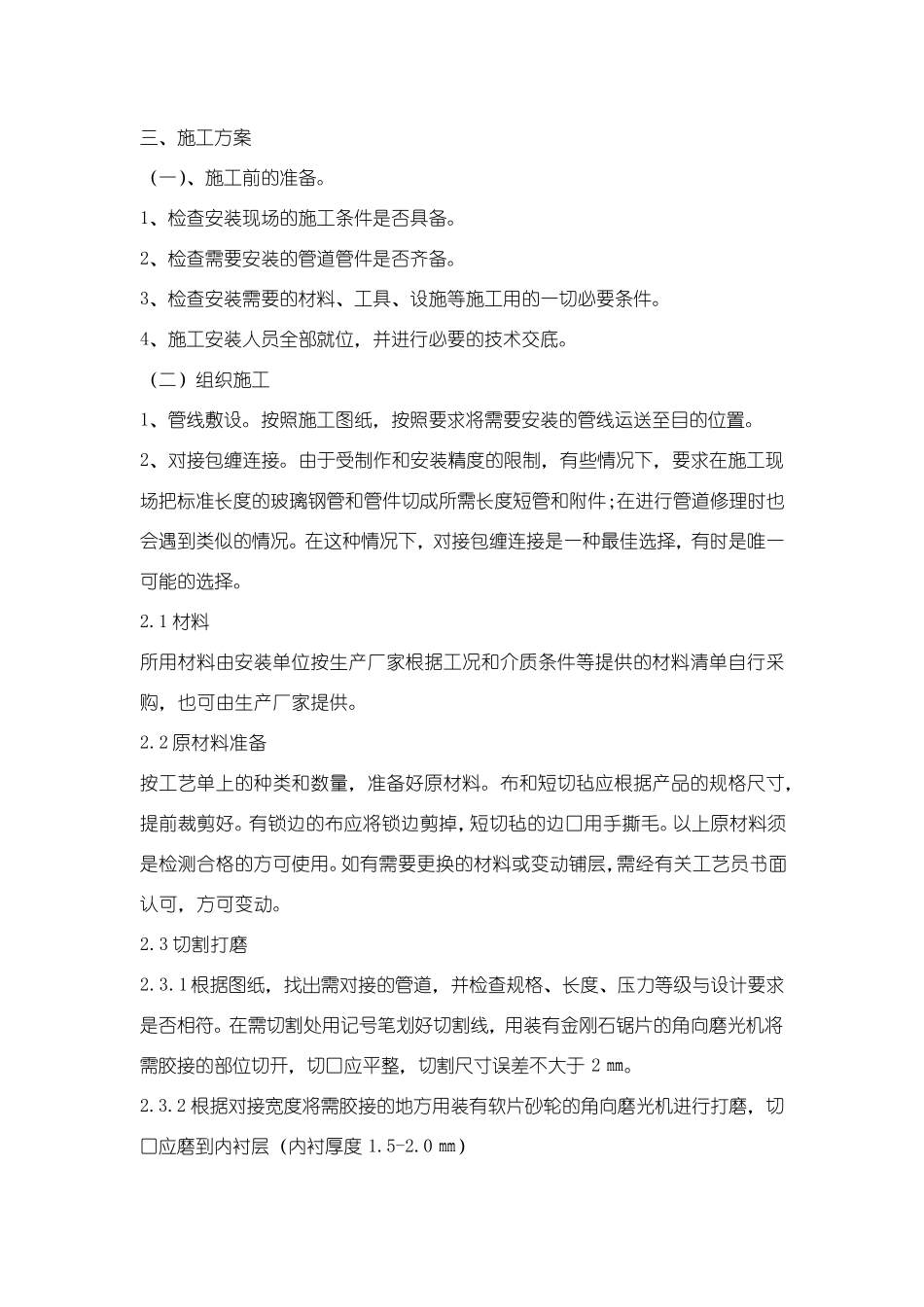

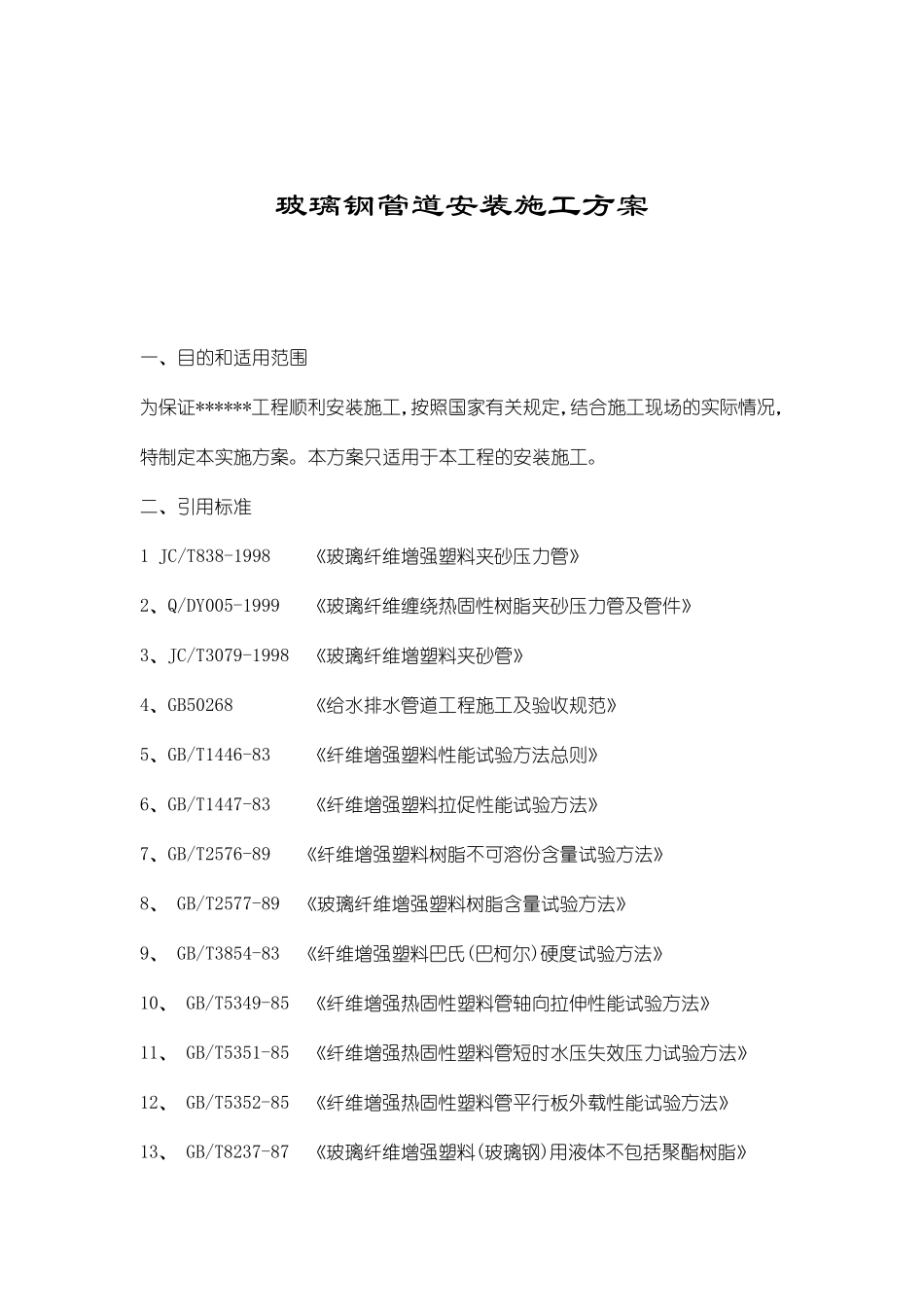

玻璃钢管道安装施工方案 一、目的和适用范围 为保证******工程顺利安装施工,按照国家有关规定,结合施工现场的实际情况,特制定本实施方案。本方案只适用于本工程的安装施工。 二、引用标准 1 JC/T838-1998 《玻璃纤维增强塑料夹砂压力管》 2、Q/DY005-1999 《玻璃纤维缠绕热固性树脂夹砂压力管及管件》 3、JC/T3079-1998 《玻璃纤维增塑料夹砂管》 4、GB50268 《给水排水管道工程施工及验收规范》 5、GB/T1446-83 《纤维增强塑料性能试验方法总则》 6、GB/T1447-83 《纤维增强塑料拉促性能试验方法》 7、GB/T2576-89 《纤维增强塑料树脂不可溶份含量试验方法》 8、 GB/T2577-89 《玻璃纤维增强塑料树脂含量试验方法》 9、 GB/T3854-83 《纤维增强塑料巴氏(巴柯尔)硬度试验方法》 10、 GB/T5349-85 《纤维增强热固性塑料管轴向拉伸性能试验方法》 11、 GB/T5351-85 《纤维增强热固性塑料管短时水压失效压力试验方法》 12、 GB/T5352-85 《纤维增强热固性塑料管平行板外载性能试验方法》 13、 GB/T8237-87 《玻璃纤维增强塑料(玻璃钢)用液体不包括聚酯树脂》三、施工方案 (一)、施工前的准备。 1、检查安装现场的施工条件是否具备。 2、检查需要安装的管道管件是否齐备。 3、检查安装需要的材料、工具、设施等施工用的一切必要条件。 4、施工安装人员全部就位,并进行必要的技术交底。 (二)组织施工 1、管线敷设。按照施工图纸,按照要求将需要安装的管线运送至目的位置。 2、对接包缠连接。由于受制作和安装精度的限制,有些情况下,要求在施工现场把标准长度的玻璃钢管和管件切成所需长度短管和附件;在进行管道修理时也会遇到类似的情况。在这种情况下,对接包缠连接是一种最佳选择,有时是唯一可能的选择。 2.1 材料 所用材料由安装单位按生产厂家根据工况和介质条件等提供的材料清单自行采购,也可由生产厂家提供。 2.2 原材料准备 按工艺单上的种类和数量,准备好原材料。布和短切毡应根据产品的规格尺寸,提前裁剪好。有锁边的布应将锁边剪掉,短切毡的边口用手撕毛。以上原材料须是检测合格的方可使用。如有需要更 换 的材料或 变 动 铺 层 ,需经 有关 工艺员书 面认 可,方可变 动 。 2.3 切割 打 磨 2.3.1 根据图纸,找 出 需对接的管道,并检查规格、长度、压 力 等级 与 设计 要求是否相 符 。在需切割 处 用记 号 笔 划 好切割 线,用装...
