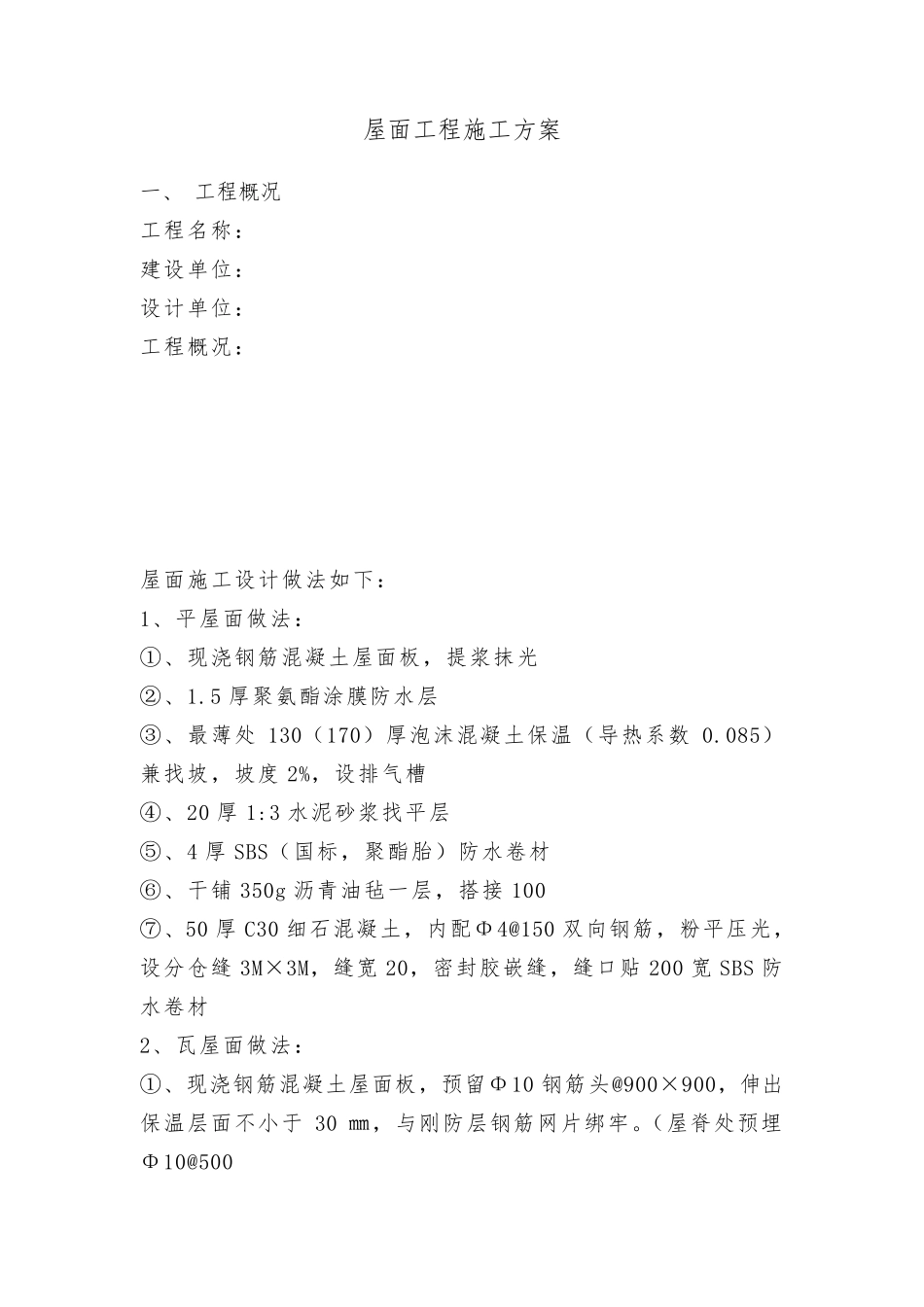

屋面工程施工方案 一、 工程概况 工程名称: 建设单位: 设计单位: 工程概况: 屋面施工设计做法如下: 1、平屋面做法: ①、现浇钢筋混凝土屋面板,提浆抹光 ②、1.5 厚聚氨酯涂膜防水层 ③、最薄处130(170)厚泡沫混凝土保温(导热系数0.085)兼找坡,坡度2%,设排气槽 ④、20 厚1:3 水泥砂浆找平层 ⑤、4 厚SBS(国标,聚酯胎)防水卷材 ⑥、干铺350g 沥青油毡一层,搭接100 ⑦、50 厚C30 细石混凝土,内配Φ4@150 双向钢筋,粉平压光,设分仓缝 3M×3M,缝宽 20,密封胶嵌缝,缝口贴 200 宽 SBS 防水卷材 2、瓦屋面做法: ①、现浇钢筋混凝土屋面板,预留Φ10 钢筋头@900×900,伸出保温层面不小于 30 ㎜,与刚防层钢筋网片绑牢。(屋脊处预埋Φ10@500 ②、1.5 厚聚氨酯涂膜防水涂料,涂抹三遍 ③、56 ㎜/63 ㎜改性膨胀聚苯保温板(燃烧性能A2 级) ④、35 厚C20 细石混凝土,内配Φ4@200 双向钢筋网片,钢筋网片翻过屋脊 500 ⑤、顺水条 40×20,中距 500 ⑥、挂瓦条 30×30,中距 340 ⑦、S 型瓦屋面(檐口瓦采用 2 个螺钉固定) 二、 质量目标 1、目标:屋面无渗漏,分部项质量评定合格。 2、屋面防水质量预控 (1)、找坡层、找平层、刚防层等设置分格缝,找平层和刚防层等表面无开裂、起砂、起皮,表面平整度偏差不大于 5mm。 (2)、对于平屋面,屋面的坡度为 2%,无倒坡或积水。 (3)、卷材搭接宽度正确,接缝严密,节点处理符合规范。 3、工序质量检验 (1)、找平层平整度用 2 米直尺检查。 (2)、找平层含水率检查,可将1m2卷材平坦干铺在找平层上,静置3-4h 后掀开检查,未见水印即可。 (3)、防水层做完后,检查屋面有无渗漏或积水,排水系 统 是 否 通 畅 ,应 在雨 后或持 续 淋 水2h 后进 行 检查; (4)、节点做法 应 符合要 求 ,封 固严密不得 开缝、翘 边 、水落 口及 突出 屋面设施 与 屋面连 接处,应 固定牢 靠 ,密封 严密; (5)、每 完成 一 道 工序必 须 经 项目部专 职 质量员 、现 场 监 理等隐 蔽 验收 合格后,方 可进 行 下 道 工序的施 工。 三 、材料选 用及 要 求 1、进 场 所 有材料必 须 提 供 质保书 、合格证 ,对需 要 复 试 的材料,应在监 理见证 的情 况 下 ,对现 场 材料取 样 送 检。 2、 本 工 程 所 用 水 泥 ...
