电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

生活区场地硬化技术交底

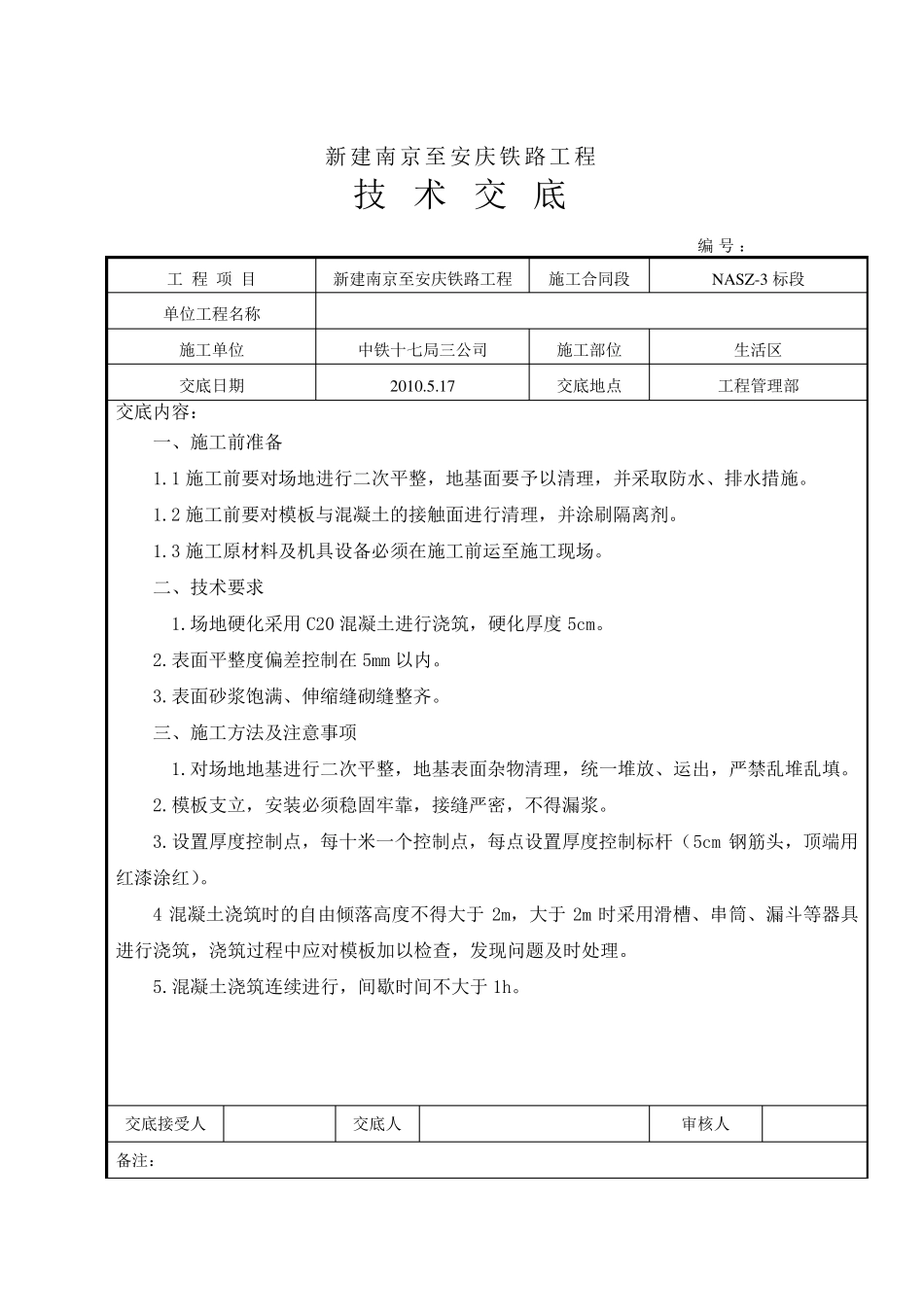

生活区场地硬化技术交底_第1页
1/6

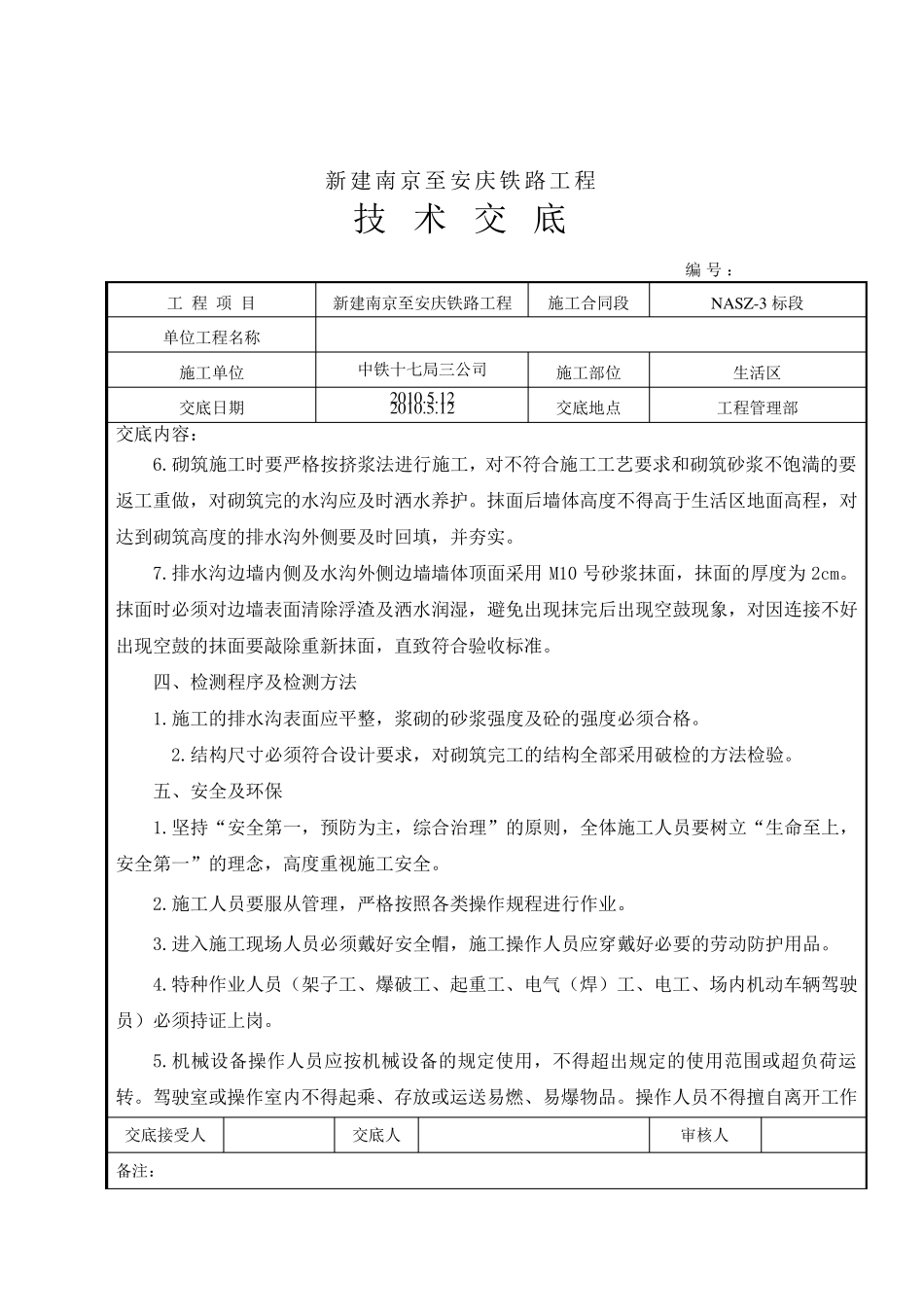

生活区场地硬化技术交底_第2页
2/6

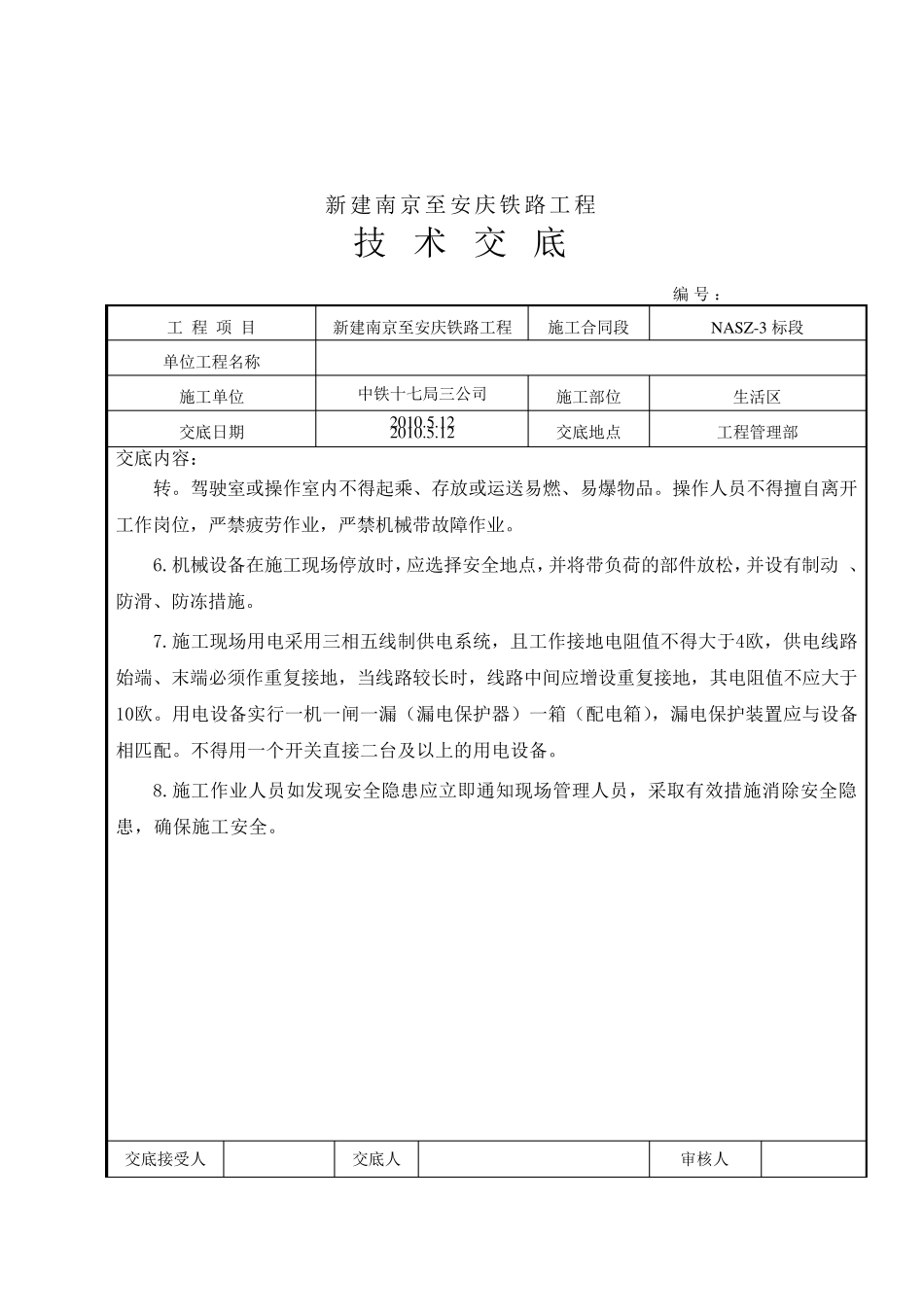

生活区场地硬化技术交底_第3页
3/6
新建南京至安庆铁路工程 技 术 交 底 编号: 工 程 项 目 新建南京至安庆铁路工程 施工合同段 NASZ-3 标段 单位工程名称 施工单位 中铁十七局三公司 施工部位 生活区 交底日期 2010.5.17 交底地点 工程管理部 交底内容: 一、施工前准备 1.1 施工前要对场地进行二次平整,地基面要予以清理,并采取防水、排水措施。 1.2 施工前要对模板与混凝土的接触面进行清理,并涂刷隔离剂。 1.3 施工原材料及机具设备必须在施工前运至施工现场。 二、技术要求 1.场地硬化采用 C20 混凝土进行浇筑,硬化厚度 5cm。 2.表面平整度偏差控制在 5mm 以内。 3.表面砂浆饱满、伸缩缝砌缝整齐。 三、施工方法及注意事项 1.对场地地基进行二次平整,地基表面杂物清理,统一堆放、运出,严禁乱堆乱填。 2.模板支立,安装必须稳固牢靠,接缝严密,不得漏浆。 3.设置厚度控制点,每十米一个控制点,每点设置厚度控制标杆(5cm 钢筋头,顶端 用红 漆 涂红 )。 4 混凝土浇筑时 的自 由 倾 落 高 度不得大 于2m,大 于2m 时 采用滑 槽 、串 筒 、漏斗 等 器 具进行浇筑,浇筑过 程中应 对模板加 以检 查 ,发 现问 题 及时 处 理。 5.混凝土浇筑连 续 进行,间 歇 时 间 不大 于 1h。 交底接受 人 交底人 审 核 人 备注: 新 建 南 京 至 安 庆 铁 路 工 程 技 术 交 底 编 号 : 工 程 项 目 新 建 南 京 至 安 庆 铁 路 工 程 施 工 合 同 段 NASZ-3 标 段 单 位 工 程 名 称 施 工 单 位 中 铁 十 七 局 三 公 司 2010.5.12 施 工 部 位 生 活 区 交 底 日 期 2010.5.12 交 底 地 点 工 程 管 理 部 交 底 内 容 : 6.砌 筑 施 工 时 要 严 格 按 挤 浆 法 进 行 施 工 , 对 不 符 合 施 工 工 艺 要 求 和 砌 筑 砂 浆 不 饱 満 的 要 返 工 重 做 , 对 砌 筑 完 的 水 沟 应 及 时 洒 水 养 护 。 抹 面 后 墙 体 高 度 不 得 高 于 生 活 区 地 面 高 程 , 对达 到 砌 筑 高 度 的 排 水 沟 外 侧 要 及 时 回 填 , 并 夯 实 。 7.排 水 沟 边 墙 内 侧 及 水 沟 外 侧 边 墙 墙 体 顶 面 采 用M10 号 砂 浆 抹 面 , 抹 面 的 厚 度...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

生活区场地硬化技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
