生活给水工程施工方案

生活给水工程施工方案_第1页
1/22
生活给水工程施工方案_第2页
2/22
生活给水工程施工方案_第3页
3/22

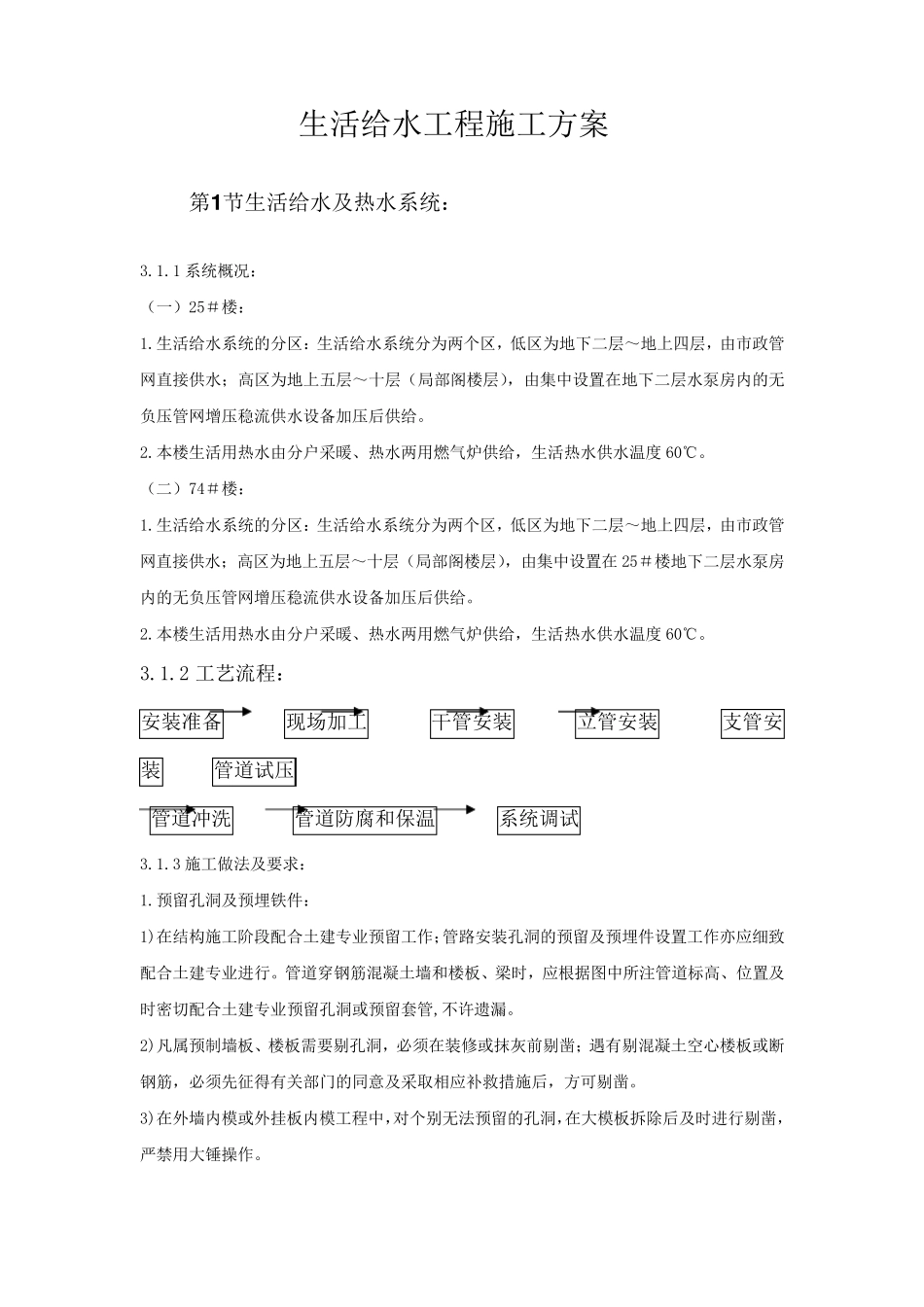

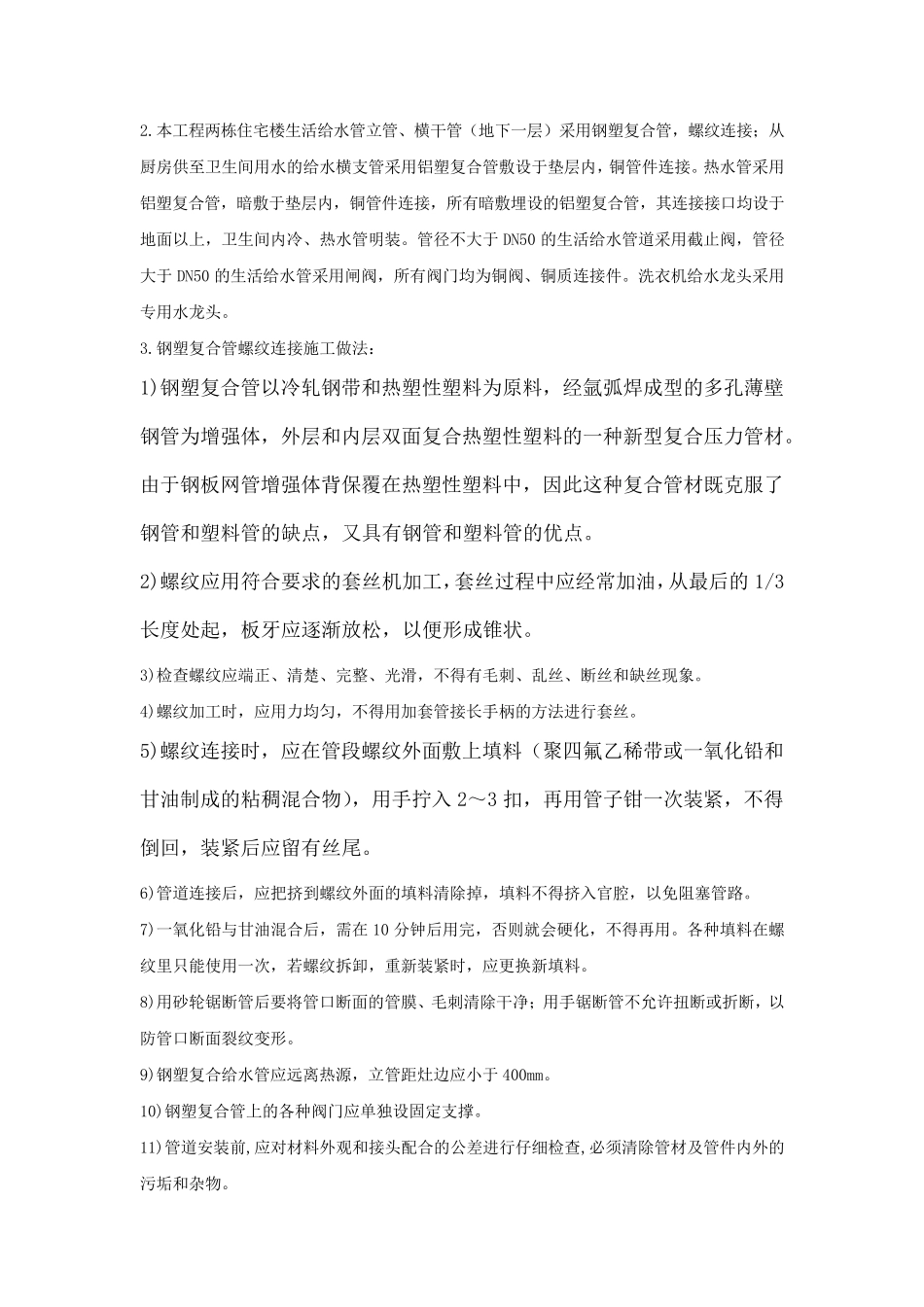

生活给水工程施工方案 第1 节生活给水及热水系统: 3.1.1 系统概况: (一)25#楼: 1.生活给水系统的分区:生活给水系统分为两个区,低区为地下二层~地上四层,由市政管网直接供水;高区为地上五层~十层(局部阁楼层),由集中设置在地下二层水泵房内的无负压管网增压稳流供水设备加压后供给。 2.本楼生活用热水由分户采暖、热水两用燃气炉供给,生活热水供水温度60℃。 (二)74#楼: 1.生活给水系统的分区:生活给水系统分为两个区,低区为地下二层~地上四层,由市政管网直接供水;高区为地上五层~十层(局部阁楼层),由集中设置在25#楼地下二层水泵房内的无负压管网增压稳流供水设备加压后供给。 2.本楼生活用热水由分户采暖、热水两用燃气炉供给,生活热水供水温度60℃。 3.1.2 工艺流程: 安装准备 现场加工 干管安装 立管安装 支管安装 管道试压 管道冲洗 管道防腐和保温 系统调试 3.1.3 施工做法及要求: 1.预留孔洞及预埋铁件: 1)在结构施工阶段配合土建专业预留工作;管路安装孔洞的预留及预埋件设置工作亦应细致配合土建专业进行。管道穿钢筋混凝土墙和楼板、梁时,应根据图中所注管道标高、位置及时密切配合土建专业预留孔洞或预留套管,不许遗漏。 2)凡属预制墙板、楼板需要剔孔洞,必须 在装修 或抹 灰 前 剔凿 ;遇 有 剔混凝土空 心 楼板或断钢筋,必须 先 征 得 有 关 部门 的同 意 及采取 相 应补 救 措 施后,方可 剔凿 。 3)在外 墙内模 或外 挂 板内模 工程中,对 个别 无法预留的孔洞,在大 模 板拆 除 后及时进行剔凿 ,严 禁 用大 锤 操 作。 2.本工程两栋住宅楼生活给水管立管、横干管(地下一层)采用钢塑复合管,螺纹连接;从厨房供至卫生间用水的给水横支管采用铝塑复合管敷设于垫层内,铜管件连接。热水管采用铝塑复合管,暗敷于垫层内,铜管件连接,所有暗敷埋设的铝塑复合管,其连接接口均设于地面以上,卫生间内冷、热水管明装。管径不大于 DN50 的生活给水管道采用截止阀,管径大于 DN50 的生活给水管采用闸阀,所有阀门均为铜阀、铜质连接件。洗衣机给水龙头采用专用水龙头。 3.钢塑复合管螺纹连接施工做法: 1)钢塑复合管以冷轧钢带和热塑性塑料为原料,经氩弧焊成型的多孔薄壁钢管为增强体,外层和内层双面复合热塑性塑料的一种新型复合压力管材。由于钢板网管增强体背保覆在热塑性塑料中,因此这种复合管材既克服了钢...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

生活给水工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
