********大楼修缮项目(施工总承包工程)机组吊装方案*****建工集团有限公司2017 年 11 月一、项目方案1

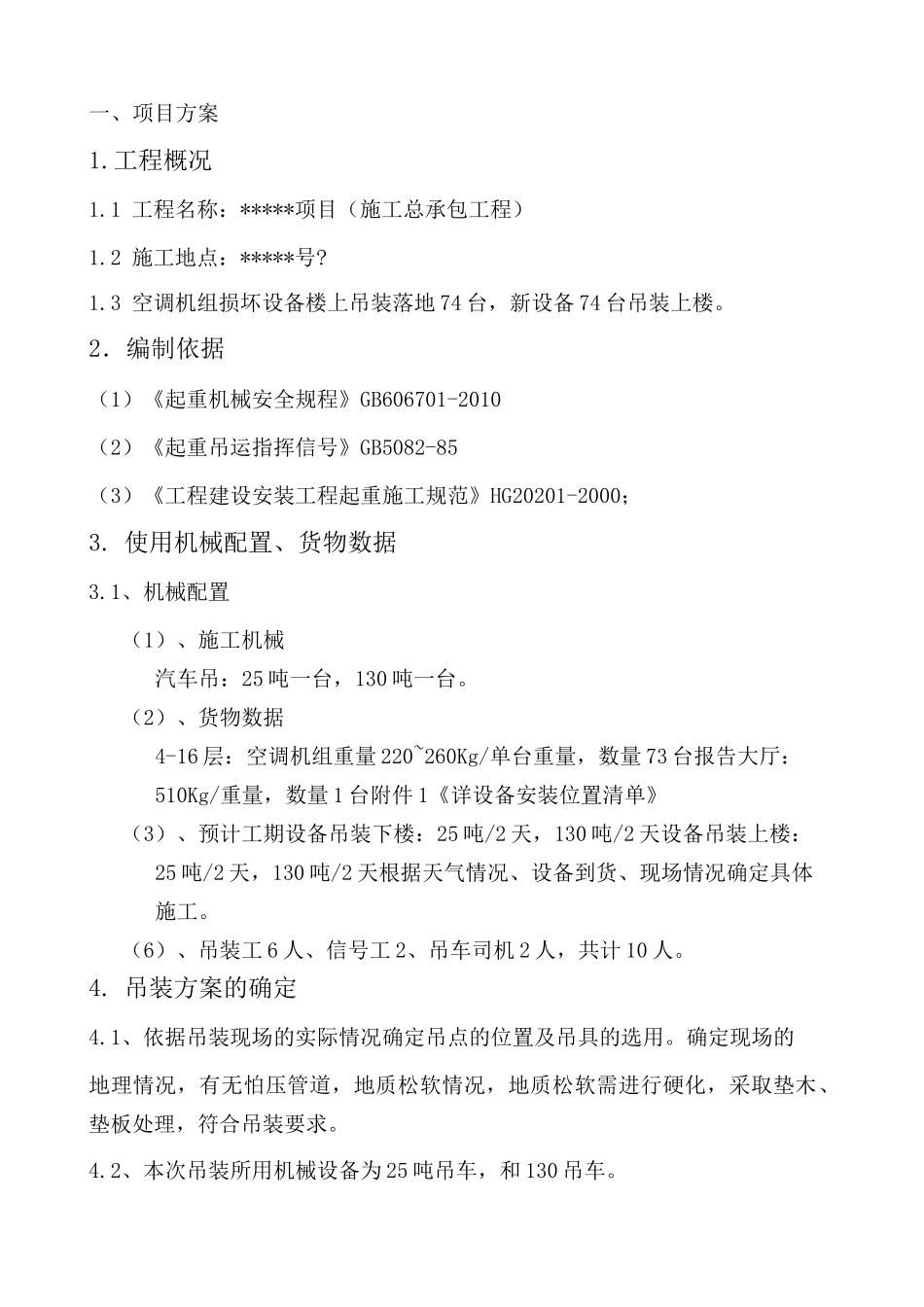

1 工程名称:*****项目(施工总承包工程)1
2 施工地点:*****号
3 空调机组损坏设备楼上吊装落地 74 台,新设备 74 台吊装上楼
2.编制依据(1)《起重机械安全规程》GB606701-2010(2)《起重吊运指挥信号》GB5082-85(3)《工程建设安装工程起重施工规范》HG20201-2000;3
使用机械配置、货物数据3
1、机械配置(1)、施工机械汽车吊:25 吨一台,130 吨一台
(2)、货物数据4-16 层:空调机组重量 220~260Kg/单台重量,数量 73 台报告大厅:510Kg/重量,数量 1 台附件 1《详设备安装位置清单》(3)、预计工期设备吊装下楼:25 吨/2 天,130 吨/2 天设备吊装上楼:25 吨/2 天,130 吨/2 天根据天气情况、设备到货、现场情况确定具体施工
(6)、吊装工 6 人、信号工 2、吊车司机 2 人,共计 10 人
吊装方案的确定4
1、依据吊装现场的实际情况确定吊点的位置及吊具的选用
确定现场的地理情况,有无怕压管道,地质松软情况,地质松软需进行硬化,采取垫木、垫板处理,符合吊装要求
2、本次吊装所用机械设备为 25 吨吊车,和 130 吊车

3、准备时 130 吨吊车坐在马路上,四只支腿下垫好路基板,挂好铁板,由 25 吨辅助将副臂接上
将主臂全部伸出
4、130 吨吊车挂好锁具,锁紧被吊物,由指挥员指挥吊起,静置 1 分钟无异常缓缓起吊
到指定高度后跟随指挥将货物放至指定地点
再进行下一勾吊装
5 施工组织准备1、成立设备吊装运输小组,负责材料与设备的运输与吊装
设备吊装组织架构2、人员分工及职责序号人员主要职责1组长1
