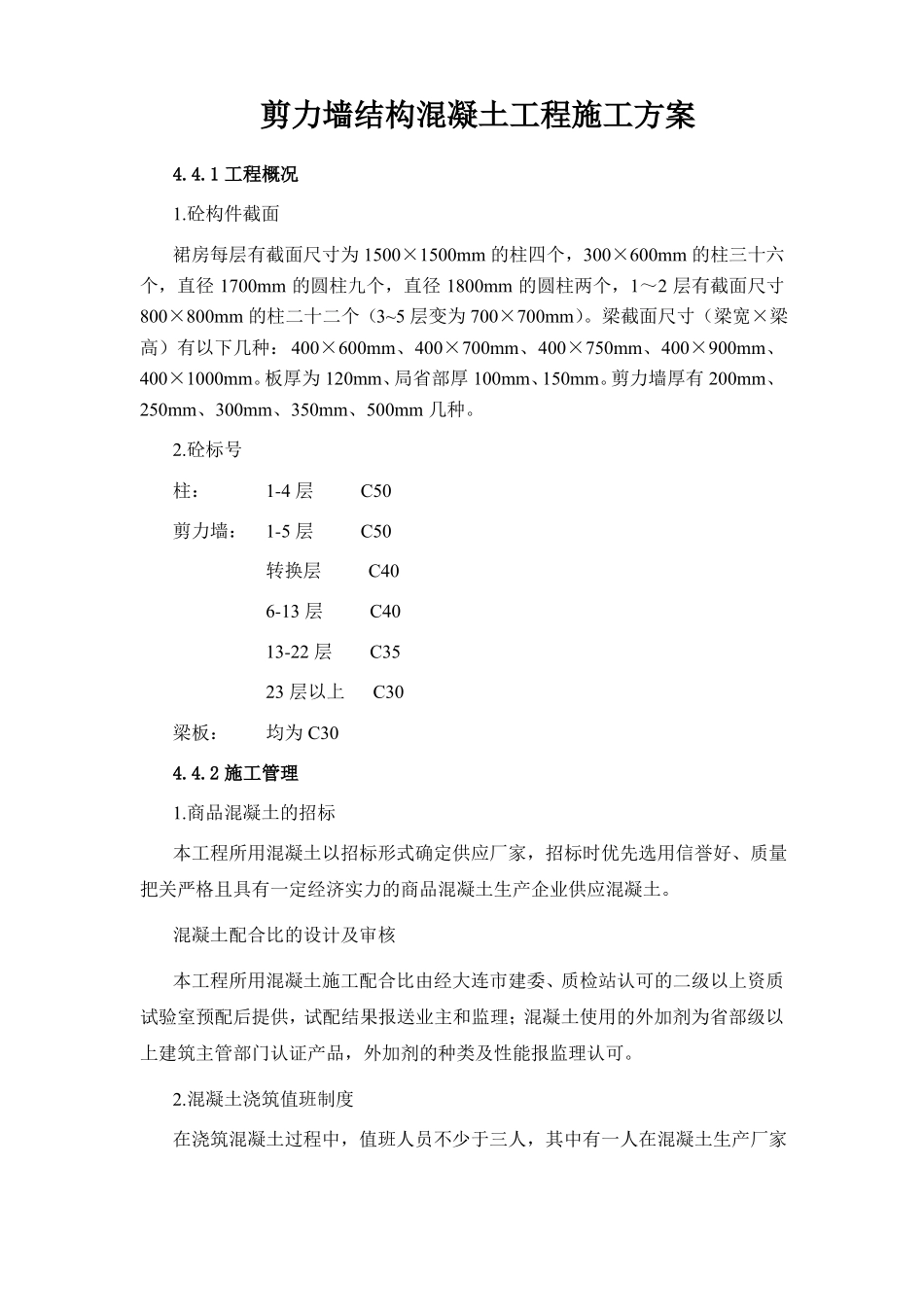

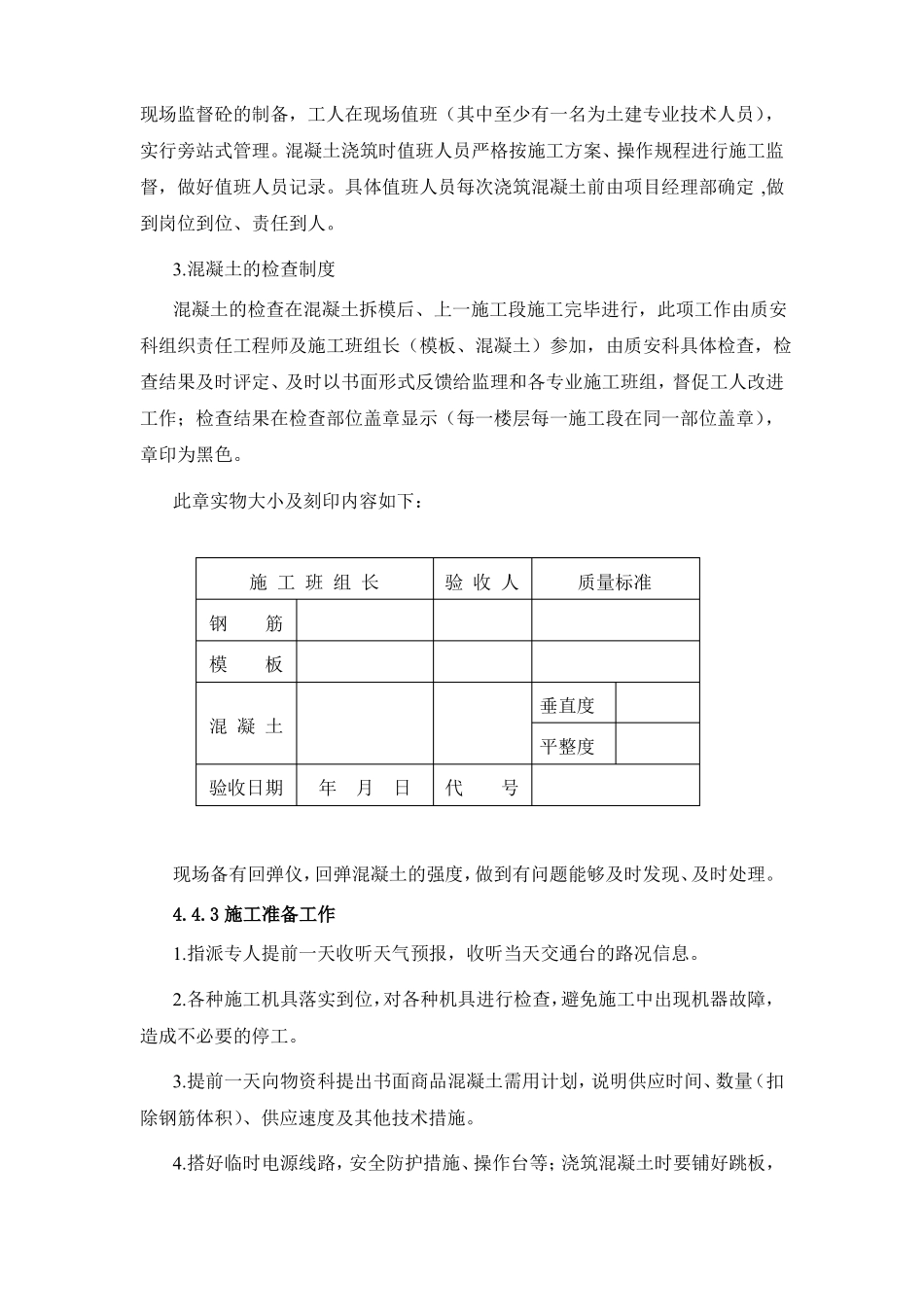

剪力墙结构混凝土工程施工方案4.4.1 工程概况1.砼构件截面裙房每层有截面尺寸为 1500×1500mm 的柱四个,300×600mm 的柱三十六个,直径 1700mm 的圆柱九个,直径 1800mm 的圆柱两个,1~2 层有截面尺寸800×800mm 的柱二十二个(3~5 层变为 700×700mm)。梁截面尺寸(梁宽×梁高)有以下几种:400×600mm、400×700mm、400×750mm、400×900mm、400×1000mm。板厚为 120mm、局省部厚 100mm、150mm。剪力墙厚有 200mm、250mm、300mm、350mm、500mm 几种。2.砼标号柱:1-4 层C50剪力墙:1-5 层C50转换层C406-13 层C4013-22 层C3523 层以上C30梁板:均为 C304.4.2 施工管理1.商品混凝土的招标本工程所用混凝土以招标形式确定供应厂家,招标时优先选用信誉好、质量把关严格且具有一定经济实力的商品混凝土生产企业供应混凝土。混凝土配合比的设计及审核本工程所用混凝土施工配合比由经大连市建委、质检站认可的二级以上资质试验室预配后提供,试配结果报送业主和监理;混凝土使用的外加剂为省部级以上建筑主管部门认证产品,外加剂的种类及性能报监理认可。2.混凝土浇筑值班制度在浇筑混凝土过程中,值班人员不少于三人,其中有一人在混凝土生产厂家现场监督砼的制备,工人在现场值班(其中至少有一名为土建专业技术人员),实行旁站式管理。混凝土浇筑时值班人员严格按施工方案、操作规程进行施工监督,做好值班人员记录。具体值班人员每次浇筑混凝土前由项目经理部确定 ,做到岗位到位、责任到人。3.混凝土的检查制度混凝土的检查在混凝土拆模后、上一施工段施工完毕进行,此项工作由质安科组织责任工程师及施工班组长(模板、混凝土)参加,由质安科具体检查,检查结果及时评定、及时以书面形式反馈给监理和各专业施工班组,督促工人改进工作;检查结果在检查部位盖章显示(每一楼层每一施工段在同一部位盖章),章印为黑色。此章实物大小及刻印内容如下:施 工 班 组 长钢筋模板混 凝 土验收日期现场备有回弹仪,回弹混凝土的强度,做到有问题能够及时发现、及时处理。4.4.3 施工准备工作1.指派专人提前一天收听天气预报,收听当天交通台的路况信息。2.各种施工机具落实到位,对各种机具进行检查,避免施工中出现机器故障,造成不必要的停工。3.提前一天向物资科提出书面商品混凝土需用计划,说明供应时间、数量(扣除钢筋体积)、供应速度及其他技术措施。4.搭好临时电源线路,安全防护措施、操作台等;浇筑混凝...
