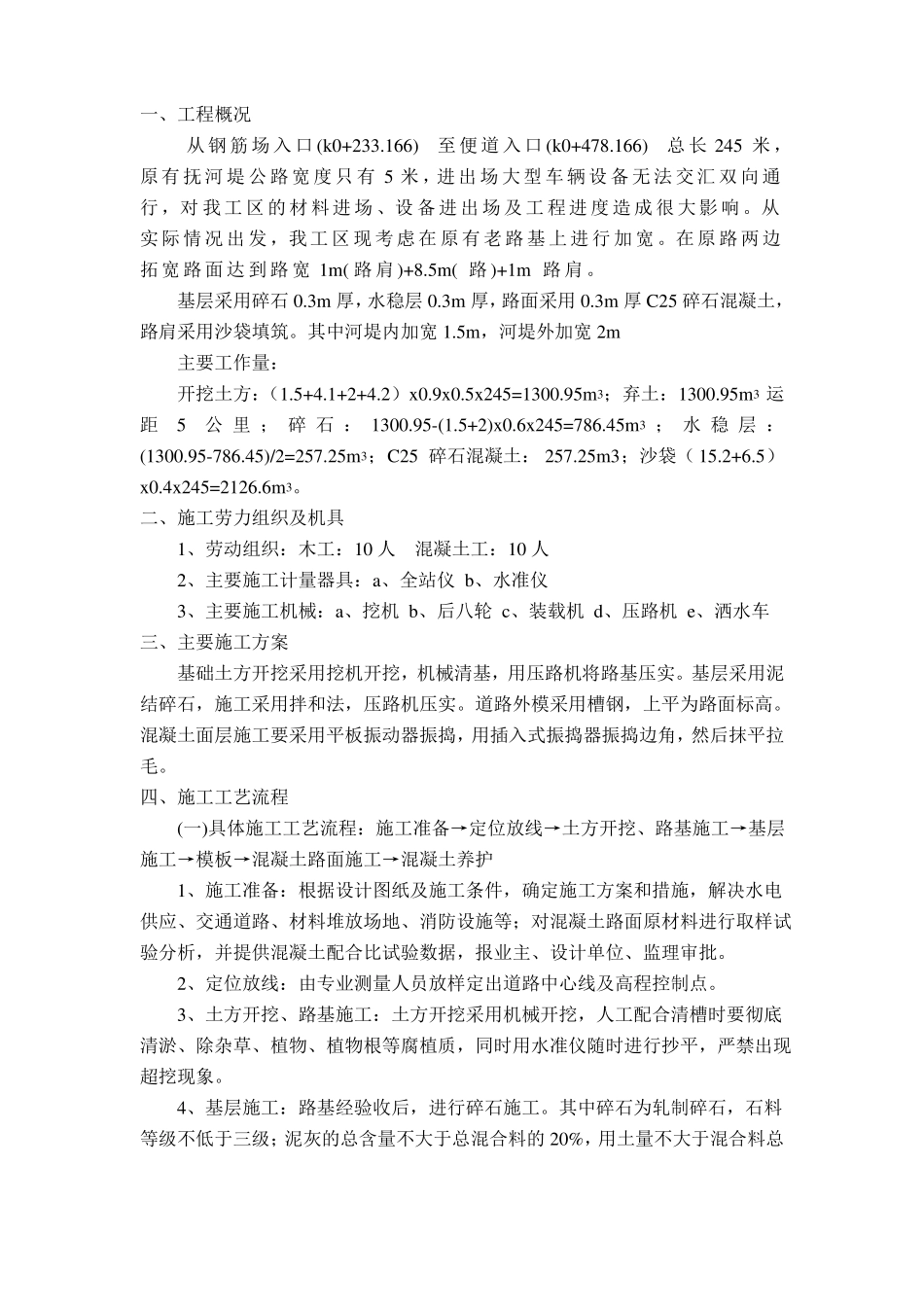

三工区河堤道路加宽施工方案编制:审核:批准:中铁十三局集团第三工程有限公司南昌市胡惠元堤延伸段道路工程项目经理部2O12 年 3 月 21 日一、工程概况从 钢 筋 场 入 口 (k0+233
166)至 便 道 入 口 (k0+478
166)总 长 245 米 ,原 有 抚 河 堤 公 路 宽 度 只 有 5 米 ,进 出 场 大 型 车 辆 设 备 无 法 交 汇 双 向 通行 ,对 我 工 区 的 材 料 进 场 、设 备 进 出 场 及 工 程 进 度 造 成 很 大 影 响
从实 际 情 况 出 发 ,我工 区 现 考 虑 在 原 有 老 路 基 上 进 行 加 宽
在 原 路 两 边拓 宽 路 面 达 到 路 宽 1m( 路 肩 )+8
5m( 路 )+1m 路 肩
基层采用碎石 0
3m 厚,水稳层 0
3m 厚,路面采用 0
3m 厚 C25 碎石混凝土,路肩采用沙袋填筑
其中河堤内加宽 1
5m,河堤外加宽 2m主要工作量:开挖土方:(1
5x245=1300
95m3;弃土:1300
95m3 运距5公 里 ; 碎 石 : 1300
5+2)x0
6x245=786
45m3 ; 水 稳 层 :(1300
95-786
45)/2=257
25m3;C25 碎石混凝土: 257
25m3;沙袋( 15
4x245=2126

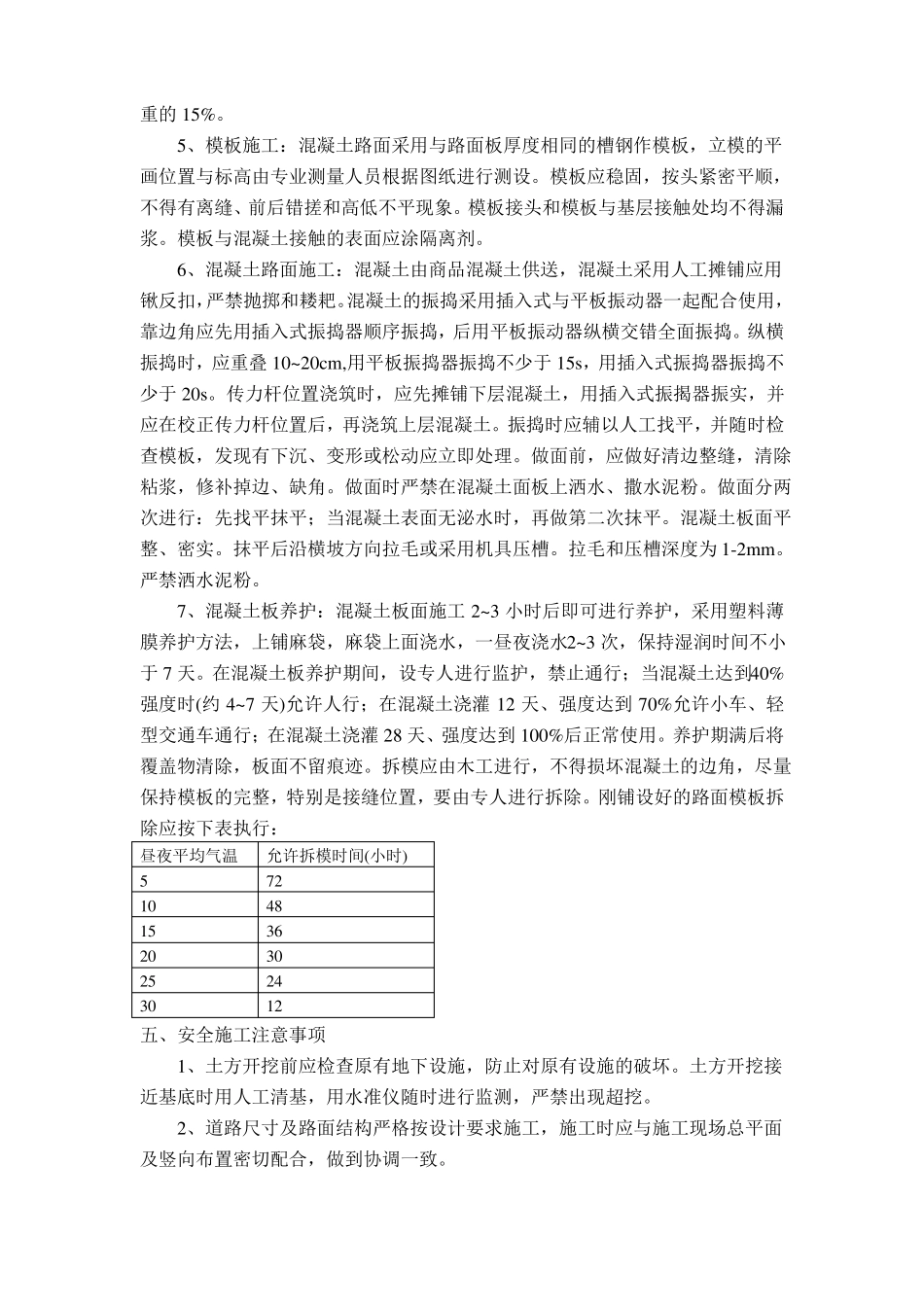

二、施工劳力组织及机具1、劳动组织:木工:10 人混凝土工:10 人2、主要施工计量器具:a、全站仪 b、水准仪3、主要施工机械:a、挖机 b、后八轮 c、装载机 d、压路机 e、洒水车三、主要施工方案基础土方开挖采用挖机开挖,机械清基,用压路机将路基压实
基层采用泥结碎石,施工采用拌和法,压路机压实
道路外模采用槽钢,上平为路面标高
混凝土面层施工要
