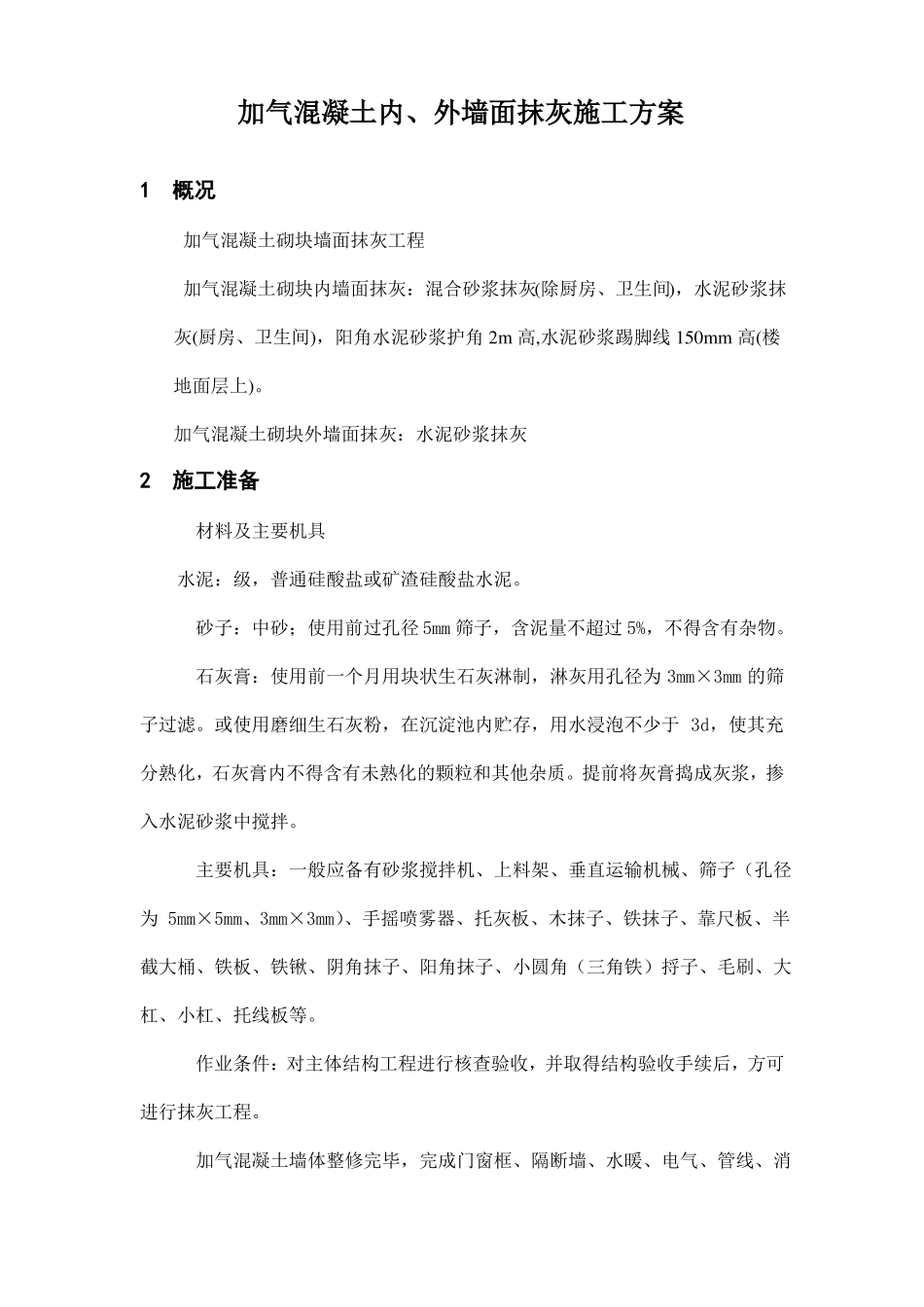

加气混凝土内、外墙面抹灰施工方案1概况加气混凝土砌块墙面抹灰工程加气混凝土砌块内墙面抹灰:混合砂浆抹灰(除厨房、卫生间),水泥砂浆抹灰(厨房、卫生间),阳角水泥砂浆护角 2m 高,水泥砂浆踢脚线 150mm 高(楼地面层上)
加气混凝土砌块外墙面抹灰:水泥砂浆抹灰2施工准备材料及主要机具水泥:级,普通硅酸盐或矿渣硅酸盐水泥
砂子:中砂;使用前过孔径 5mm 筛子,含泥量不超过 5%,不得含有杂物
石灰膏:使用前一个月用块状生石灰淋制,淋灰用孔径为 3mm×3mm 的筛子过滤
或使用磨细生石灰粉,在沉淀池内贮存,用水浸泡不少于 3d,使其充分熟化,石灰膏内不得含有未熟化的颗粒和其他杂质
提前将灰膏捣成灰浆,掺入水泥砂浆中搅拌
主要机具:一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子(孔径为 5mm×5mm、3mm×3mm)、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等
作业条件:对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程
加气混凝土墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件等安装埋设工作
抹灰前对墙体上被剔凿的管线槽、洞进行整修完善
检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用 1∶3 水泥砂浆或 1∶1∶6 水泥混合砂浆嵌塞严实
按抹灰墙面的高度,支搭好抹灰用脚手架、高凳
操作平台及架木应离开墙面及门窗口 200~250mm,以利操作
架木要稳定、牢固、可靠
室内大面积施工前应先做样板间,经验收鉴定合格后方可大面积施工

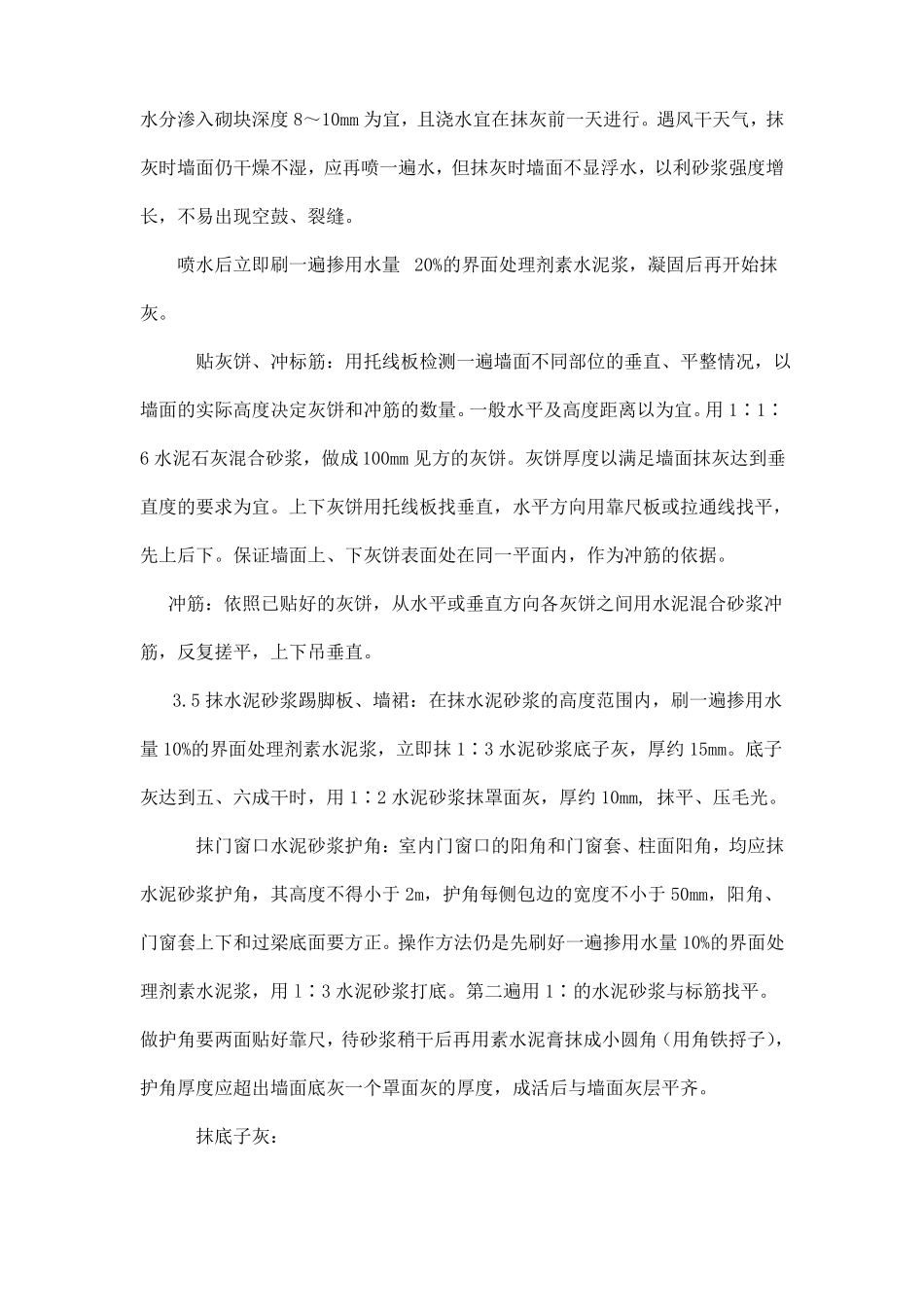

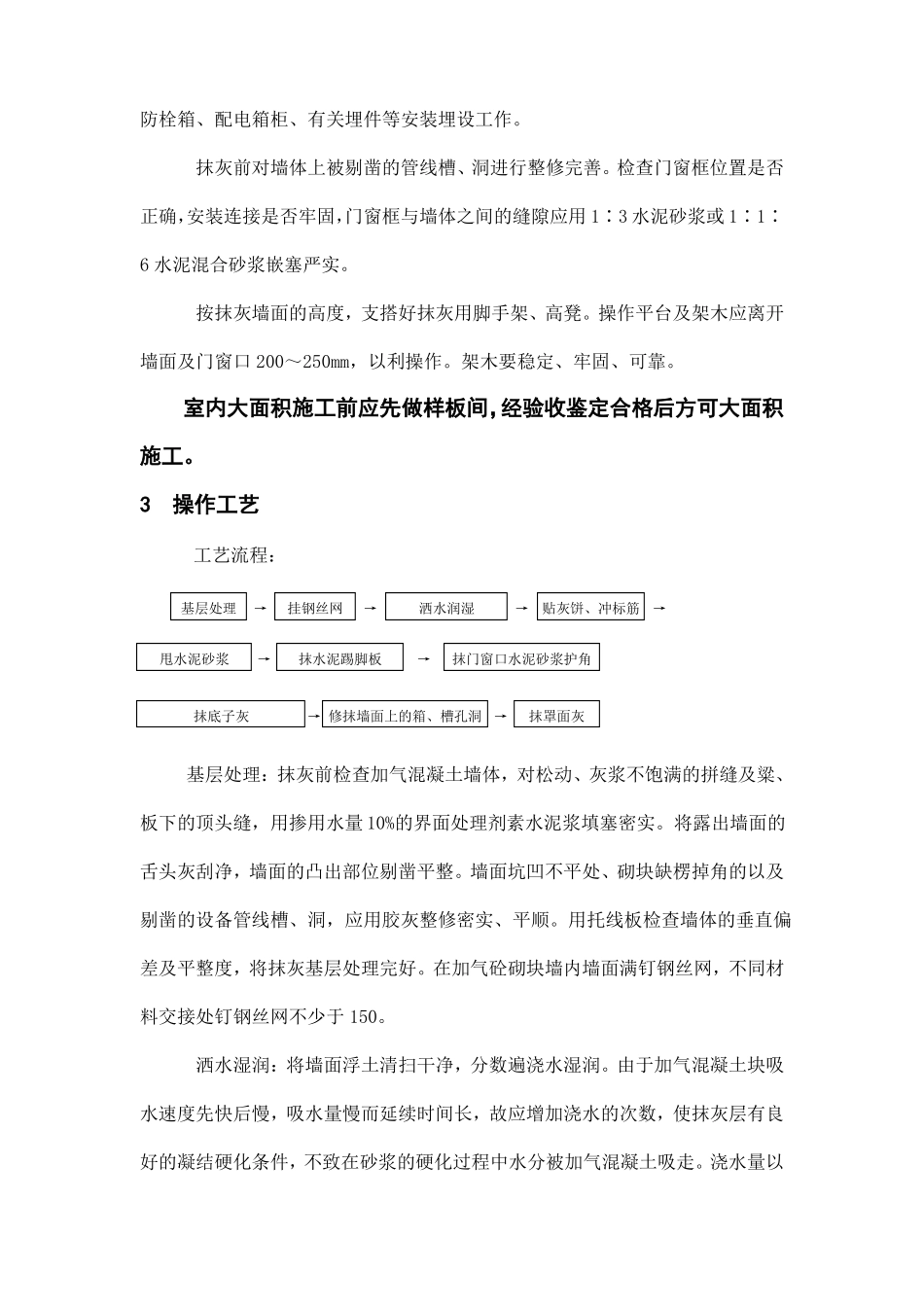

3操作工艺工艺流程:基层处理→挂钢丝网→洒水润湿→贴灰饼、冲标筋→甩水泥砂浆→抹水泥踢脚板→抹门窗口水泥砂浆护角抹底子灰→ 修抹墙面上的箱、槽孔洞→抹罩面灰基层处理:抹灰前检查加气混
