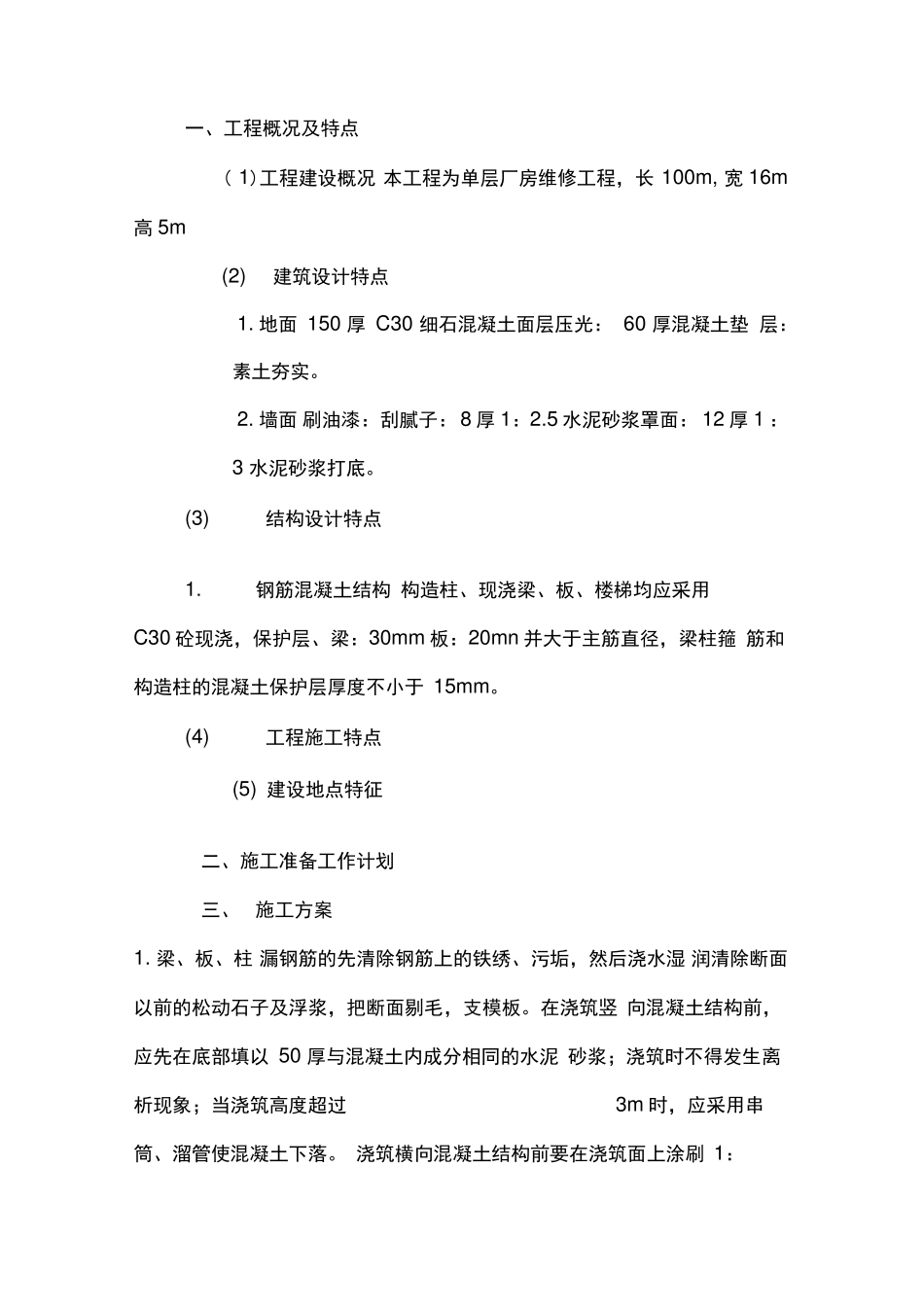

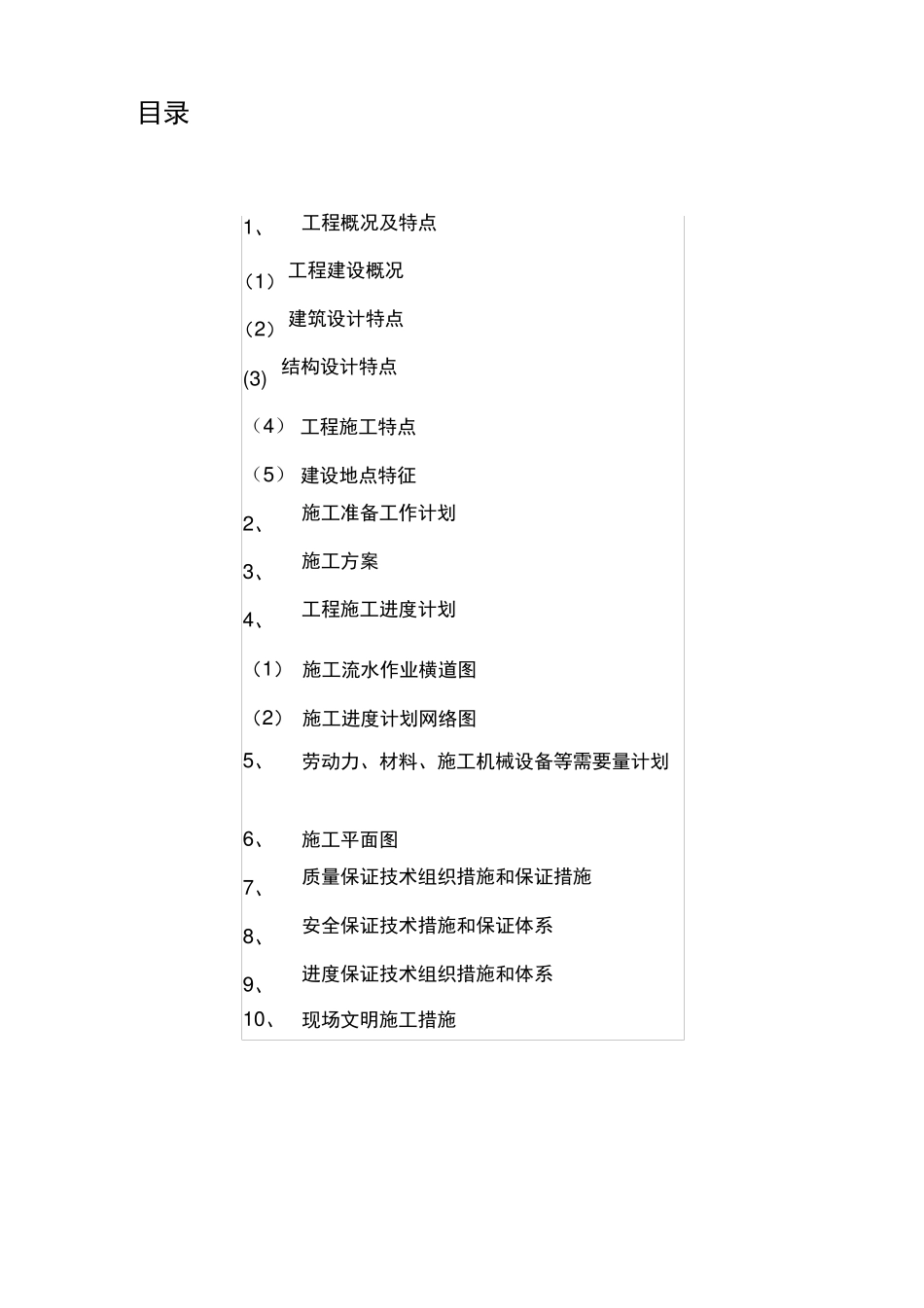

目录1、工程概况及特点工程建设概况(1)建筑设计特点(2)(3) 结构设计特点(4) 工程施工特点(5) 建设地点特征2、3、4、施工准备工作计划施工方案工程施工进度计划(1) 施工流水作业横道图(2) 施工进度计划网络图5、劳动力、材料、施工机械设备等需要量计划6、施工平面图7、8、9、质量保证技术组织措施和保证措施安全保证技术措施和保证体系进度保证技术组织措施和体系10、现场文明施工措施一、工程概况及特点( 1)工程建设概况 本工程为单层厂房维修工程,长 100m, 宽 16m高 5m(2)建筑设计特点1
地面 150 厚 C30 细石混凝土面层压光: 60 厚混凝土垫 层:素土夯实
墙面 刷油漆:刮腻子:8 厚 1:2
5 水泥砂浆罩面: 12 厚 1 :3 水泥砂浆打底
结构设计特点钢筋混凝土结构 构造柱、现浇梁、板、楼梯均应采用C30 砼现浇,保护层、梁:30mm 板:20mn 并大于主筋直径,梁柱箍 筋和构造柱的混凝土保护层厚度不小于 15mm
(4)工程施工特点(5) 建设地点特征二、施工准备工作计划三、施工方案1
梁、板、柱 漏钢筋的先清除钢筋上的铁绣、污垢,然后浇水湿 润清除断面以前的松动石子及浮浆,把断面剔毛,支模板
在浇筑竖 向混凝土结构前,应先在底部填以 50 厚与混凝土内成分相同的水泥 砂浆;浇筑时不得发生离析现象;当浇筑高度超过3m 时,应采用串筒、溜管使混凝土下落
浇筑横向混凝土结构前要在浇筑面上涂刷 1:1 水泥浆一道增加粘聚性,再浇筑混凝土
采用插入式振捣器振捣,随浇随振, 振捣器的位移间距不宜大于振捣器作用半径的 1
待 混凝土达到允许拆模强度厚方可开始模板拆除工作,按后支的先拆,先支的后拆,先拆非承重的后拆承重的顺序进行拆除, 拆模完成后即 刻对混凝土进行洒水覆盖养护

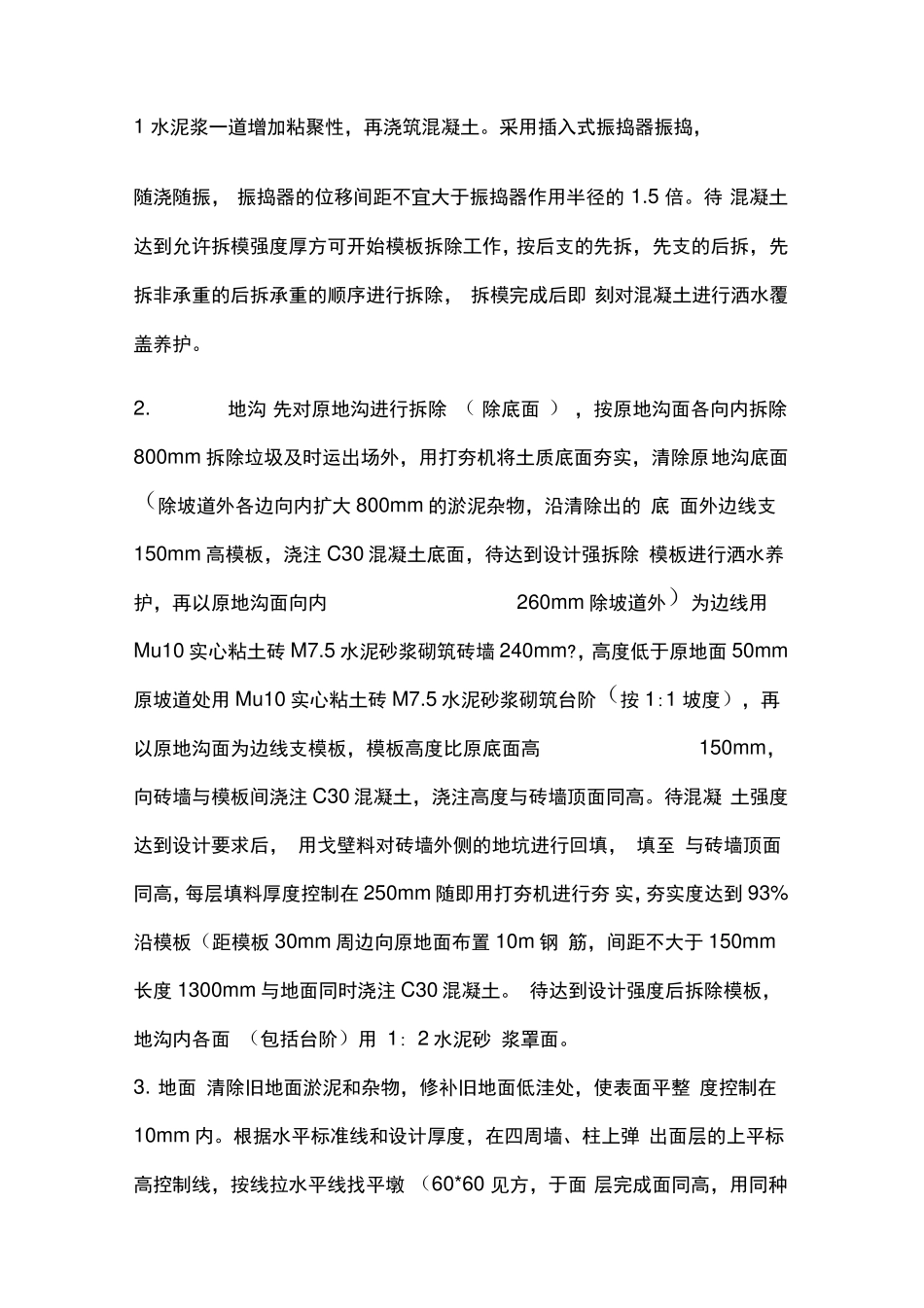

地沟 先对原地沟进行拆除 ( 除底
