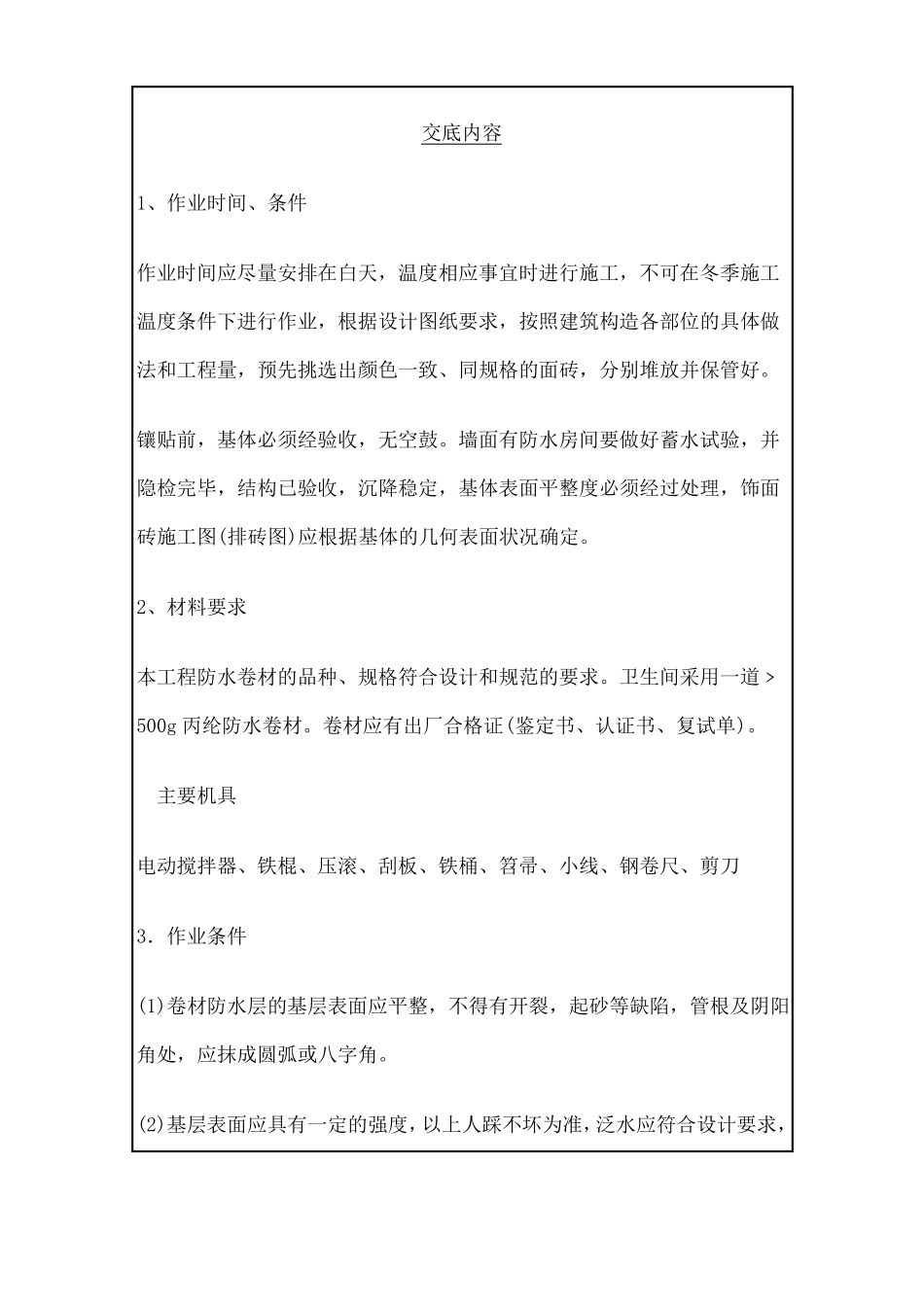

中国建筑项目管理表格分项工程技术交底卡表格编号项目名称及编聊城昌润·莲城祥荷园住宅楼工程第页共页码分项工程名楼栋号称工程量分包公司负责人交底内容1、作业时间、条件作业时间应尽量安排在白天,温度相应事宜时进行施工,不可在冬季施工温度条件下进行作业,根据设计图纸要求,按照建筑构造各部位的具体做法和工程量,预先挑选出颜色一致、同规格的面砖,分别堆放并保管好
镶贴前,基体必须经验收,无空鼓
墙面有防水房间要做好蓄水试验,并隐检完毕,结构已验收,沉降稳定,基体表面平整度必须经过处理,饰面砖施工图(排砖图)应根据基体的几何表面状况确定
2、材料要求本工程防水卷材的品种、规格符合设计和规范的要求
卫生间采用一道﹥500g 丙纶防水卷材
卷材应有出厂合格证(鉴定书、认证书、复试单)
主要机具电动搅拌器、铁棍、压滚、刮板、铁桶、笤帚、小线、钢卷尺、剪刀3.作业条件(1)卷材防水层的基层表面应平整,不得有开裂,起砂等缺陷,管根及阴阳角处,应抹成圆弧或八字角
(2)基层表面应具有一定的强度,以上人踩不坏为准,泛水应符合设计要求,施工环境温度应不低于 5℃
(3)找平层连接的地漏、管根、出水口、卫生洁具根部等边沿处,收头要圆滑,部件安装必须牢固,用密封膏封严,经检查并办完隐蔽工程验收
(4)在通风条件较差,光线不足,操作困难的场所施工,应采取通风、照明等措施
4.操作工艺4、工艺流程:基层清理→
细部检查、处理→
细部做附加层→
抹保护层(1)基层表面必须平整、坚固、不得有起砂、空鼓、开裂等缺陷
(2)防水层施工,应按照先低后高,先细部后整体的顺序进行
(3)卷材上下搭接长度应不小于 100mm,短边搭接不小于 150mm,无翘边和空鼓等缺陷
(4)卷材立面上卷不小于 250mm
(5)结合层的水泥胶浆要搅拌均匀,卷材与基层粘结牢固
(6)丙纶防水层按设计要求施工完,水泥胶浆
