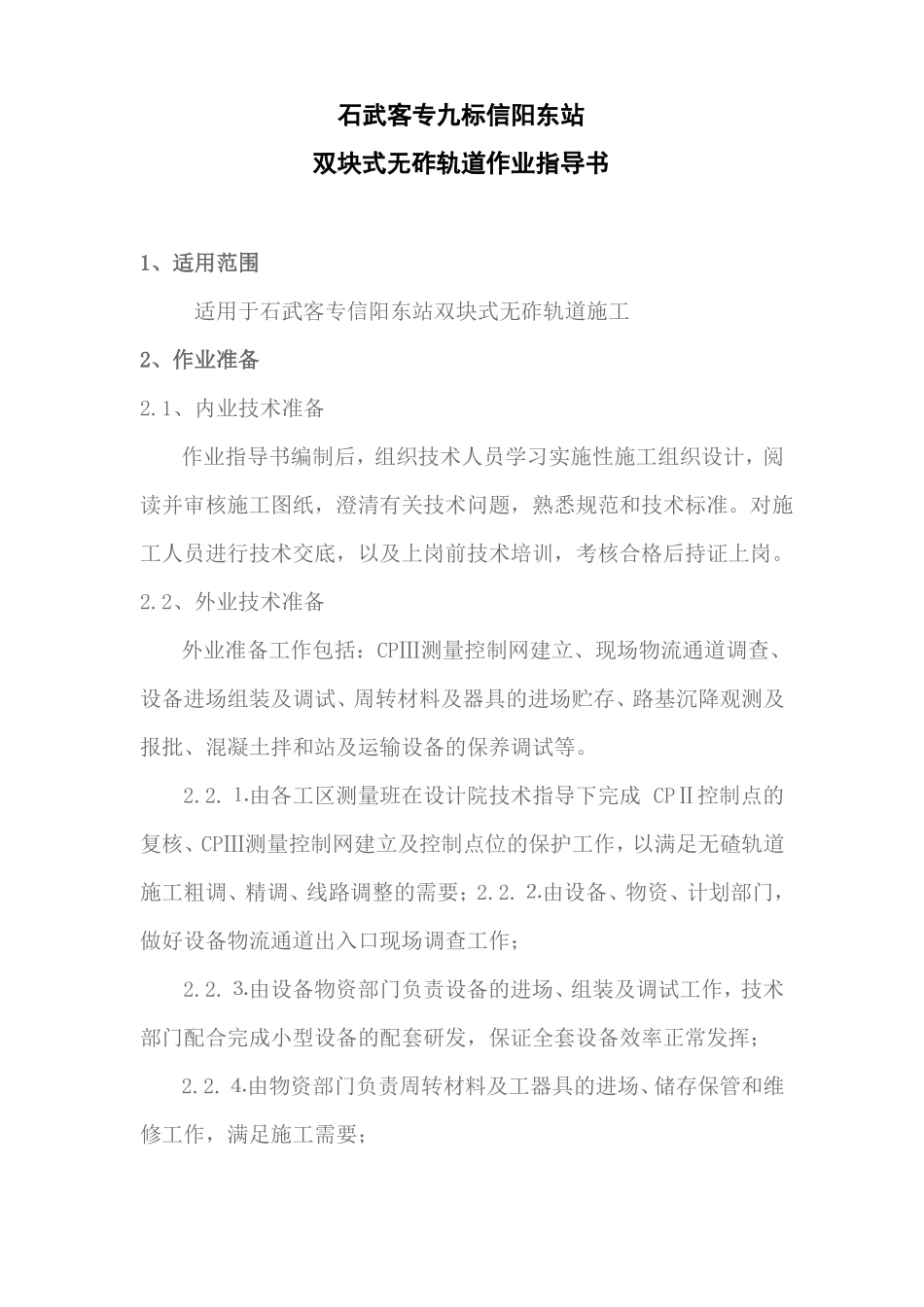

石武客专九标信阳东站双块式无砟轨道作业指导书1、适用范围适用于石武客专信阳东站双块式无砟轨道施工2、作业准备2
1、内业技术准备作业指导书编制后,组织技术人员学习实施性施工组织设计,阅读并审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
对施工人员进行技术交底,以及上岗前技术培训,考核合格后持证上岗
2、外业技术准备外业准备工作包括:CPⅢ测量控制网建立、现场物流通道调查、设备进场组装及调试、周转材料及器具的进场贮存、路基沉降观测及报批、混凝土拌和站及运输设备的保养调试等
⒈由各工区测量班在设计院技术指导下完成 CPⅡ控制点的复核、CPⅢ测量控制网建立及控制点位的保护工作,以满足无碴轨道施工粗调、精调、线路调整的需要;2
⒉由设备、物资、计划部门,做好设备物流通道出入口现场调查工作;2
⒊由设备物资部门负责设备的进场、组装及调试工作,技术部门配合完成小型设备的配套研发,保证全套设备效率正常发挥;2
⒋由物资部门负责周转材料及工器具的进场、储存保管和维修工作,满足施工需要;2
⒌由工程部完成路基沉降观测及记录整理,按程序报批;2
⒍由设备部门提前对混凝土拌和站及运输设备进行检修调试,满足混凝土供应的需要;2
⒎由技术、安质、计划部门了解路基、桥梁、隧道等线下及配套的排水、接口工程的完成情况,合理调整线下工程的施工计划进度,保证无碴轨道连续施工;2
⒏由设备物资部门提前选择临时物资设备存放场地,并设法解决临时用电问题

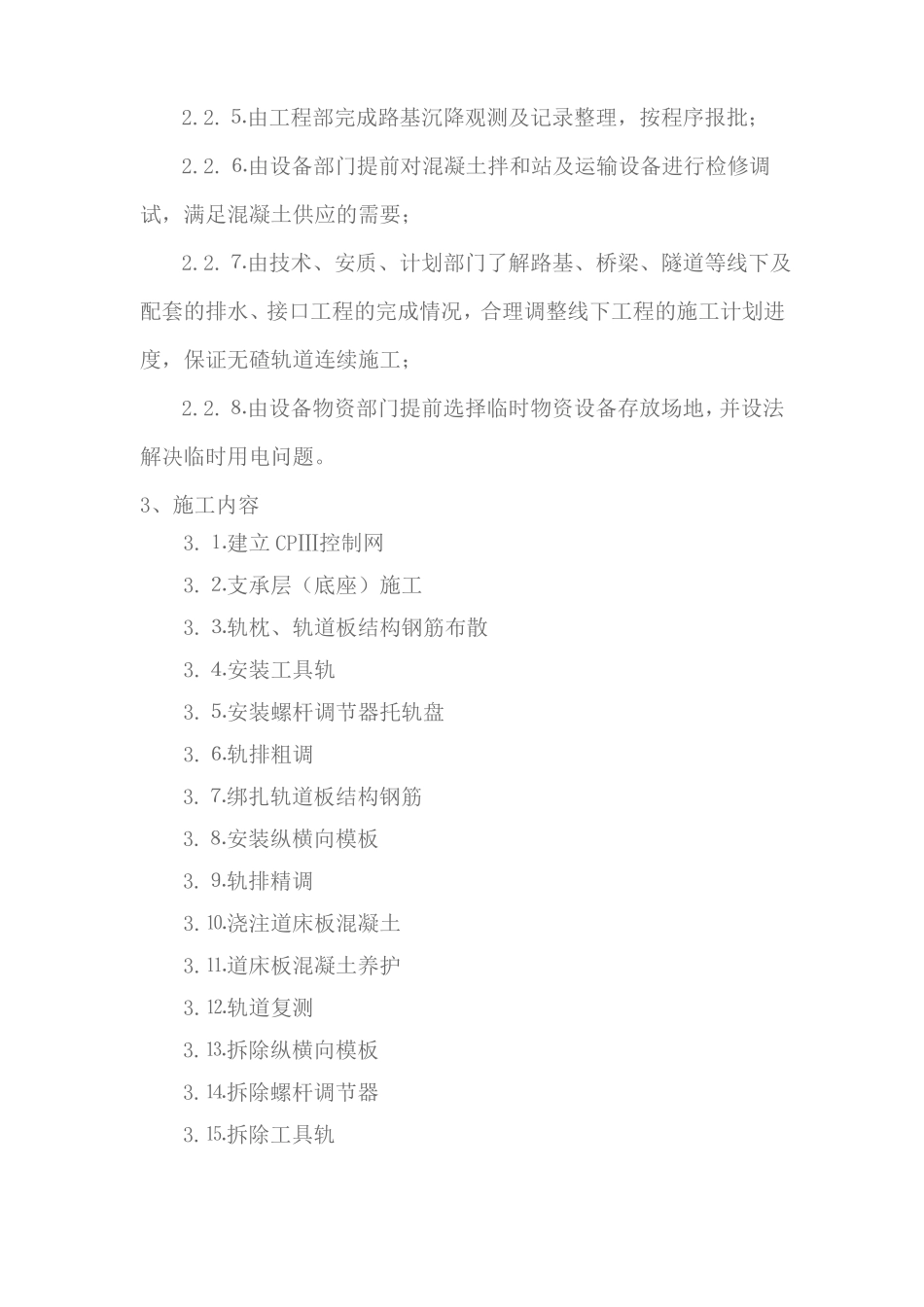

3、施工内容3
⒈建立 CPⅢ控制网3
⒉支承层(底座)施工3
⒊轨枕、轨道板结构钢筋布散3
⒋安装工具轨3
⒌安装螺杆调节器托轨盘3
⒍轨排粗调3
⒎绑扎轨道板结构钢筋3
⒏安装纵横向模板3
⒐轨排精调3
⒑浇注道床板混凝土3
⒒道床板混凝土养护3
⒓轨道复测3
⒔拆除纵横向模板3
⒕拆除螺杆调节器3
⒖拆除工具轨3
