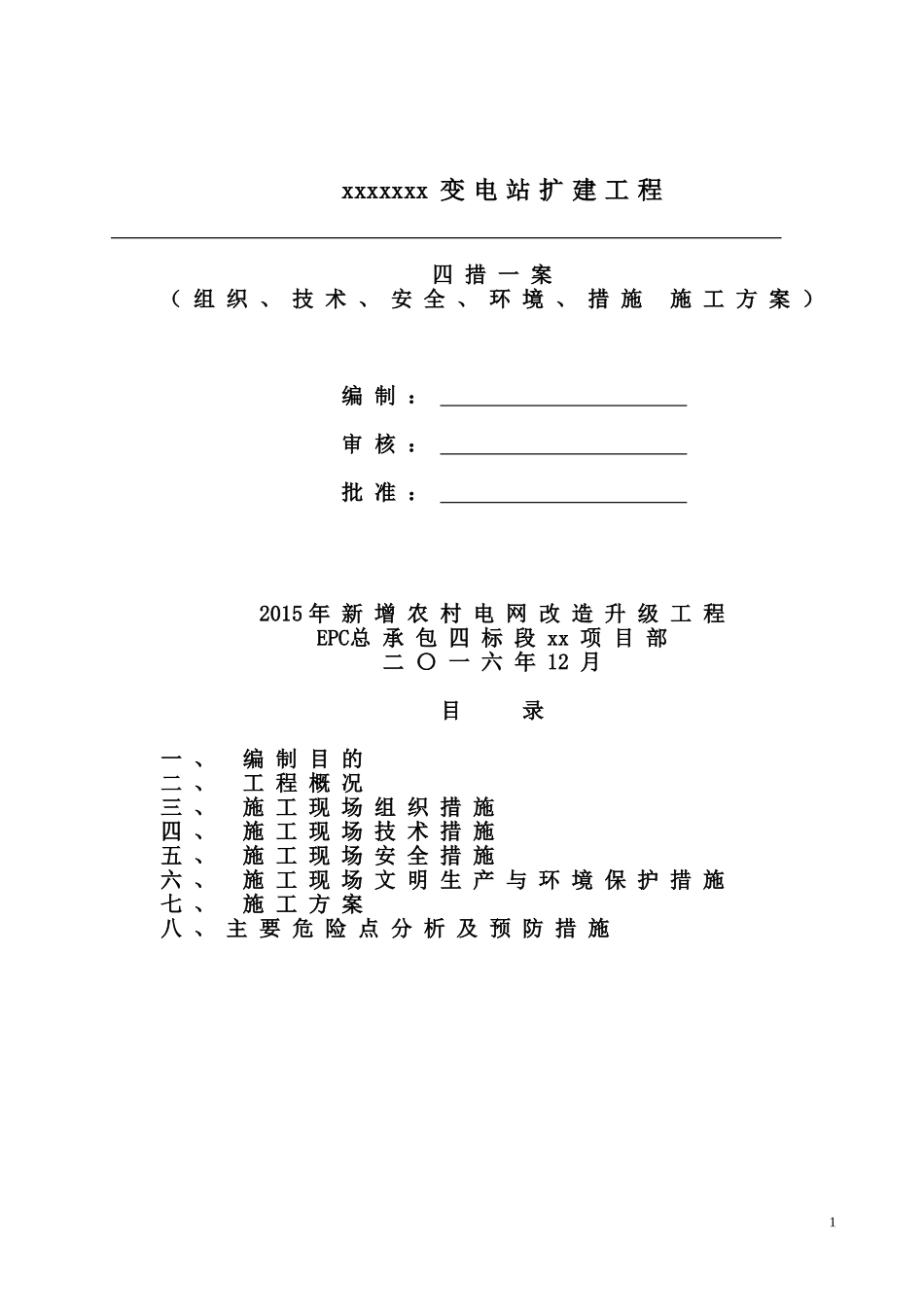

xxxxxxx变电站扩建工程四措一案(组织、技术、安全、环境、措施施工方案)编制:审核:批准:2015年新增农村电网改造升级工程EPC总承包四标段xx项目部二〇一六年12月目录一、编制目的二、工程概况三、施工现场组织措施四、施工现场技术措施五、施工现场安全措施六、施工现场文明生产与环境保护措施七、施工方案八、主要危险点分析及预防措施1一、编制目的为了贯彻“安全第一、预防为主、综合治理”的方针,在xx县xx35kV变电站扩建工程施工中,确保施工活动中的人身和设备安全,避免发生电网事故,依据国家有关法律、法规,结合现场特点,制定施工现场作业的“四大措施”及施工方案,从而确保项目工程安全、优质、高效的顺利完成
二、工程概况1、工程概况:根据设计本期在xx35kV变电站原预留场地内扩建1回35kV进线35kV间隔、改建1回35kV进线35kV间隔
35kV配电装置采用户外常规布置,安装隔离开关(含基础及构支架)2组,断路器(含基础)2个,电流互感器(含基础及构支架)2组,避雷器(含基础及构支架)2组,线路PT(含基础及构支架)2只(进线构架在一期工程中已设计并建设);配电装置布置型式与一期一致
拆除旧马白T佛线29#塔,立35#新塔,改马白T佛线至xx站新建间隔门型架,导线采用95碳纤维导线,长度为30米
2、本次工作内容:本次投运扩建35kV进线间隔,将站用变进线改至母线上,将马白T佛线改至xx站新建间隔门型架
三、施工现场组织措施(一)成立施工组织机构
项目负责人:xx电话:xxxxx(负责本工程的全部领导工作,为本工程的第一安全责任人);项目总工:xxxxxx(负责技术、质量工作);安全员:xxxxx(做好现场安全管理与监督工作)技术员:xxxxx(全面落实本工程的技术管理工作);施工人员安排:高空作业2人,地面5人,压接1人

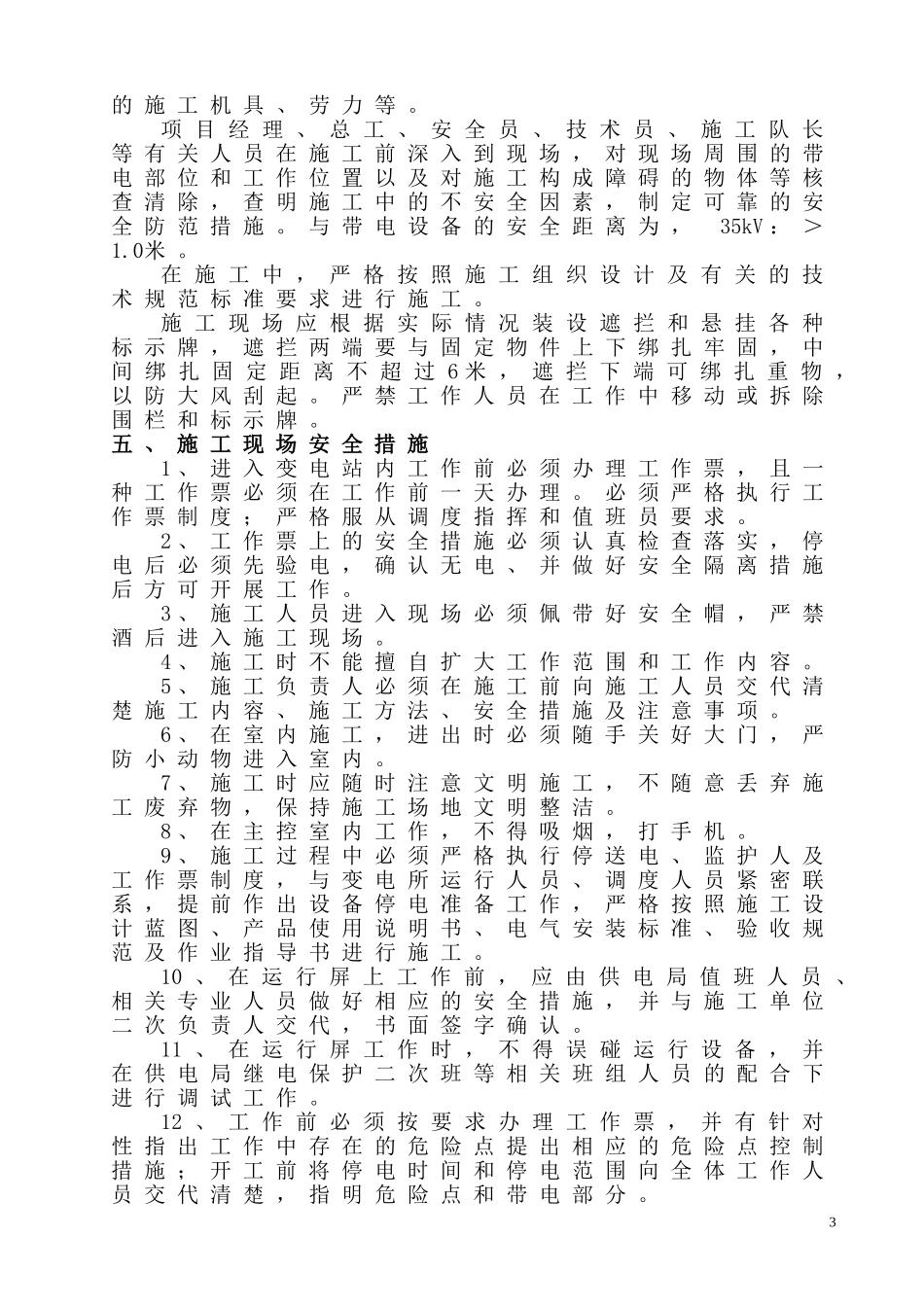

四、施工现场技术措施工作前,按有关规定正确填写、
