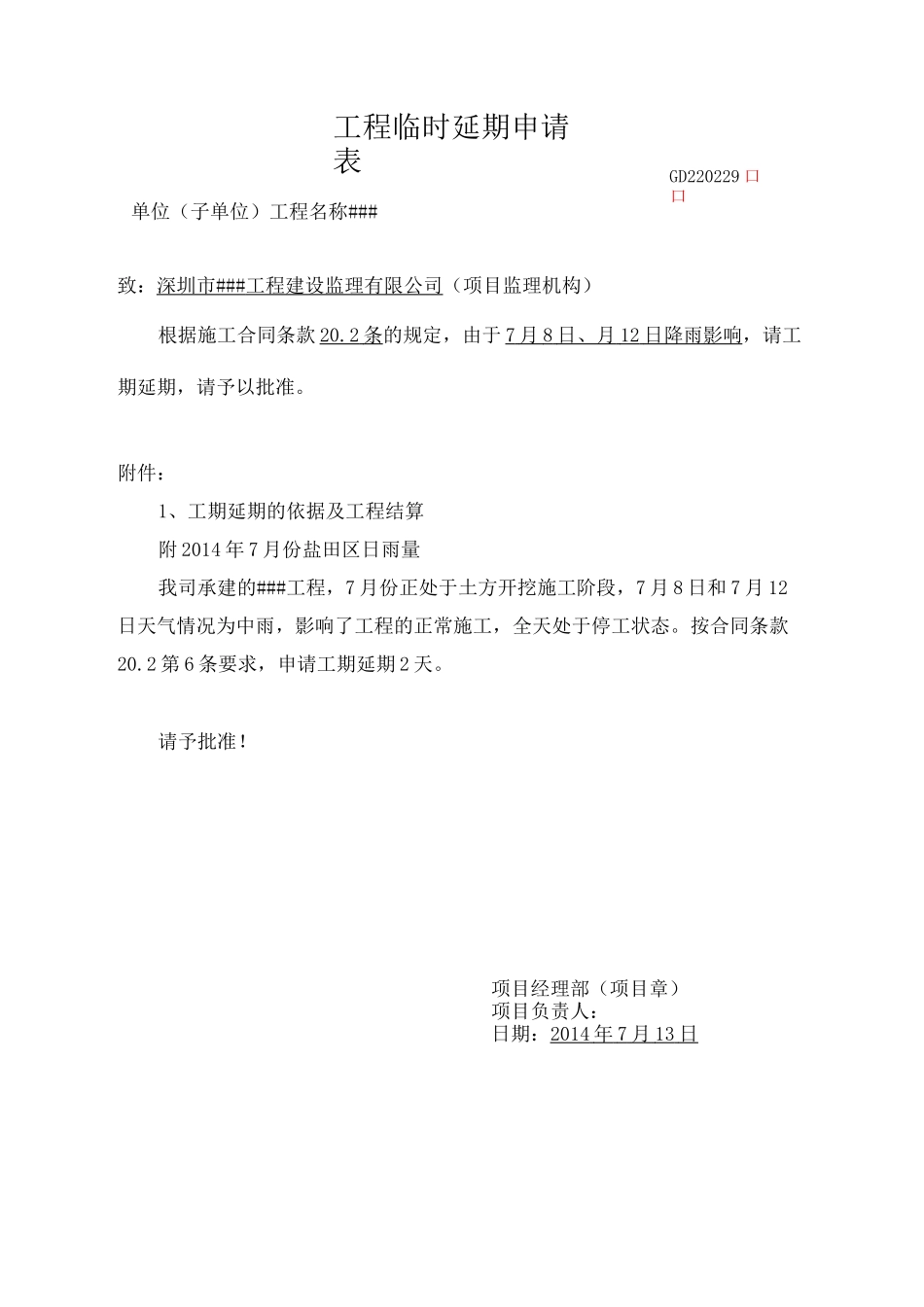

工程临时延期申请表GD220229 口口单位(子单位)工程名称###项目经理部(项目章)项目负责人:日期:2014 年 7 月 13 日 致:深圳市 ### 工程建设监理有限公司 (项目监理机构)根据施工合同条款 20
2 条 的规定,由于 7 月 8 日、月 12 日降雨影响 ,请工期延期,请予以批准
附件:1、工期延期的依据及工程结算附 2014 年 7 月份盐田区日雨量我司承建的###工程,7 月份正处于土方开挖施工阶段,7 月 8 日和 7 月 12日天气情况为中雨,影响了工程的正常施工,全天处于停工状态
按合同条款20
2 第 6 条要求,申请工期延期 2 天

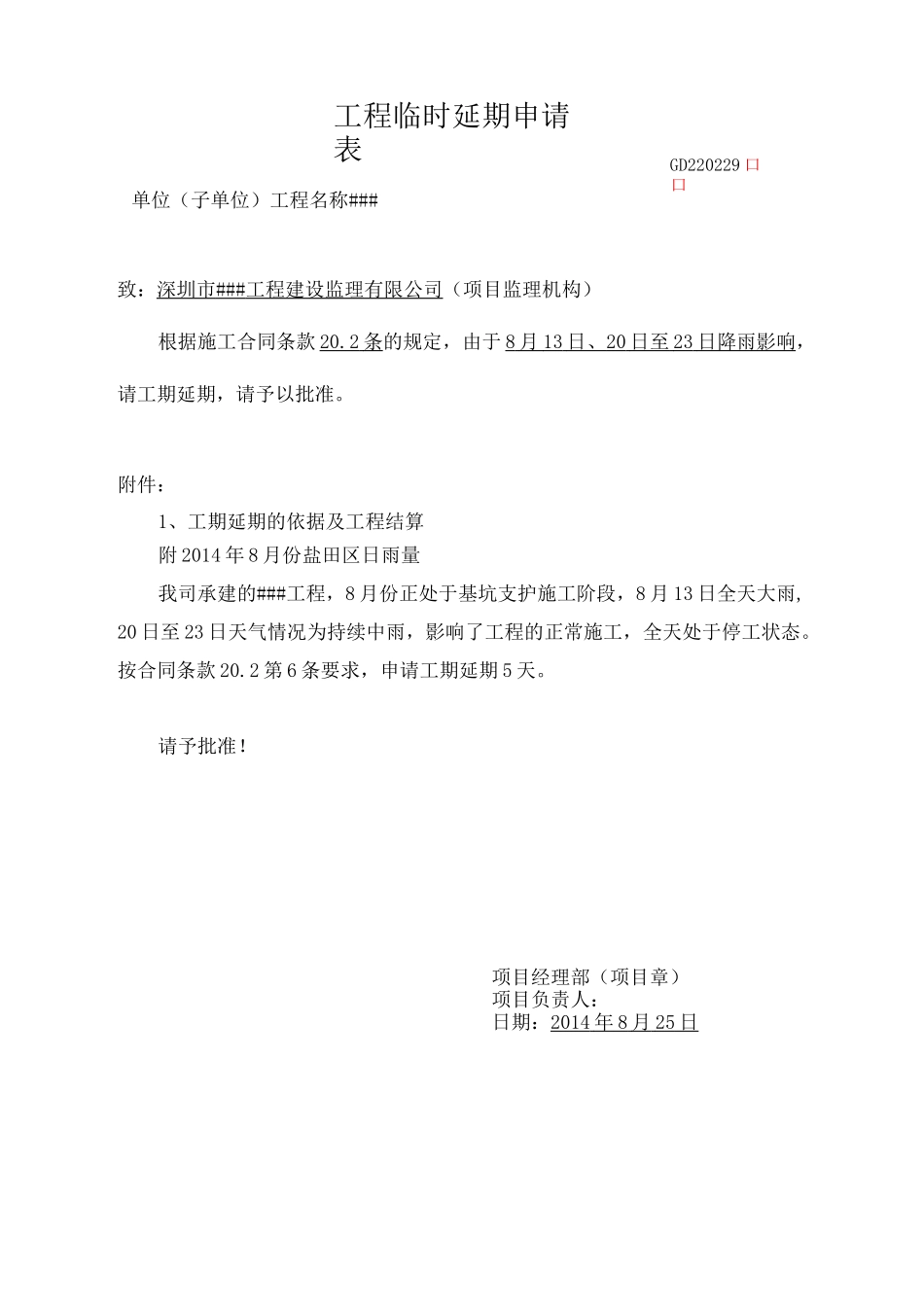

工程临时延期申请表GD220229 口口单位(子单位)工程名称###项目经理部(项目章)项目负责人:日期:2014 年 8 月 25 日 致:深圳市 ### 工程建设监理有限公司 (项目监理机构)根据施工合同条款 20
2 条 的规定,由于 8 月 13 日、 20 日至 23 日降雨影响 ,请工期延期,请予以批准
附件:1、工期延期的依据及工程结算附 2014 年 8 月份盐田区日雨量我司承建的###工程,8 月份正处于基坑支护施工阶段,8 月 13 日全天大雨,20 日至 23 日天气情况为持续中雨,影响了工程的正常施工,全天处于停工状态
按合同条款 20
2 第 6 条要求,申请工期延期 5 天

工程临时延期申请表GD220229 口口单位(子单位)工程名称###项目经理部(项目章)项目负责人:日期:2015 年 9 月 15 日 工程临时延期申请表GD220229 口口单位(子单位)工程名称###项目经理部(项目章)项目负责人:日期:2015 年 2 月 12 日 工程临时延期申请表GD220229 口口单位(子单位)工程名称###项目经理部(项目章)项目负责人:日期:2015
