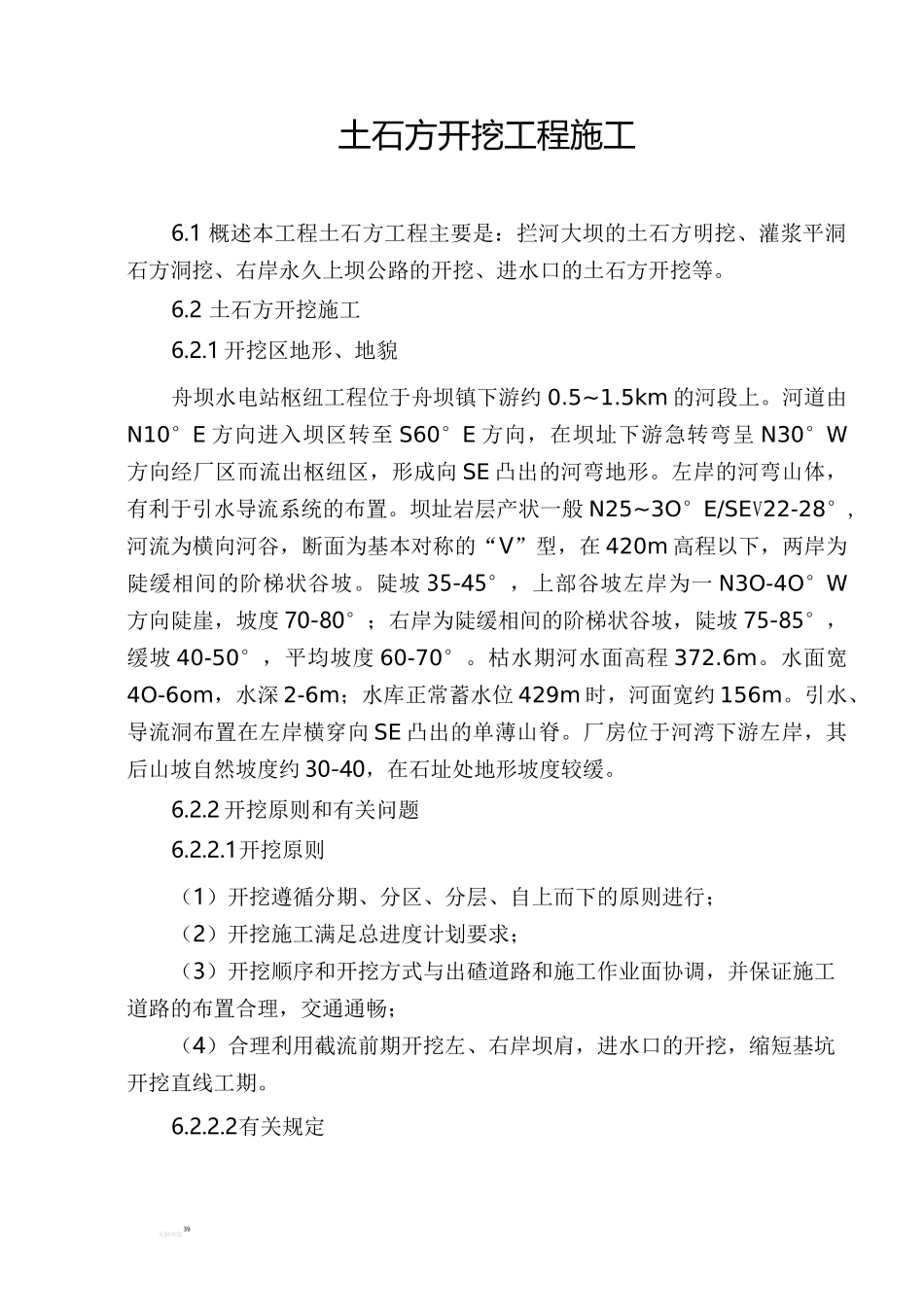

页脚内容39土石方开挖工程施工6
1 概述本工程土石方工程主要是:拦河大坝的土石方明挖、灌浆平洞石方洞挖、右岸永久上坝公路的开挖、进水口的土石方开挖等
2 土石方开挖施工6
1 开挖区地形、地貌舟坝水电站枢纽工程位于舟坝镇下游约 0
5km 的河段上
河道由N10°E 方向进入坝区转至 S60°E 方向,在坝址下游急转弯呈 N30°W方向经厂区而流出枢纽区,形成向 SE 凸出的河弯地形
左岸的河弯山体,有利于引水导流系统的布置
坝址岩层产状一般 N25~3O°E/SEV22-28°,河流为横向河谷,断面为基本对称的“V”型,在 420m 高程以下,两岸为陡缓相间的阶梯状谷坡
陡坡 35-45°,上部谷坡左岸为一 N3O-4O°W方向陡崖,坡度 70-80°;右岸为陡缓相间的阶梯状谷坡,陡坡 75-85°,缓坡 40-50°,平均坡度 60-70°
枯水期河水面高程 372
水面宽4O-6om,水深 2-6m;水库正常蓄水位 429m 时,河面宽约 156m
引水、导流洞布置在左岸横穿向 SE 凸出的单薄山脊
厂房位于河湾下游左岸,其后山坡自然坡度约 30-40,在石址处地形坡度较缓
2 开挖原则和有关问题6
1开挖原则(1)开挖遵循分期、分区、分层、自上而下的原则进行;(2)开挖施工满足总进度计划要求;(3)开挖顺序和开挖方式与出碴道路和施工作业面协调,并保证施工道路的布置合理,交通通畅;(4)合理利用截流前期开挖左、右岸坝肩,进水口的开挖,缩短基坑开挖直线工期

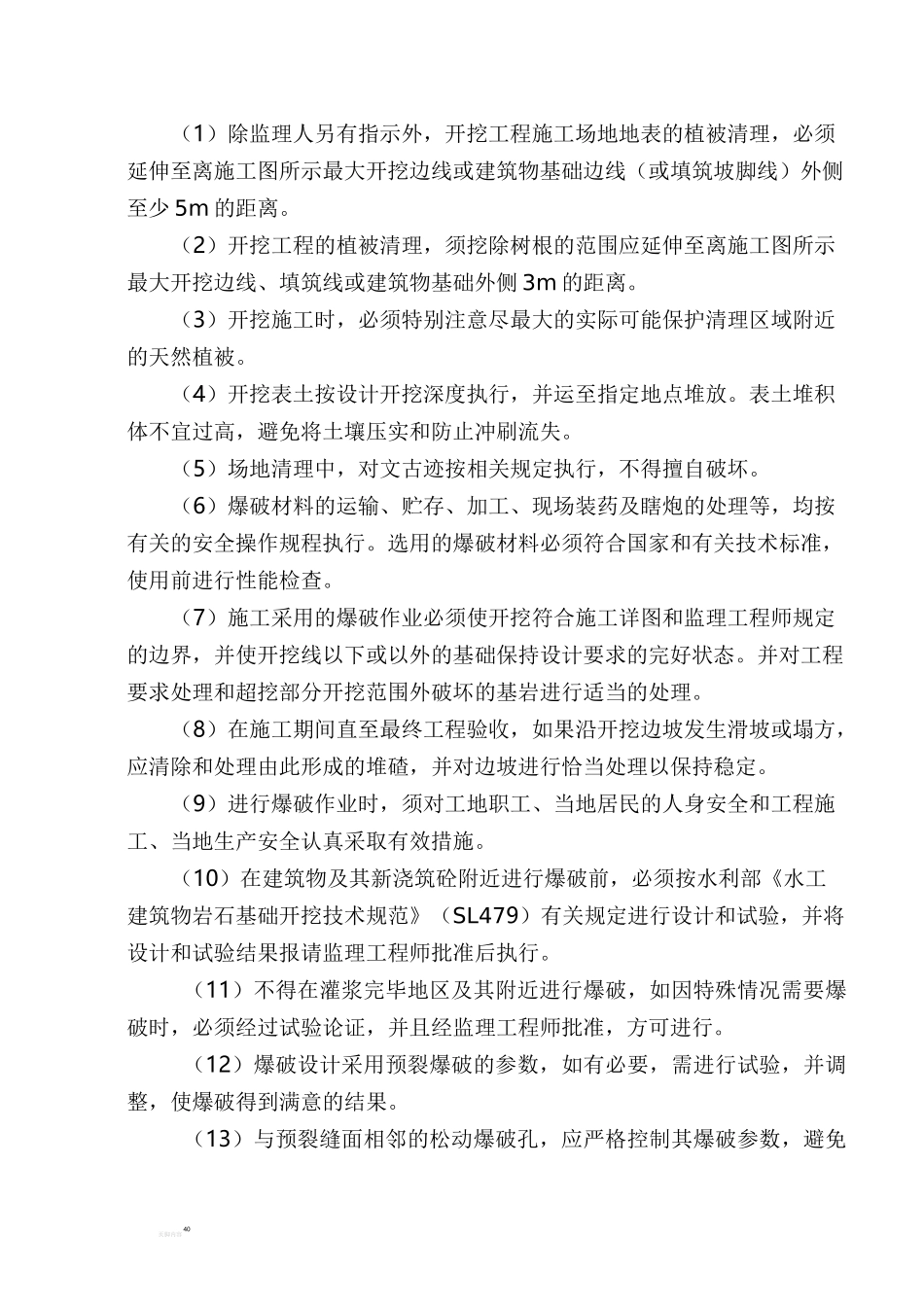

2有关规定页脚内容40(1)除监理人另有指示外,开挖工程施工场地地表的植被清理,必须延伸至离施工图所示最大开挖边线或建筑物基础边线(或填筑坡脚线)外侧至少 5m 的距离

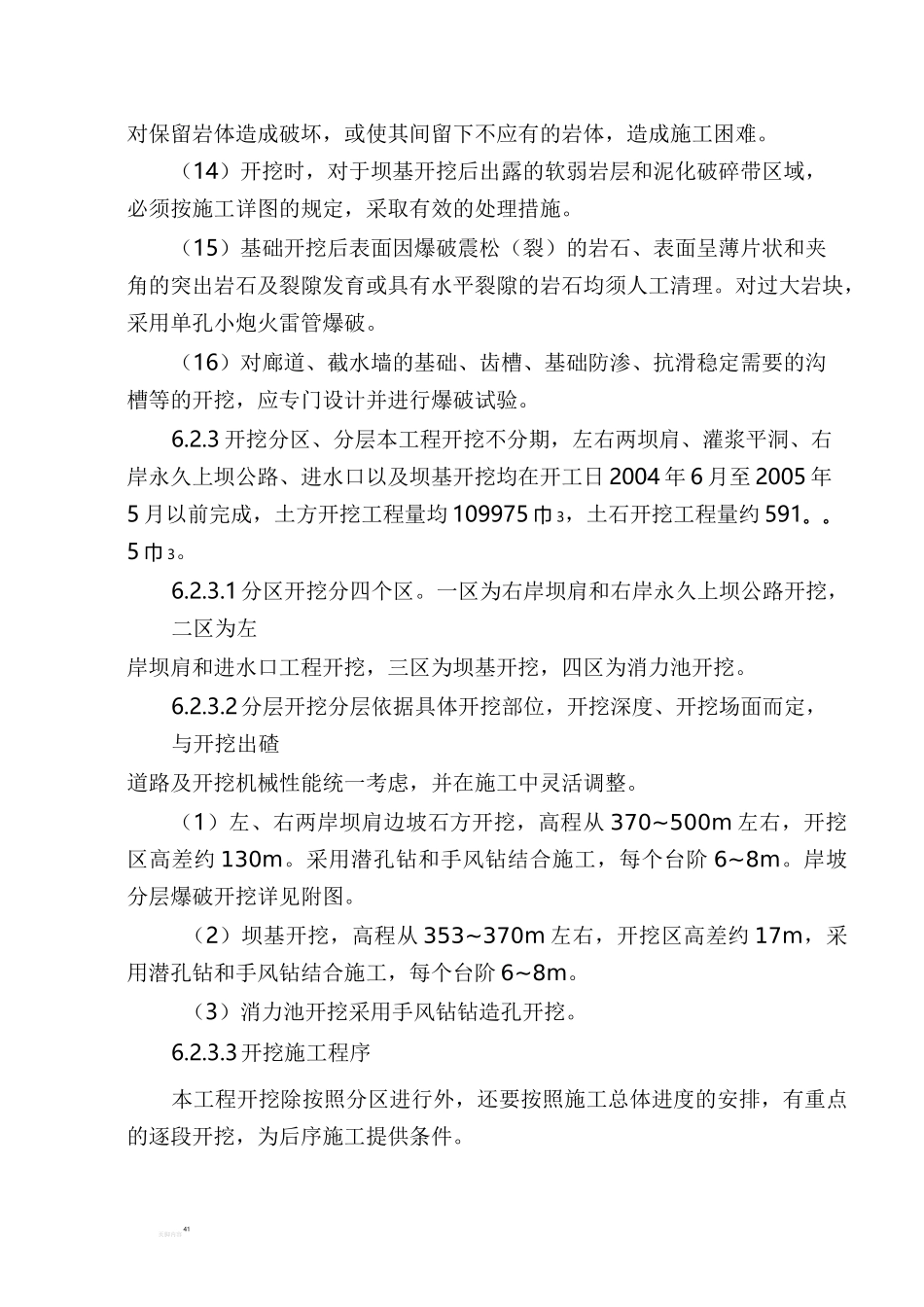

(2)开挖工程的植被清理,须挖除树根的范围应延伸至离施工图所示最大开挖边线、填筑线或建筑物基础外
