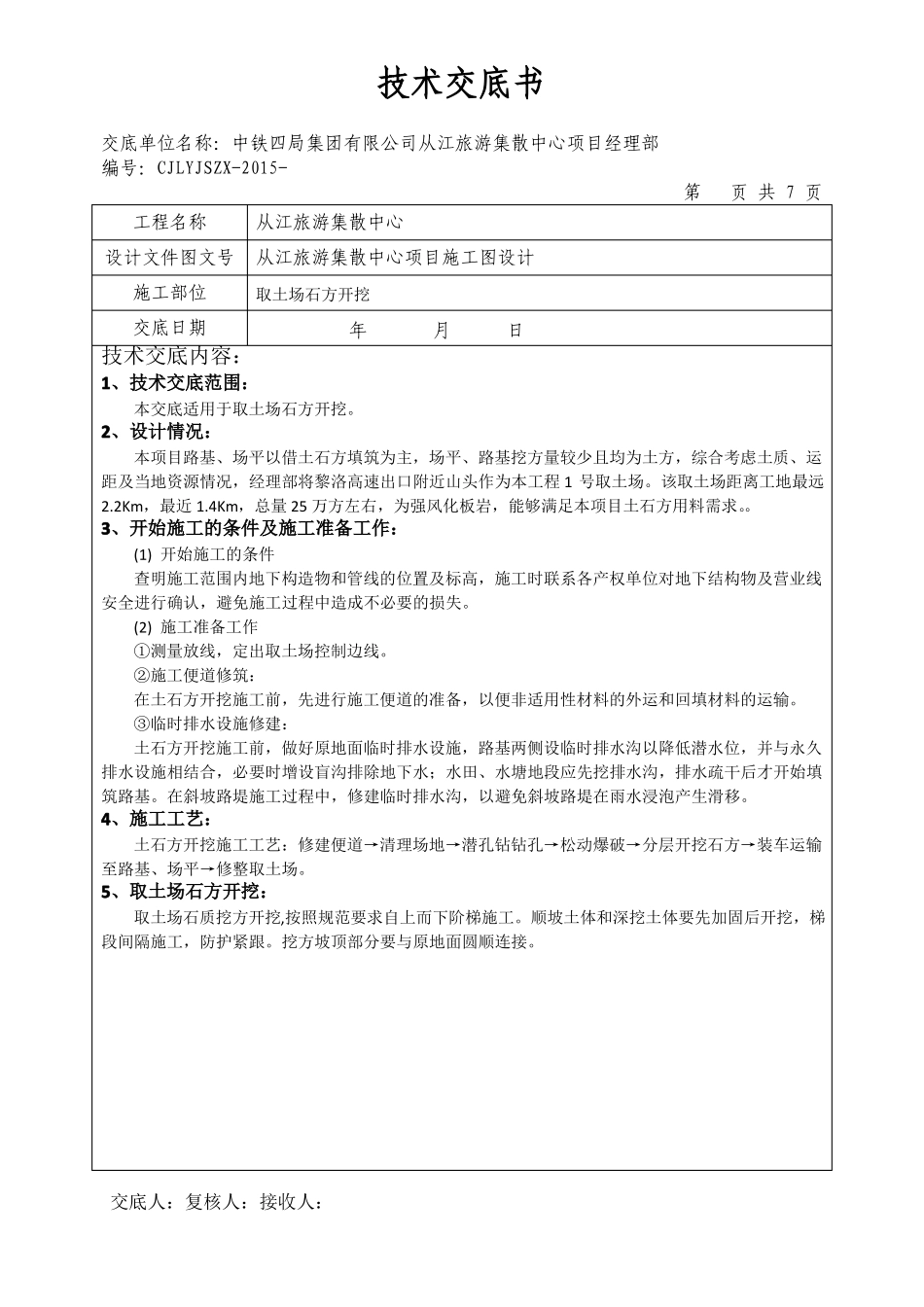

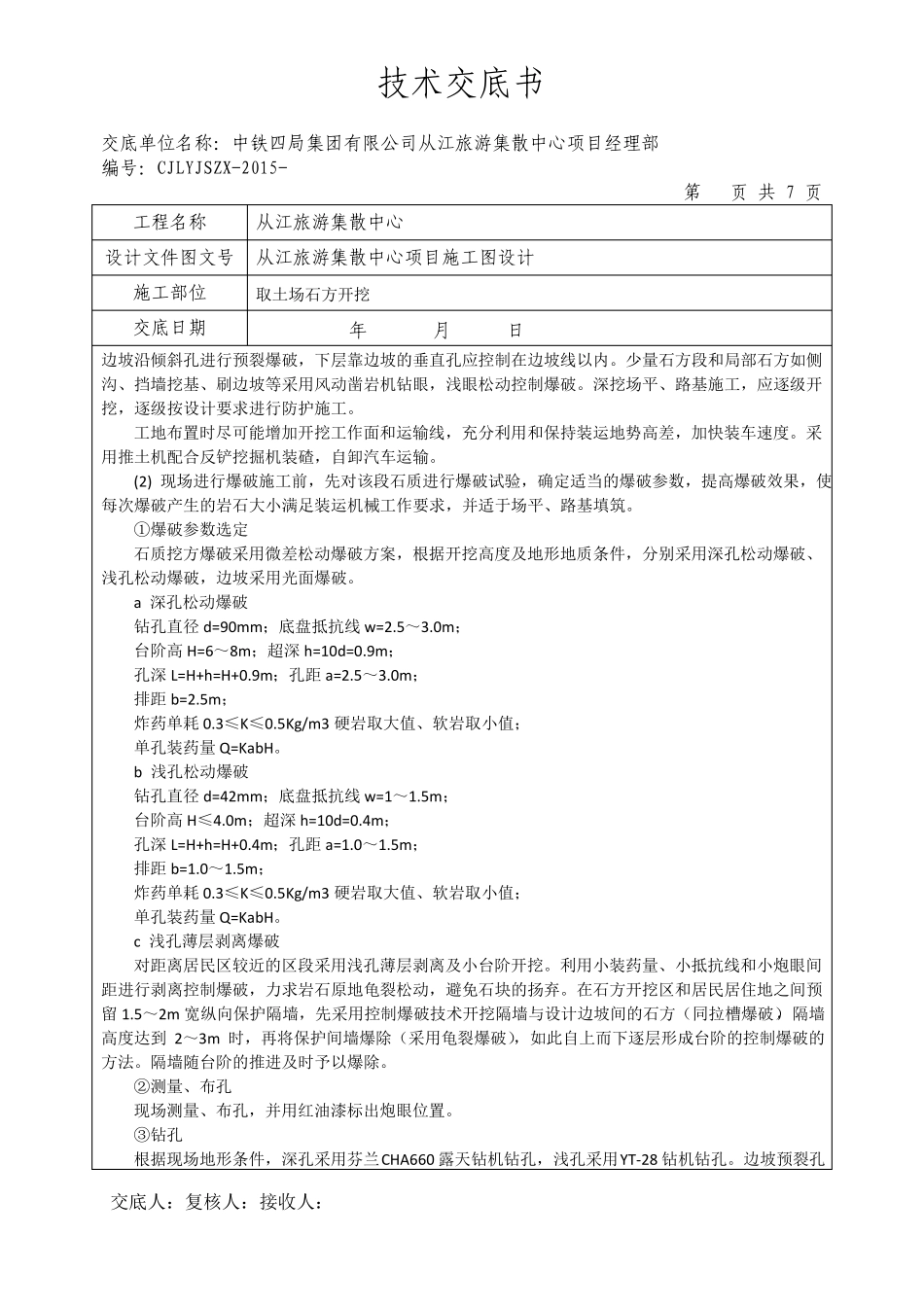

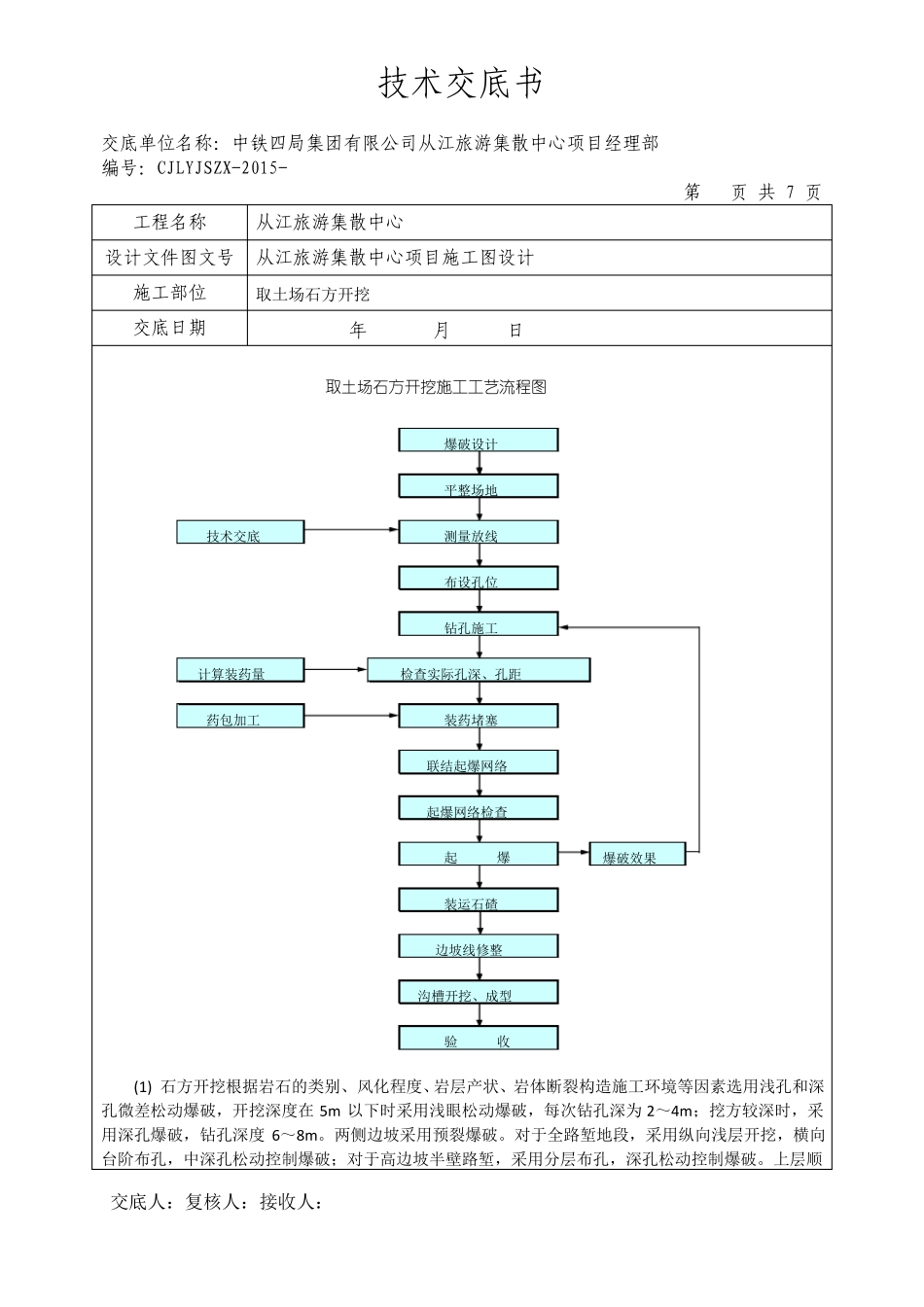

技术交底书交底单位名称:中铁四局集团有限公司从江旅游集散中心项目经理部编号:CJLYJSZX-2015-第页 共 7 页工程名称从江旅游集散中心设计文件图文号从江旅游集散中心项目施工图设计施工部位交底日期取土场石方开挖年月日技术交底内容:1、技术交底范围:本交底适用于取土场石方开挖。2、设计情况:本项目路基、场平以借土石方填筑为主,场平、路基挖方量较少且均为土方,综合考虑土质、运距及当地资源情况,经理部将黎洛高速出口附近山头作为本工程 1 号取土场。该取土场距离工地最远2.2Km,最近 1.4Km,总量 25 万方左右,为强风化板岩,能够满足本项目土石方用料需求。。3、开始施工的条件及施工准备工作:(1) 开始施工的条件查明施工范围内地下构造物和管线的位置及标高,施工时联系各产权单位对地下结构物及营业线安全进行确认,避免施工过程中造成不必要的损失。(2) 施工准备工作①测量放线,定出取土场控制边线。②施工便道修筑:在土石方开挖施工前,先进行施工便道的准备,以便非适用性材料的外运和回填材料的运输。③临时排水设施修建:土石方开挖施工前,做好原地面临时排水设施,路基两侧设临时排水沟以降低潜水位,并与永久排水设施相结合,必要时增设盲沟排除地下水;水田、水塘地段应先挖排水沟,排水疏干后才开始填筑路基。在斜坡路堤施工过程中,修建临时排水沟,以避免斜坡路堤在雨水浸泡产生滑移。4、施工工艺:土石方开挖施工工艺:修建便道→清理场地→潜孔钻钻孔→松动爆破→分层开挖石方→装车运输至路基、场平→修整取土场。5、取土场石方开挖:取土场石质挖方开挖,按照规范要求自上而下阶梯施工。顺坡土体和深挖土体要先加固后开挖,梯段间隔施工,防护紧跟。挖方坡顶部分要与原地面圆顺连接。交底人:复核人:接收人:技术交底书交底单位名称:中铁四局集团有限公司从江旅游集散中心项目经理部编号:CJLYJSZX-2015-第页 共 7 页工程名称从江旅游集散中心设计文件图文号从江旅游集散中心项目施工图设计施工部位交底日期取土场石方开挖年月日取土场石方开挖施工工艺流程图爆破设计平整场地技术交底测量放线布设孔位钻孔施工计算装药量检查实际孔深、孔距药包加工装药堵塞联结起爆网络起爆网络检查起爆爆破效果装运石碴边坡线修整沟槽开挖、成型验收(1) 石方开挖根据岩石的类别、风化程度、岩层产状、岩体断裂构造施工环境等因素选用浅孔和深孔微差松动爆破,开挖深度在 5m 以下时采用浅眼松动爆破,每次...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

取土场石方开挖技术交底书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
