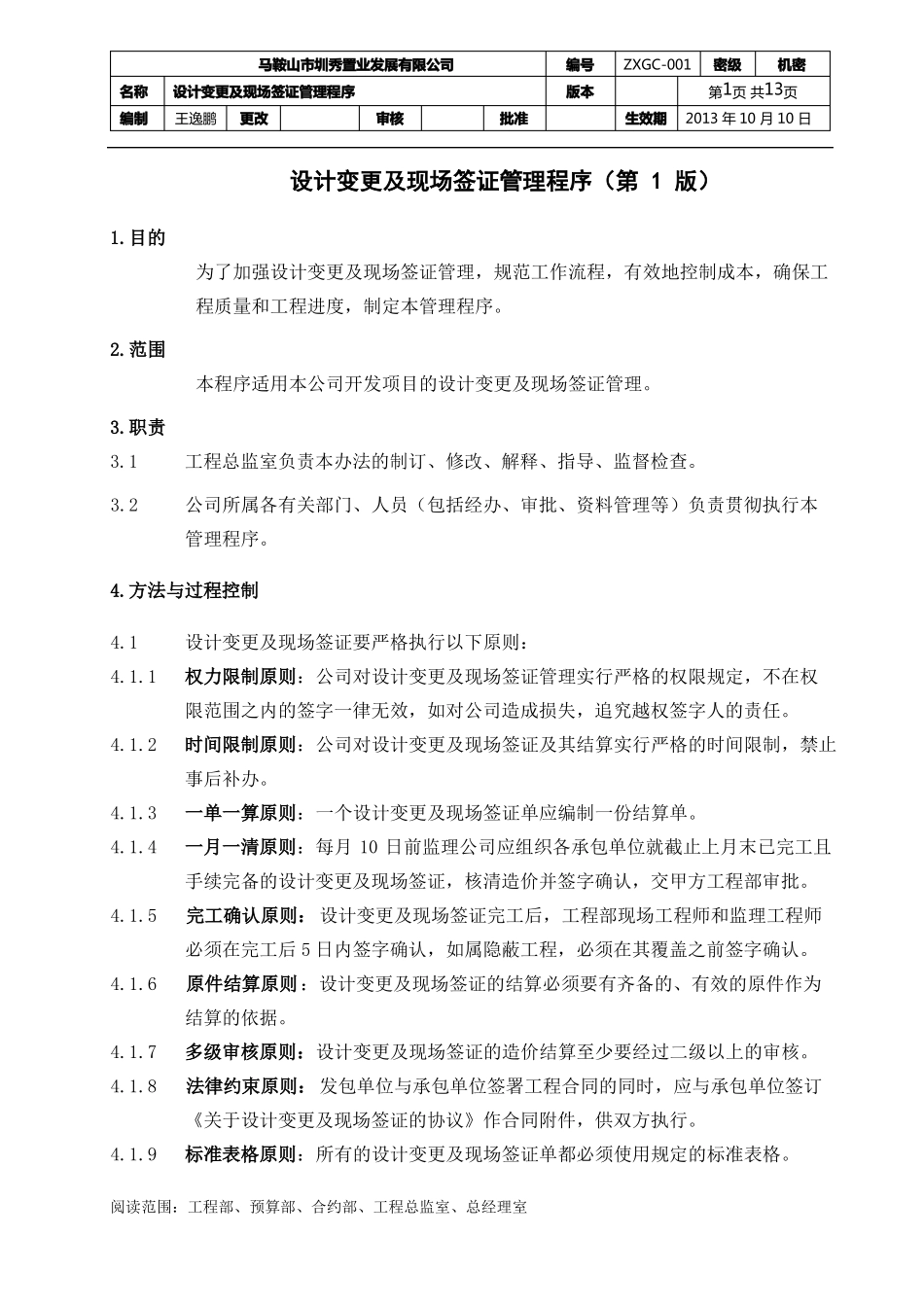

马鞍山市圳秀置业发展有限公司名称编制设计变更及现场签证管理程序王逸鹏更改审核批准编号版本ZXGC-001生效期密级机密第1页 共13页2013 年 10 月 10 日设计变更及现场签证管理程序(第 1 版)1
目的为了加强设计变更及现场签证管理,规范工作流程,有效地控制成本,确保工程质量和工程进度,制定本管理程序
范围本程序适用本公司开发项目的设计变更及现场签证管理
1工程总监室负责本办法的制订、修改、解释、指导、监督检查
2公司所属各有关部门、人员(包括经办、审批、资料管理等)负责贯彻执行本管理程序
方法与过程控制4
1设计变更及现场签证要严格执行以下原则:4
1权力限制原则:公司对设计变更及现场签证管理实行严格的权限规定,不在权限范围之内的签字一律无效,如对公司造成损失,追究越权签字人的责任
2时间限制原则:公司对设计变更及现场签证及其结算实行严格的时间限制,禁止事后补办
3一单一算原则:一个设计变更及现场签证单应编制一份结算单
4一月一清原则:每月 10 日前监理公司应组织各承包单位就截止上月末已完工且手续完备的设计变更及现场签证,核清造价并签字确认,交甲方工程部审批
5完工确认原则: 设计变更及现场签证完工后,工程部现场工程师和监理工程师必须在完工后 5 日内签字确认,如属隐蔽工程,必须在其覆盖之前签字确认
6原件结算原则:设计变更及现场签证的结算必须要有齐备的、有效的原件作为结算的依据
7多级审核原则:设计变更及现场签证的造价结算至少要经过二级以上的审核
8法律约束原则: 发包单位与承包单位签署工程合同的同时,应与承包单位签订《关于设计变更及现场签证的协议》作合同附件,供双方执行
9标准表格原则:所有的设计变更及现场签证单都必须使用规定的标准表格
阅读范围:工程部、预算部、
