各类基础施工方法桩基础、筏板基础、独立基础、条形基础

各类基础施工方法桩基础、筏板基础、独立基础、条形基础_第1页
1/19
各类基础施工方法桩基础、筏板基础、独立基础、条形基础_第2页
2/19
各类基础施工方法桩基础、筏板基础、独立基础、条形基础_第3页
3/19

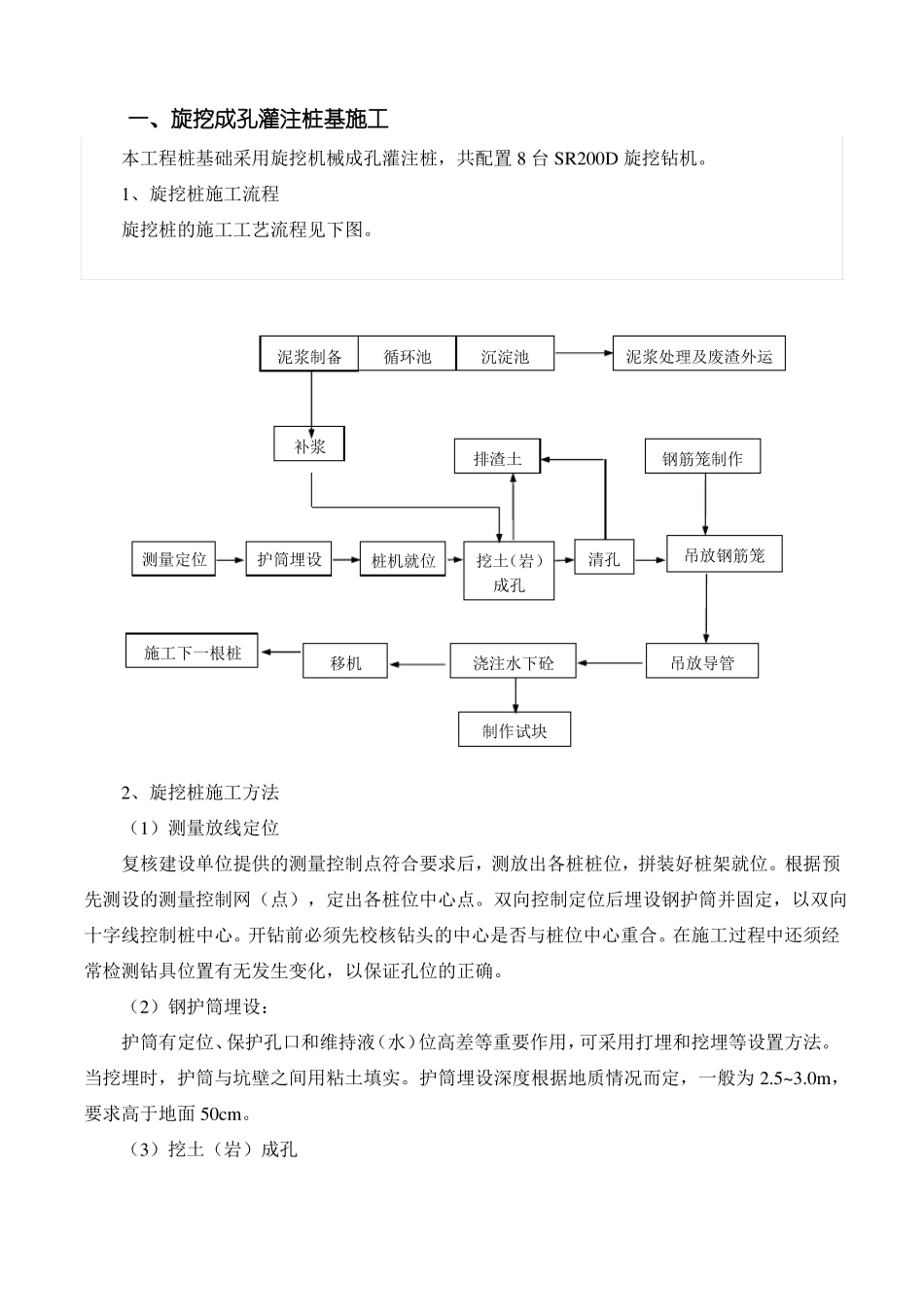

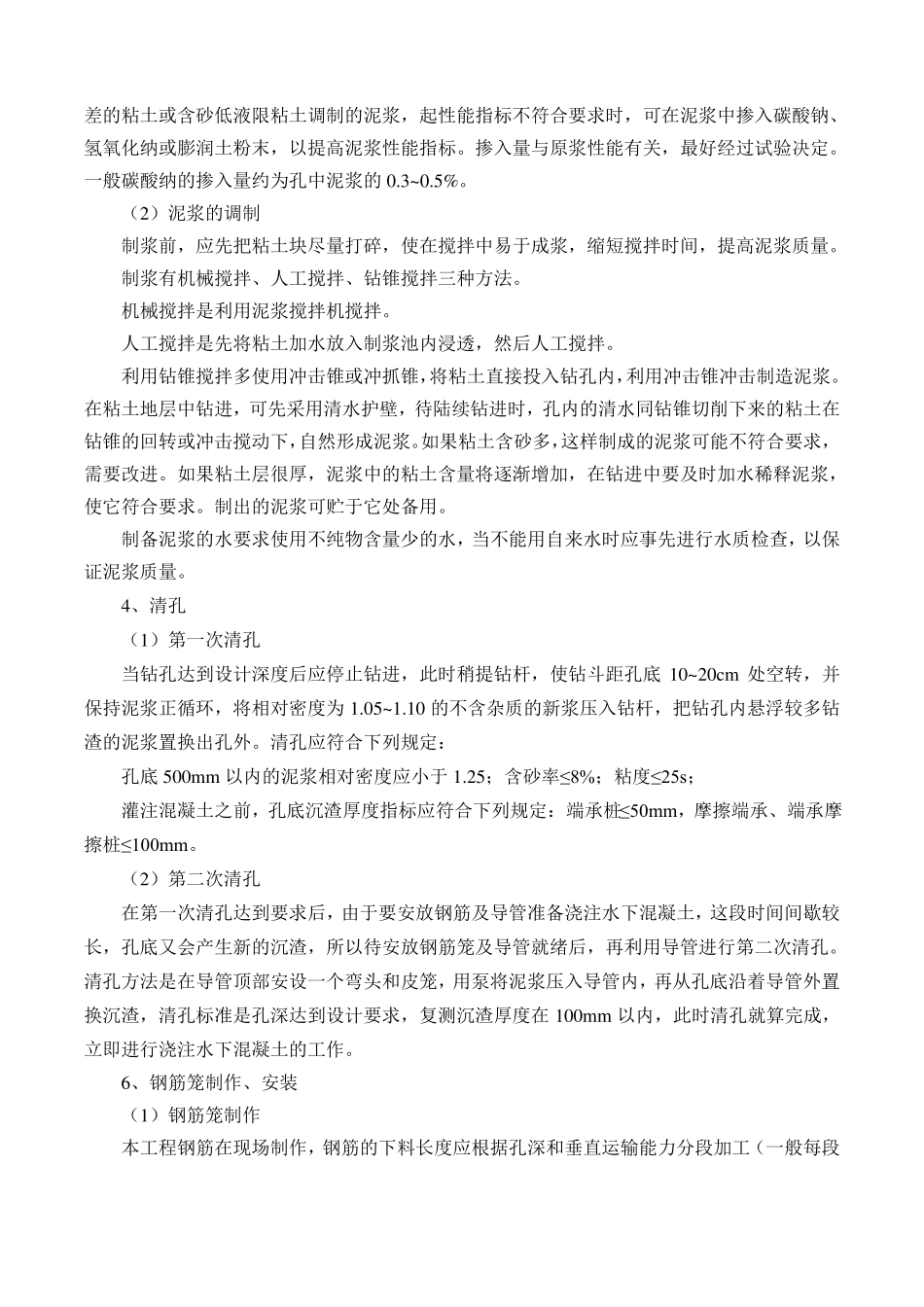

一、旋挖成孔灌注桩基施工本工程桩基础采用旋挖机械成孔灌注桩,共配置 8 台 SR200D 旋挖钻机。1、旋挖桩施工流程旋挖桩的施工工艺流程见下图。泥浆制备循环池沉淀池泥浆处理及废渣外运补浆排渣土钢筋笼制作测量定位护筒埋设桩机就位挖土(岩)成孔清孔吊放钢筋笼施工下一根桩移机浇注水下砼吊放导管制作试块2、旋挖桩施工方法(1)测量放线定位复核建设单位提供的测量控制点符合要求后,测放出各桩桩位,拼装好桩架就位。根据预先测设的测量控制网(点),定出各桩位中心点。双向控制定位后埋设钢护筒并固定,以双向十字线控制桩中心。开钻前必须先校核钻头的中心是否与桩位中心重合。在施工过程中还须经常检测钻具位置有无发生变化,以保证孔位的正确。(2)钢护筒埋设:护筒有定位、保护孔口和维持液(水)位高差等重要作用,可采用打埋和挖埋等设置方法。当挖埋时,护筒与坑壁之间用粘土填实。护筒埋设深度根据地质情况而定,一般为 2.5~3.0m,要求高于地面 50cm。(3)挖土(岩)成孔旋挖钻机的钻进工艺采用静态泥浆护壁钻斗取土的工艺,是一种无冲洗介质循环的钻进方法,但钻进时为保护孔壁稳定,孔内要注满优质泥浆(稳定液)。旋挖钻机工作时能原地做整体回转运动。旋挖钻机钻孔取土时,依靠钻杆和钻头自重切入土层,斜向斗齿在钻斗回转时切下土块向斗内推进而完成钻取土;遇硬土时,自重力不足以使斗齿切入土层,此时可通过加压油缸对钻杆加压,强行将斗齿切入土中,完成钻孔取土。钻斗内装满土后,由起重机提升钻杆及钻斗至地面,拉动钻斗上的开关即打开底门,钻斗内的土依靠自重作用自动排出,钻杆向下放关好斗门,再回转到孔内进行下一斗的挖掘。在成孔过程中要根据土层情况及时注入泥浆护壁,同时合理调节泥浆的比重,成孔应连续进行不得中断,在停机时,应保持孔内水位的高度泥浆比重及粘度符合规范要求,以防坍孔。在土层中成孔时,采用一般锥形桶斗齿取土,穿透土层后,更换带挖掘机斗齿的钻头掘进,一直致达到设计要求的深度方可终孔。成孔时须及时填写施工记录,在土层变化处捞取渣样,判明土层,以便与地质剖面图核对,达到设计岩面后,及时取样鉴定。成孔时要依据土层情况,控制进尺速度,为确保孔的垂直度符合设计要求,须保持桩机平整、加强检查、勤检勤纠。施工过程需备足泥浆,可采用膨润土拌制泥浆,经分离处理后的废渣,通过密闭的专用汽车外运。施工中做到泥浆不外溢,严禁将废浆直接排入场地周边的下水道或河道。3...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

各类基础施工方法桩基础、筏板基础、独立基础、条形基础

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
