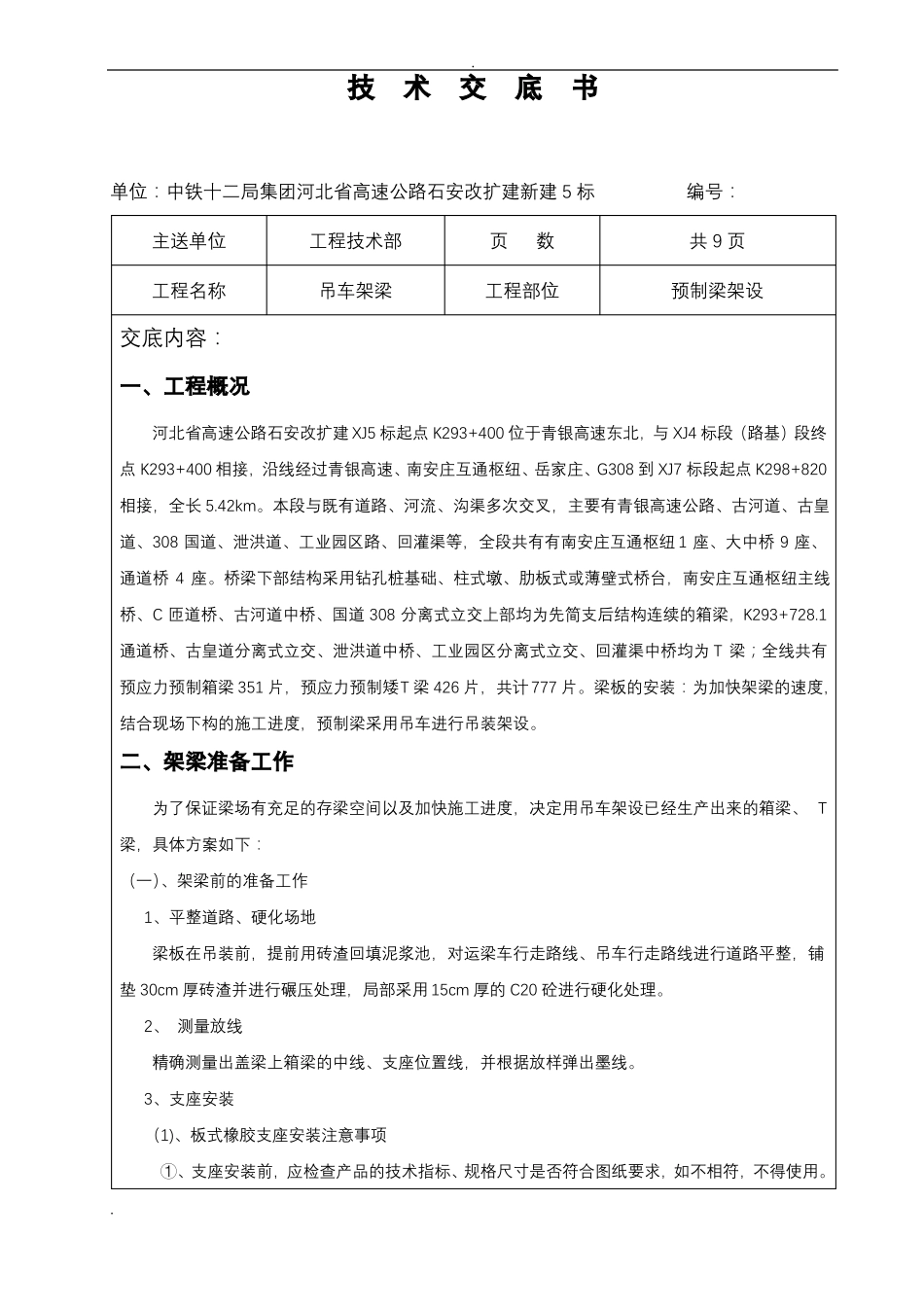

技术交底书单位:中铁十二局集团河北省高速公路石安改扩建新建 5 标编号:主送单位工程名称工程技术部吊车架梁页数工程部位共 9 页预制梁架设交底内容:一、工程概况河北省高速公路石安改扩建 XJ5 标起点 K293+400 位于青银高速东北,与 XJ4 标段(路基)段终点 K293+400 相接,沿线经过青银高速、南安庄互通枢纽、岳家庄、G308 到 XJ7 标段起点 K298+820相接,全长 5
本段与既有道路、河流、沟渠多次交叉,主要有青银高速公路、古河道、古皇道、308 国道、泄洪道、工业园区路、回灌渠等,全段共有有南安庄互通枢纽 1 座、大中桥 9 座、通道桥 4 座
桥梁下部结构采用钻孔桩基础、柱式墩、肋板式或薄壁式桥台,南安庄互通枢纽主线桥、C 匝道桥、古河道中桥、国道 308 分离式立交上部均为先简支后结构连续的箱梁,K293+728
1通道桥、古皇道分离式立交、泄洪道中桥、工业园区分离式立交、回灌渠中桥均为 T 梁;全线共有预应力预制箱梁 351 片,预应力预制矮T 梁 426 片,共计777 片
梁板的安装:为加快架梁的速度,结合现场下构的施工进度,预制梁采用吊车进行吊装架设
二、架梁准备工作为了保证梁场有充足的存梁空间以及加快施工进度,决定用吊车架设已经生产出来的箱梁、 T梁,具体方案如下:(一)、架梁前的准备工作1、平整道路、硬化场地梁板在吊装前,提前用砖渣回填泥浆池,对运梁车行走路线、吊车行走路线进行道路平整,铺垫 30cm 厚砖渣并进行碾压处理,局部采用 15cm 厚的 C20 砼进行硬化处理
2、 测量放线精确测量出盖梁上箱梁的中线、支座位置线,并根据放样弹出墨线
3、支座安装(1)、板式橡胶支座安装注意事项①、支座安装前,应检查产品的技术指标、规格尺寸是否符合图纸要求,如不相符,不得使用

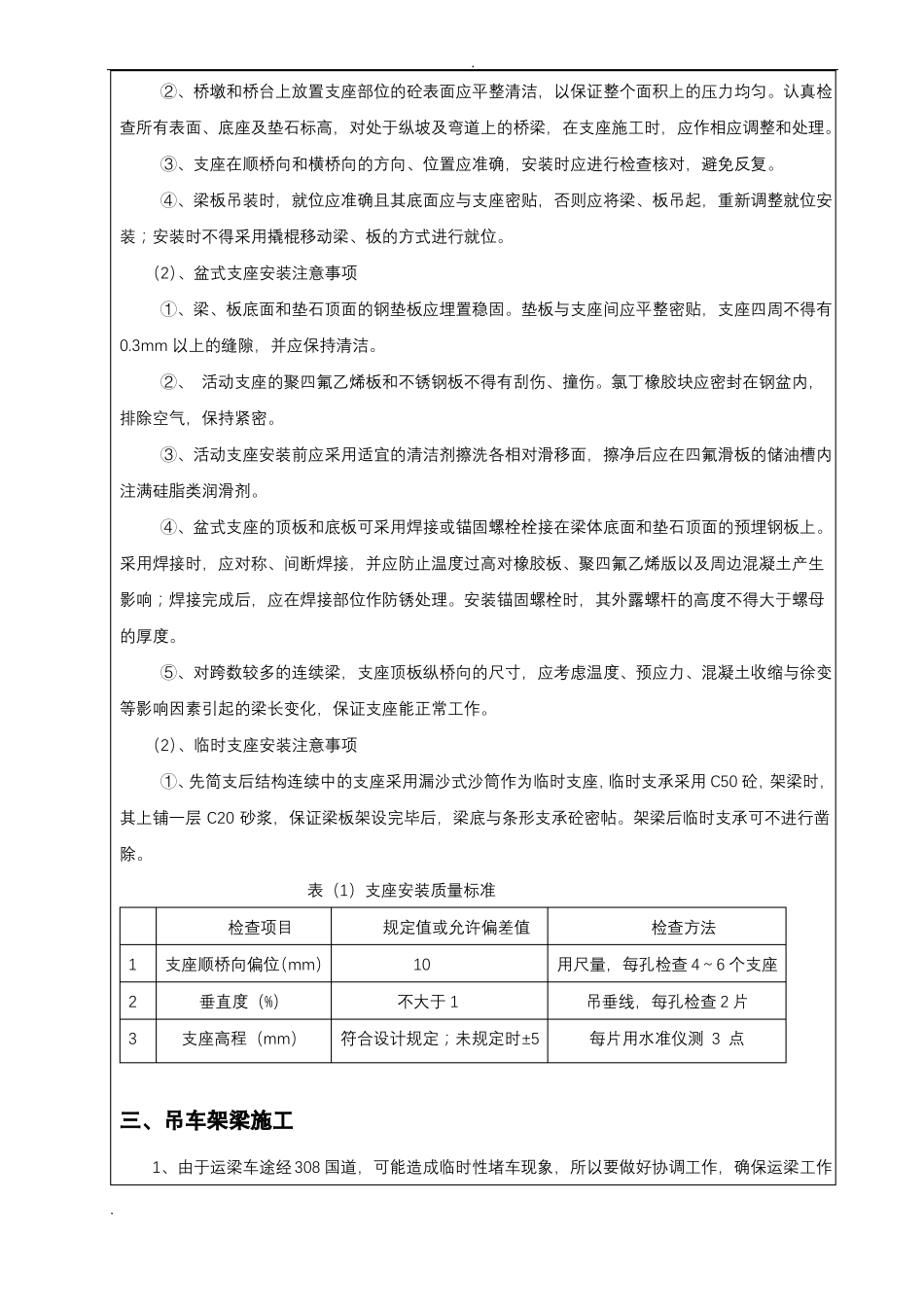

②、桥墩和桥台上放置支座部位的砼表面应平整
