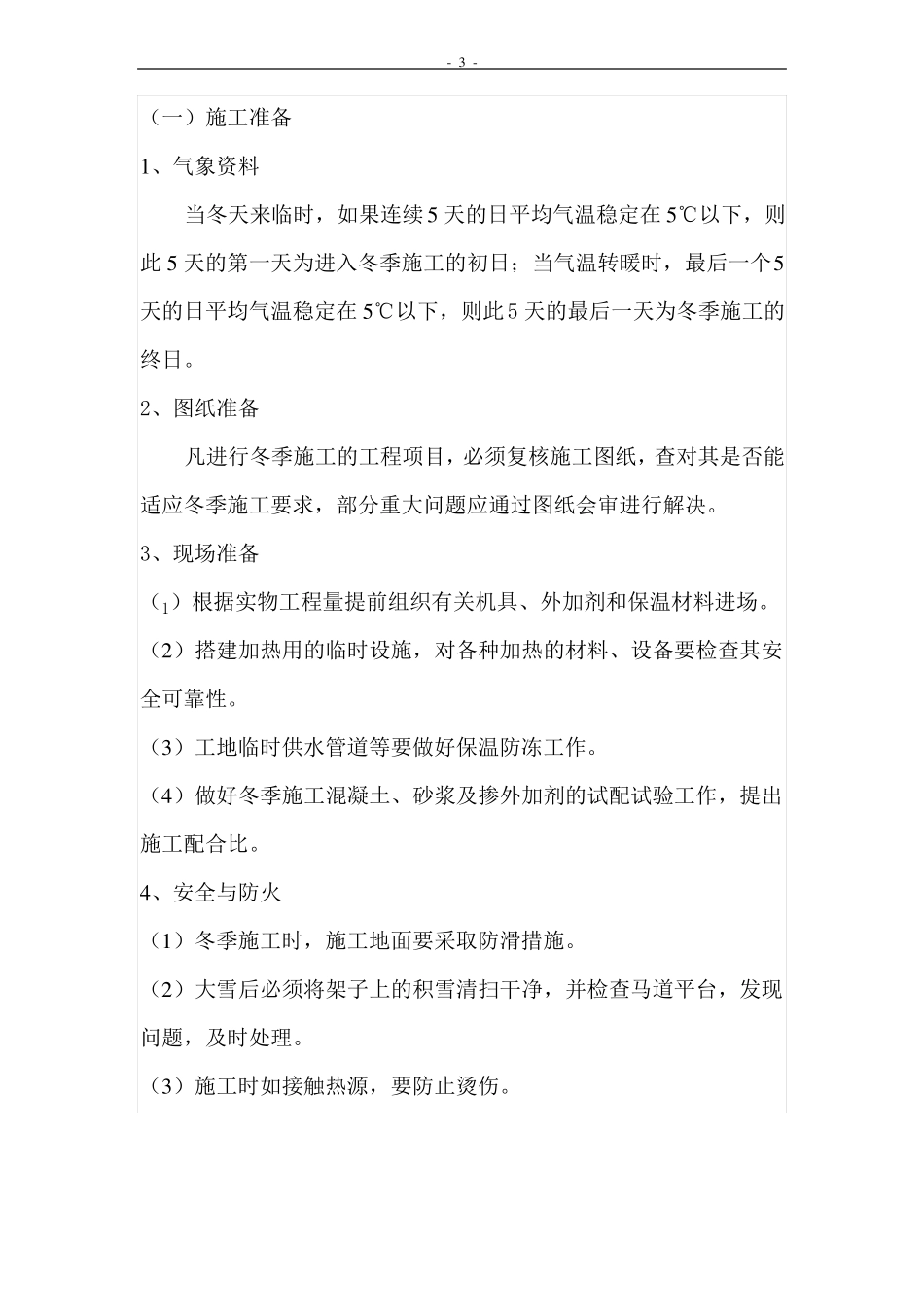

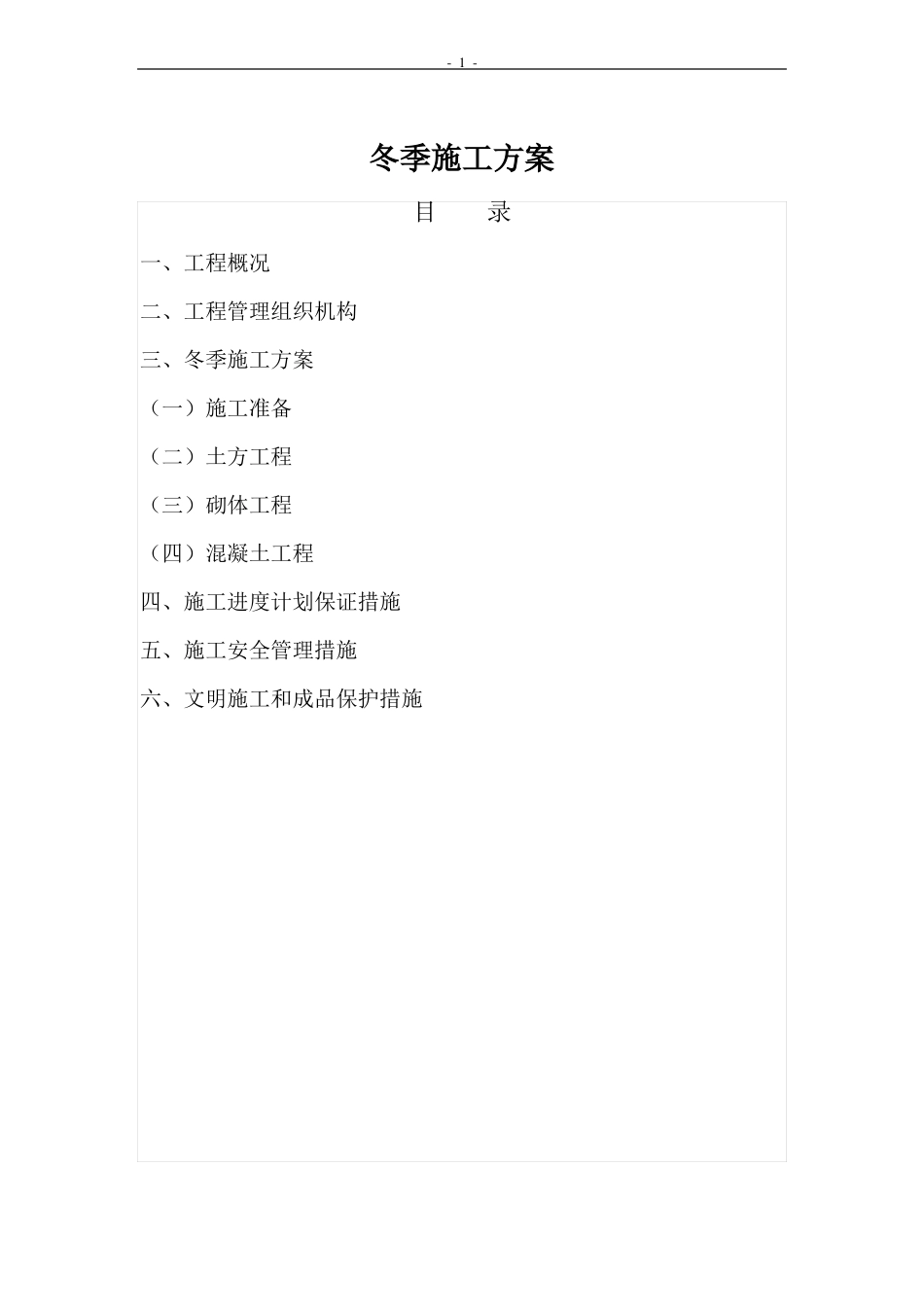

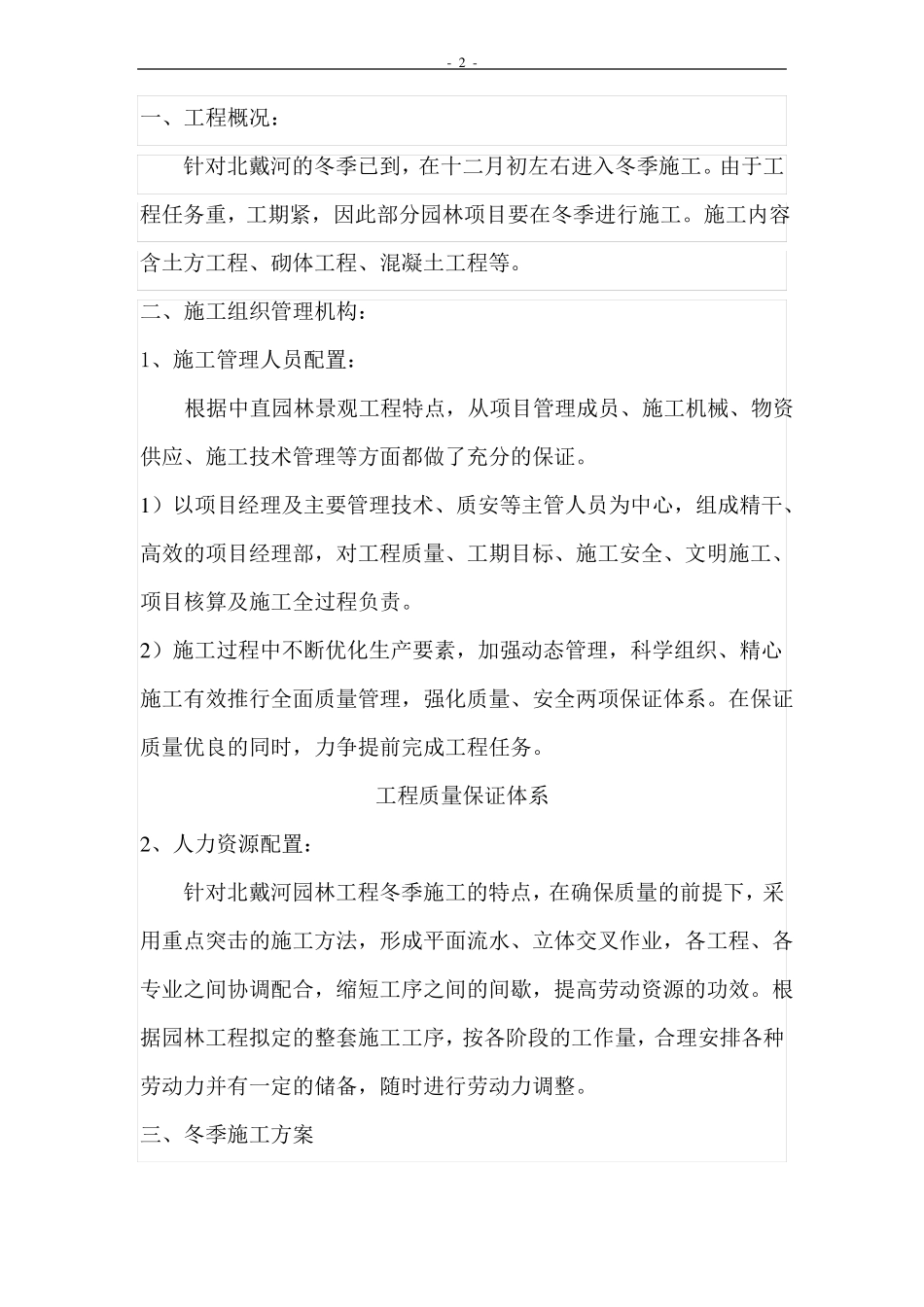

- 1 -冬季施工方案目录一、工程概况二、工程管理组织机构三、冬季施工方案(一)施工准备(二)土方工程(三)砌体工程(四)混凝土工程四、施工进度计划保证措施五、施工安全管理措施六、文明施工和成品保护措施- 2 -一、工程概况:针对北戴河的冬季已到,在十二月初左右进入冬季施工。由于工程任务重,工期紧,因此部分园林项目要在冬季进行施工。施工内容含土方工程、砌体工程、混凝土工程等。二、施工组织管理机构:1、施工管理人员配置:根据中直园林景观工程特点,从项目管理成员、施工机械、物资供应、施工技术管理等方面都做了充分的保证。1)以项目经理及主要管理技术、质安等主管人员为中心,组成精干、高效的项目经理部,对工程质量、工期目标、施工安全、文明施工、项目核算及施工全过程负责。2)施工过程中不断优化生产要素,加强动态管理,科学组织、精心施工有效推行全面质量管理,强化质量、安全两项保证体系。在保证质量优良的同时,力争提前完成工程任务。工程质量保证体系2、人力资源配置:针对北戴河园林工程冬季施工的特点,在确保质量的前提下,采用重点突击的施工方法,形成平面流水、立体交叉作业,各工程、各专业之间协调配合,缩短工序之间的间歇,提高劳动资源的功效。根据园林工程拟定的整套施工工序,按各阶段的工作量,合理安排各种劳动力并有一定的储备,随时进行劳动力调整。三、冬季施工方案- 3 -(一)施工准备1、气象资料当冬天来临时,如果连续 5 天的日平均气温稳定在 5℃以下,则此 5 天的第一天为进入冬季施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在 5℃以下,则此5 天的最后一天为冬季施工的终日。2、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求,部分重大问题应通过图纸会审进行解决。3、现场准备(1)根据实物工程量提前组织有关机具、外加剂和保温材料进场。(2)搭建加热用的临时设施,对各种加热的材料、设备要检查其安全可靠性。(3)工地临时供水管道等要做好保温防冻工作。(4)做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。4、安全与防火(1)冬季施工时,施工地面要采取防滑措施。(2)大雪后必须将架子上的积雪清扫干净,并检查马道平台,发现问题,及时处理。(3)施工时如接触热源,要防止烫伤。- 4 -(4)使用氯化钙等要防止腐蚀皮肤。亚硝酸钠有剧毒,要严加保管,防止发生误食中毒。(5)现...
