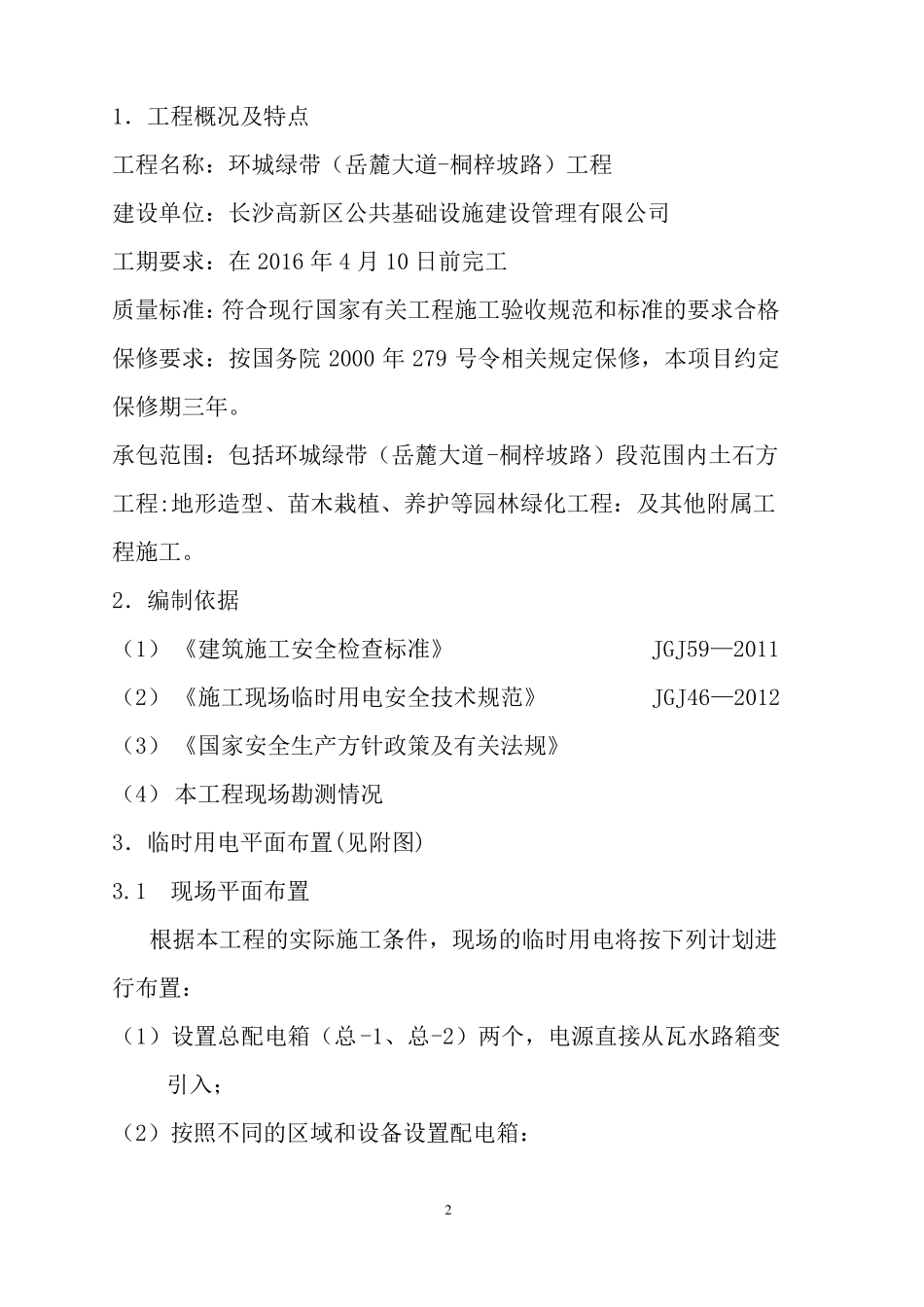

目录1、工程概况及特点2、编制依据3、临时用电平面布置4、负载计算与复核5、安全用电技术要求6、配电箱设置要求7、安全用电技术措施8、电工安全技术交底9、电气防火技术措施 - 1 -1.工程概况及特点工程名称:环城绿带(岳麓大道-桐梓坡路)工程建设单位:长沙高新区公共基础设施建设管理有限公司工期要求:在 2016 年 4 月 10 日前完工质量标准:符合现行国家有关工程施工验收规范和标准的要求合格保修要求:按国务院 2000 年 279 号令相关规定保修,本项目约定保修期三年
承包范围:包括环城绿带(岳麓大道-桐梓坡路)段范围内土石方工程:地形造型、苗木栽植、养护等园林绿化工程:及其他附属工程施工
2.编制依据(1) 《建筑施工安全检查标准》 JGJ59—2011(2) 《施工现场临时用电安全技术规范》 JGJ46—2012(3) 《国家安全生产方针政策及有关法规》(4) 本工程现场勘测情况3.临时用电平面布置(见附图)3

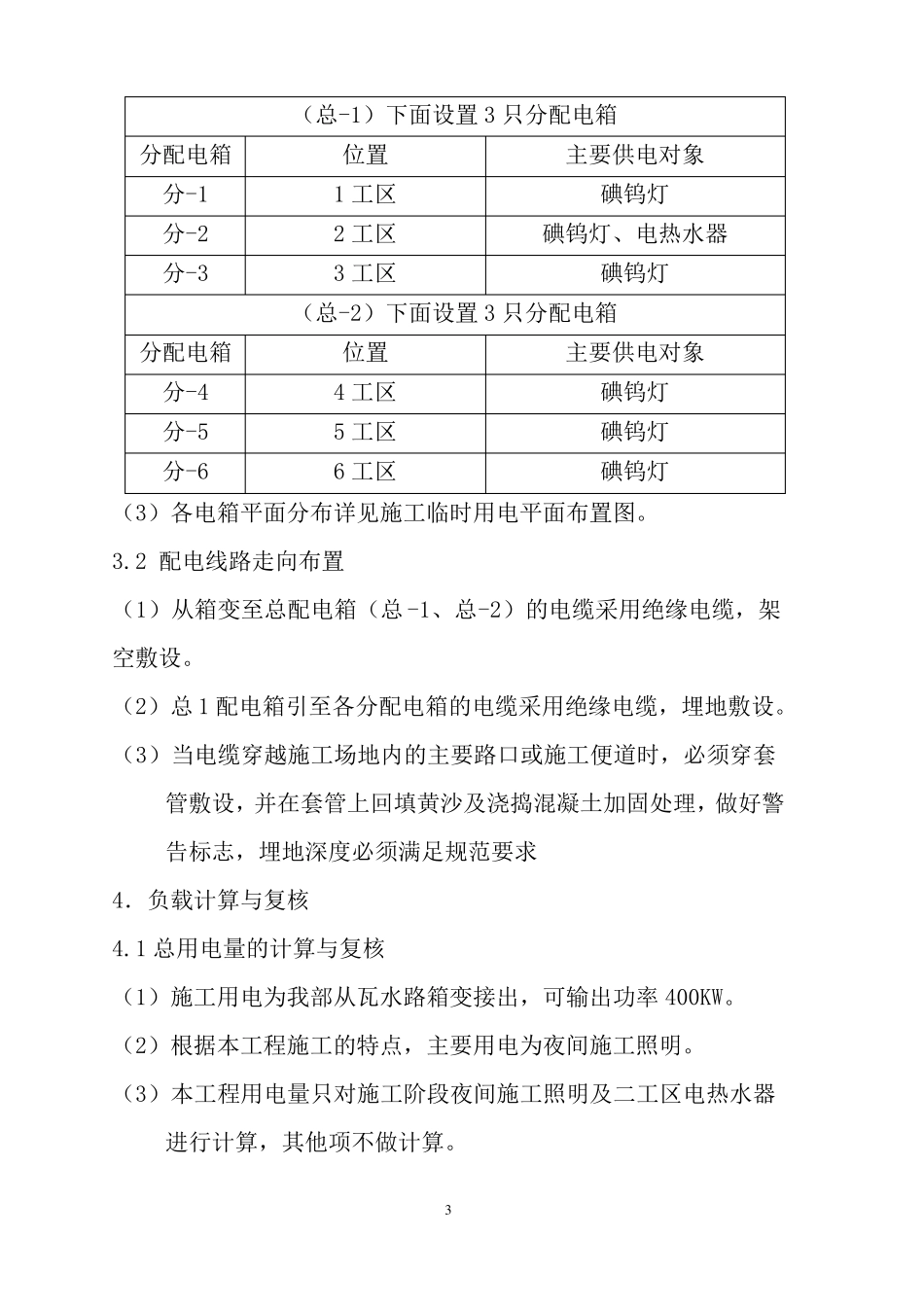

1现场平面布置根据本工程的实际施工条件,现场的临时用电将按下列计划进行布置:(1)设置总配电箱(总-1、总-2)两个,电源直接从瓦水路箱变引入;(2)按照不同的区域和设备设置配电箱:2(总-1)下面设置 3 只分配电箱分配电箱分-1分-2分-3分配电箱分-4分-5分-6位置1 工区2 工区3 工区位置4 工区5 工区6 工区主要供电对象碘钨灯碘钨灯、电热水器碘钨灯主要供电对象碘钨灯碘钨灯碘钨灯(总-2)下面设置 3 只分配电箱(3)各电箱平面分布详见施工临时用电平面布置图
2 配电线路走向布置(1)从箱变至总配电箱(总 -1、总-2)的电缆采用绝缘电缆,架空敷设
(2)总 1 配电箱引至各分配电箱的电缆采用绝缘电缆,埋地敷设
(3)当电缆穿越施工场地内的主要路口或施工便道时,必须穿套管敷设,并在套管上回填黄沙及浇捣混凝土加固处理,做好警告标志,埋地深
