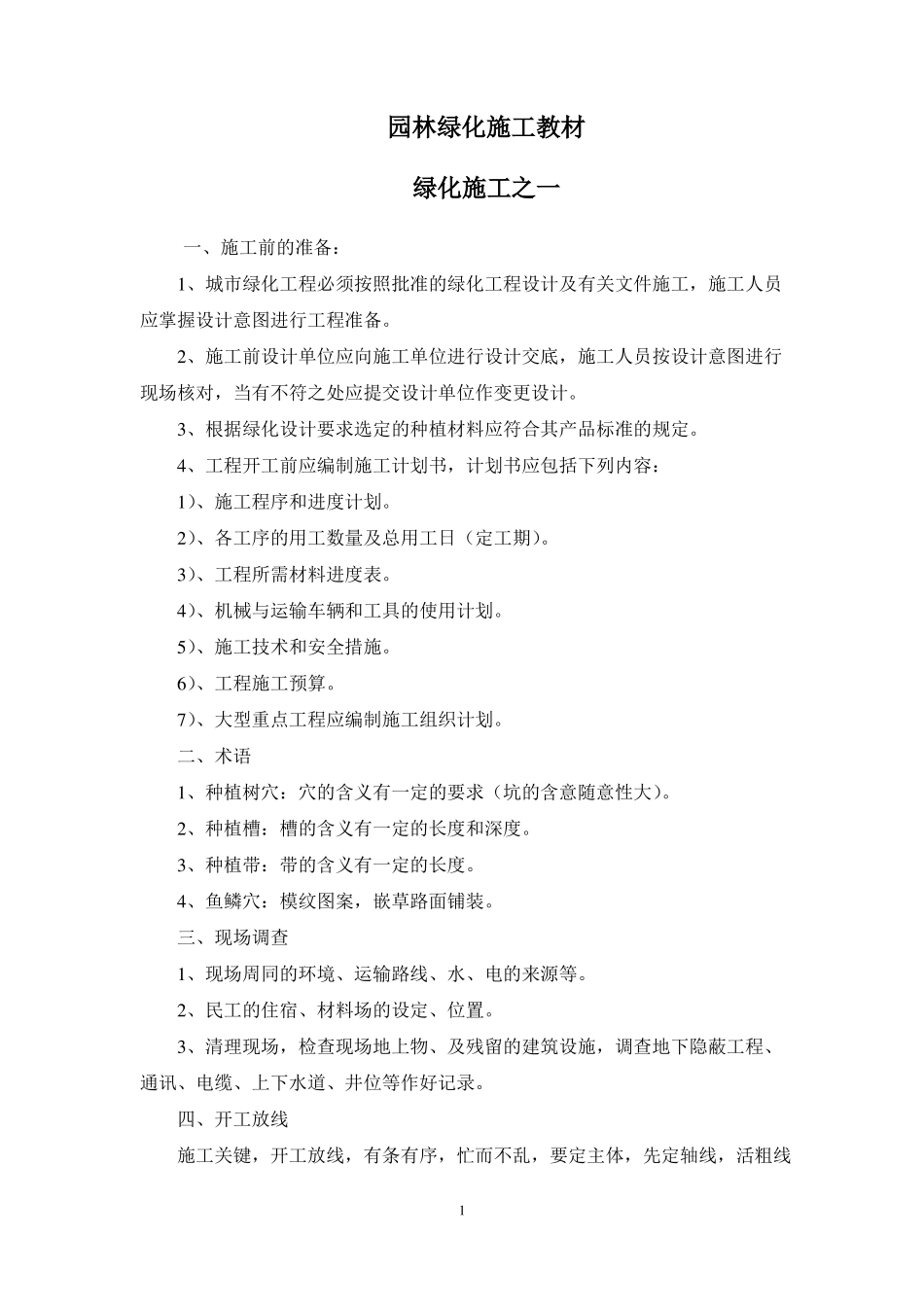

园林绿化施工教材绿化施工之一一、施工前的准备:1、城市绿化工程必须按照批准的绿化工程设计及有关文件施工,施工人员应掌握设计意图进行工程准备
2、施工前设计单位应向施工单位进行设计交底,施工人员按设计意图进行现场核对,当有不符之处应提交设计单位作变更设计
3、根据绿化设计要求选定的种植材料应符合其产品标准的规定
4、工程开工前应编制施工计划书,计划书应包括下列内容:1)、施工程序和进度计划
2)、各工序的用工数量及总用工日(定工期)
3)、工程所需材料进度表
4)、机械与运输车辆和工具的使用计划
5)、施工技术和安全措施
6)、工程施工预算
7)、大型重点工程应编制施工组织计划
二、术语1、种植树穴:穴的含义有一定的要求(坑的含意随意性大)
2、种植槽:槽的含义有一定的长度和深度
3、种植带:带的含义有一定的长度
4、鱼鳞穴:模纹图案,嵌草路面铺装
三、现场调查1、现场周同的环境、运输路线、水、电的来源等
2、民工的住宿、材料场的设定、位置
3、清理现场,检查现场地上物、及残留的建筑设施,调查地下隐蔽工程、通讯、电缆、上下水道、井位等作好记录

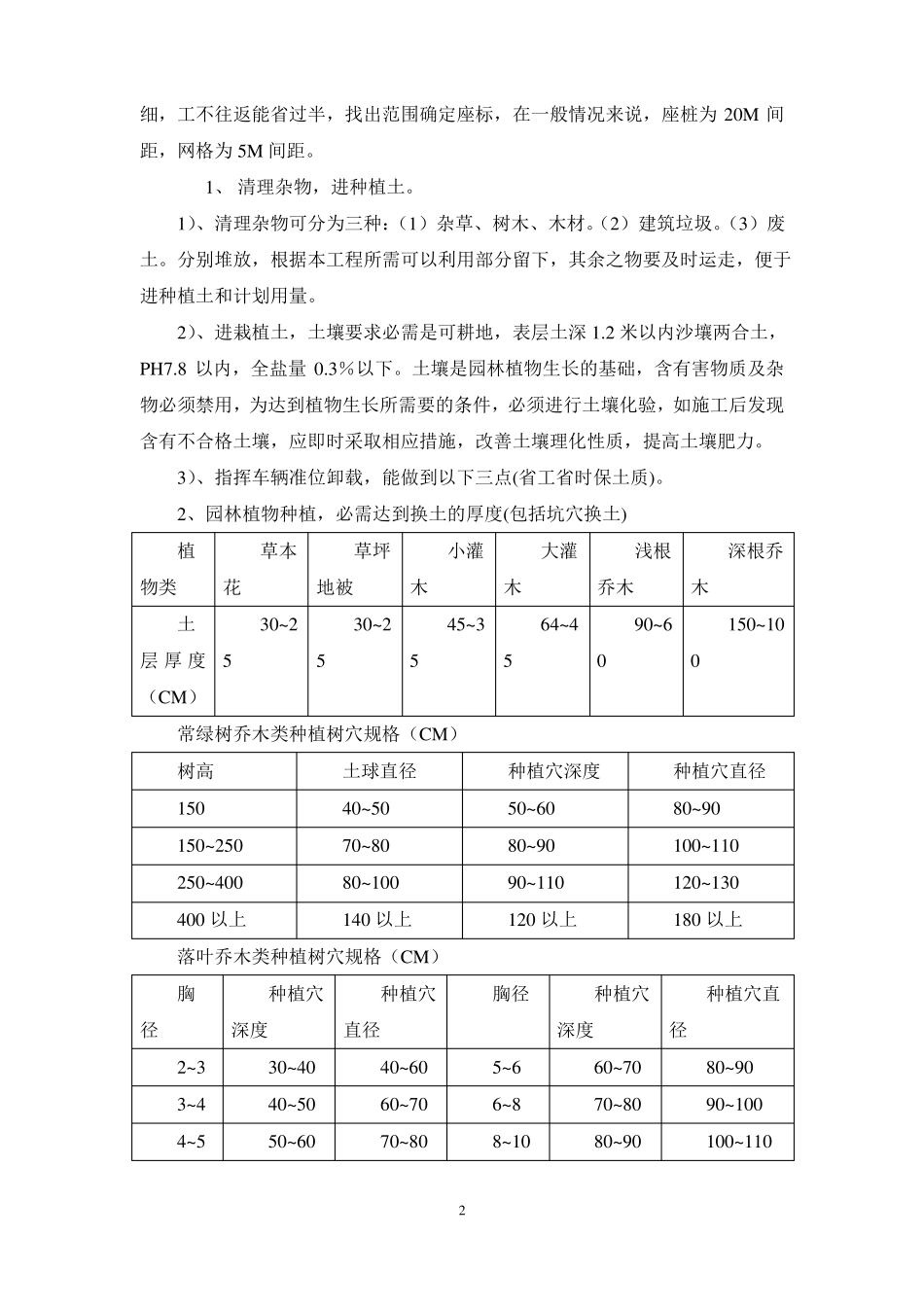

四、开工放线施工关键,开工放线,有条有序,忙而不乱,要定主体,先定轴线,活粗线1细,工不往返能省过半,找出范围确定座标,在一般情况来说,座桩为 20M 间距,网格为 5M 间距
1、 清理杂物,进种植土
1)、清理杂物可分为三种:(1)杂草、树木、木材
(2)建筑垃圾
分别堆放,根据本工程所需可以利用部分留下,其余之物要及时运走,便于进种植土和计划用量
2)、进栽植土,土壤要求必需是可耕地,表层土深 1
2 米以内沙壤两合土,PH7
8 以内,全盐量 0
土壤是园林植物生长的基础,含有害物质及杂物必须禁用,为达到植物生长所需要的条件,必须进行土壤化验,如施工后发现含有不合格土壤,应即时采取相应措施,改善土壤理化性质
