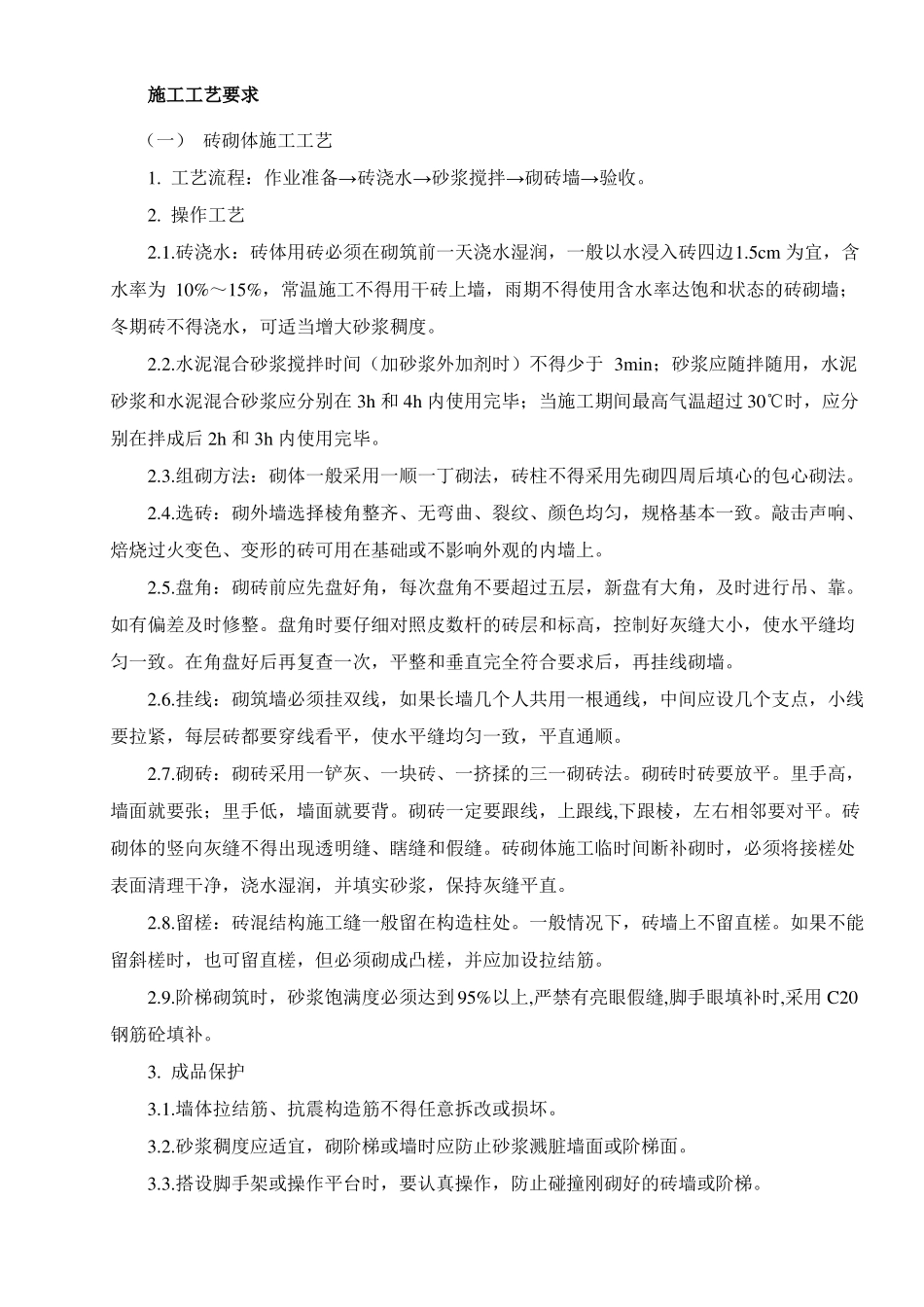

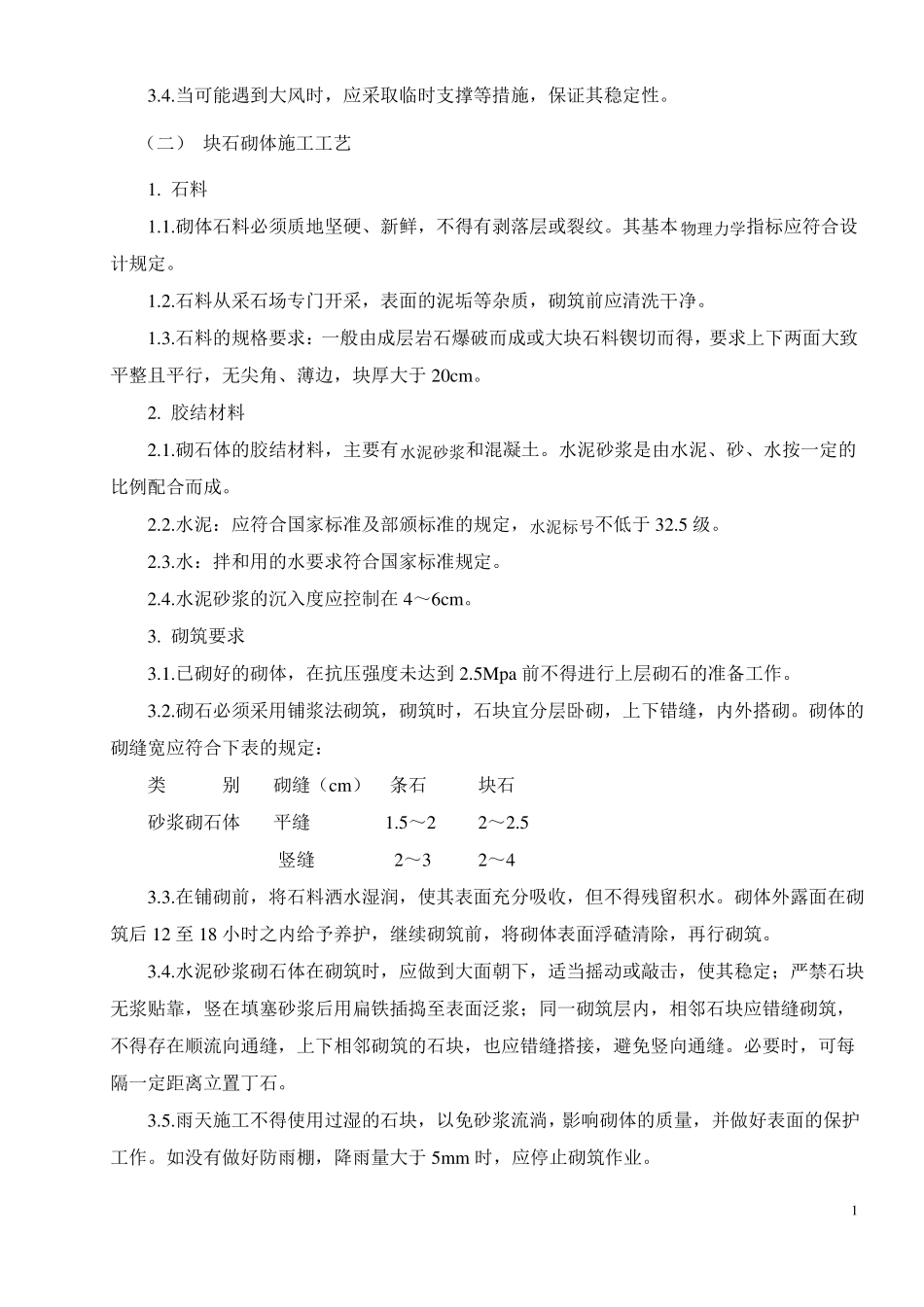

施工工艺要求(一) 砖砌体施工工艺1
工艺流程:作业准备→砖浇水→砂浆搅拌→砌砖墙→验收
砖浇水:砖体用砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1
5cm 为宜,含水率为 10%~15%,常温施工不得用干砖上墙,雨期不得使用含水率达饱和状态的砖砌墙;冬期砖不得浇水,可适当增大砂浆稠度
水泥混合砂浆搅拌时间(加砂浆外加剂时)不得少于 3min;砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在 3h 和 4h 内使用完毕;当施工期间最高气温超过 30℃时,应分别在拌成后 2h 和 3h 内使用完毕
组砌方法:砌体一般采用一顺一丁砌法,砖柱不得采用先砌四周后填心的包心砌法
选砖:砌外墙选择棱角整齐、无弯曲、裂纹、颜色均匀,规格基本一致
敲击声响、焙烧过火变色、变形的砖可用在基础或不影响外观的内墙上
盘角:砌砖前应先盘好角,每次盘角不要超过五层,新盘有大角,及时进行吊、靠
如有偏差及时修整
盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平缝均匀一致
在角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙
挂线:砌筑墙必须挂双线,如果长墙几个人共用一根通线,中间应设几个支点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺
砌砖:砌砖采用一铲灰、一块砖、一挤揉的三一砌砖法
砌砖时砖要放平
里手高,墙面就要张;里手低,墙面就要背
砌砖一定要跟线,上跟线
,下跟棱,左右相邻要对平
砖砌体的竖向灰缝不得出现透明缝、瞎缝和假缝
砖砌体施工临时间断补砌时,必须将接槎处表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直
留槎:砖混结构施工缝一般留在构造柱处
一般情况下,砖墙上不留直槎
如果不能留斜槎时,也可留直槎,但必须砌成凸槎,并应加设拉结筋
阶梯砌筑时,砂浆饱满度必须达到 95%
