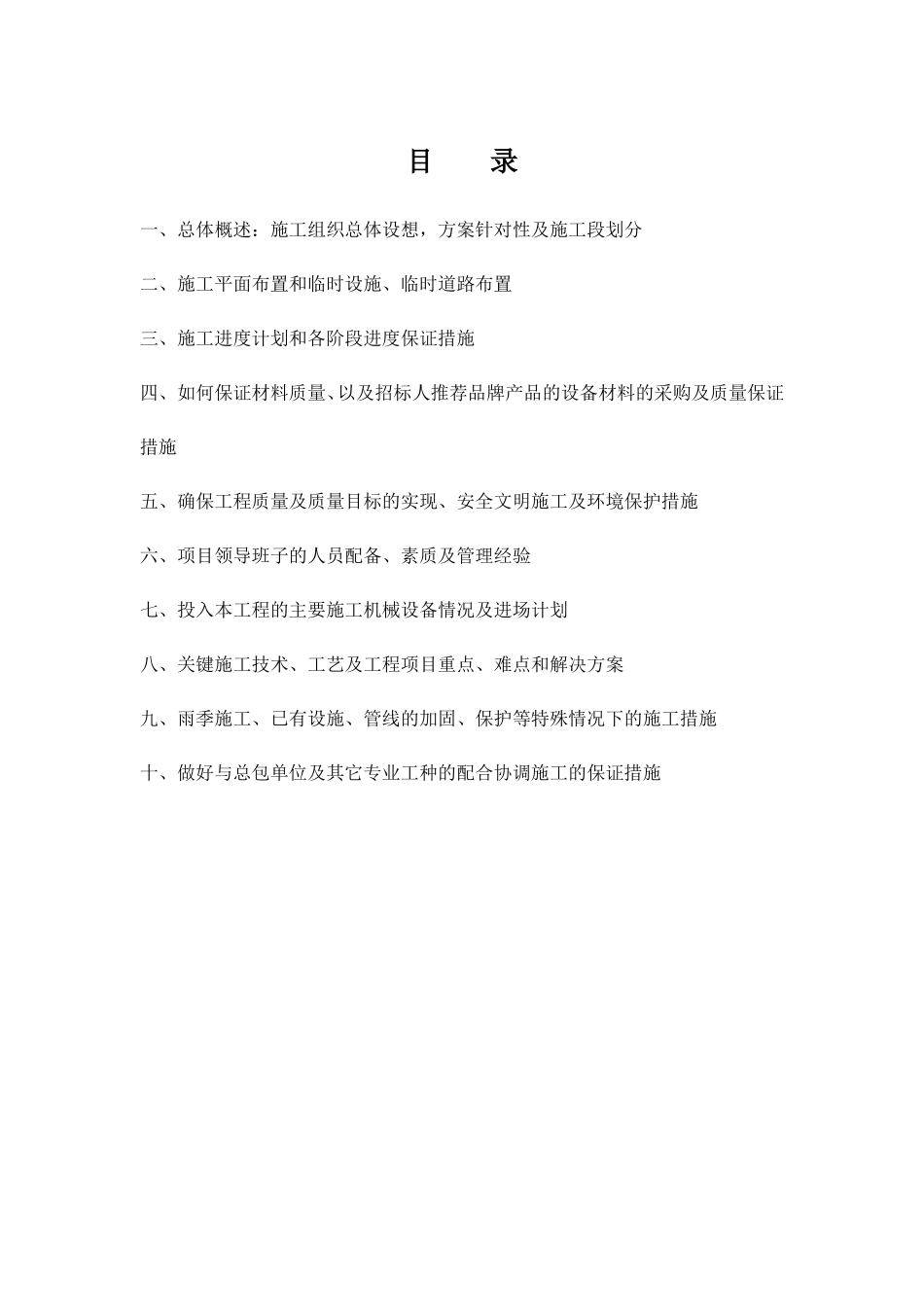

204 国道白甸连接线 --路灯工程施工组织设计目录一、总体概述:施工组织总体设想,方案针对性及施工段划分二、施工平面布置和临时设施、临时道路布置三、施工进度计划和各阶段进度保证措施四、如何保证材料质量、以及招标人推荐品牌产品的设备材料的采购及质量保证措施五、确保工程质量及质量目标的实现、安全文明施工及环境保护措施六、项目领导班子的人员配备、素质及管理经验七、投入本工程的主要施工机械设备情况及进场计划八、关键施工技术、工艺及工程项目重点、难点和解决方案九、雨季施工、已有设施、管线的加固、保护等特殊情况下的施工措施十、做好与总包单位及其它专业工种的配合协调施工的保证措施第一章 总体概述:施工组织总体设想,方案针对性及施工段划分一、工程概述本施工组织设计根据工程实际情况及现有施工条件,本着充分利用和发挥本公司现有实力和技术特长,按照可靠性、合理性、可行性的特点为原则进行编制,以指导本工程达到快速、优质、安全、高效的管理目标
本施工组织设计根据施工现场具体情况进行编制
本施工组织设计未详之处,执行国家现行施工及验收规范
二、工程概况204 国道白甸连接线--路灯工程由盐城市城南新区开发投资有限公司组织实施,施工工期 50 日历天,质量要求为合格
三、工程方案的针对性工程量大、涉及面广、质量要求高、现场条件限制多、施工存在一定困难
部分材料和控制系统必须提前定制,按照施工进度提前进场就位
部分管、线走向和数量必须根据现场施工环境变化或涉及变更而适当调整,存在现场实际施工变更和管线数量变更
四、施工段的划分针对本工程的实际情况,沿线施工范围广,各段的情况又各不相同,工期短,材料供应时间紧等特点,我们主要根据材料先后进场顺序安排工作
配管工作及箱壳安装;做好与各单位配合,根据要求,一次到位
电缆敷设及管内穿线;根据缆、线供应情况,后期可安排配管穿电缆,线同时进行
灯具及配电箱内器件安
