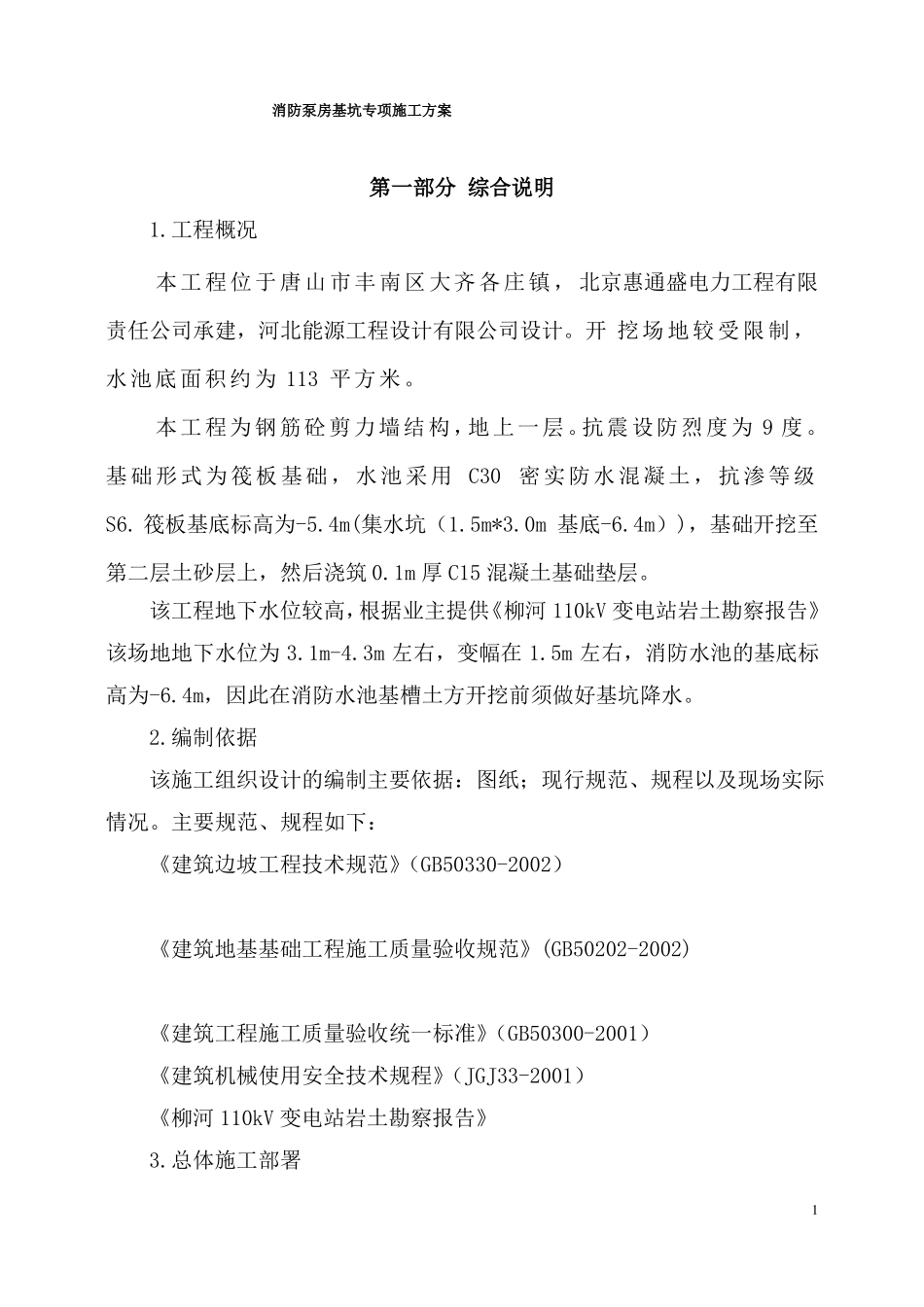

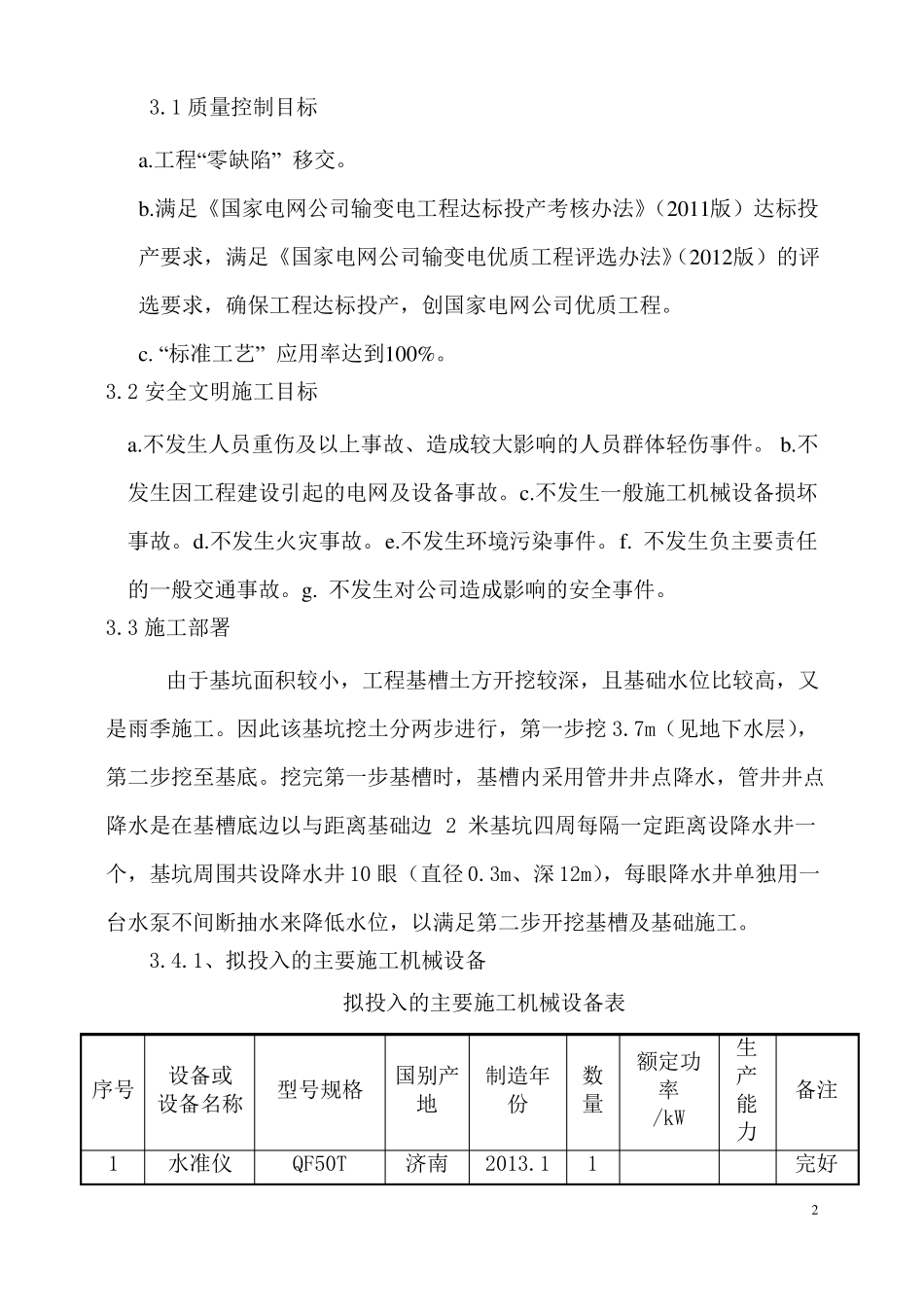

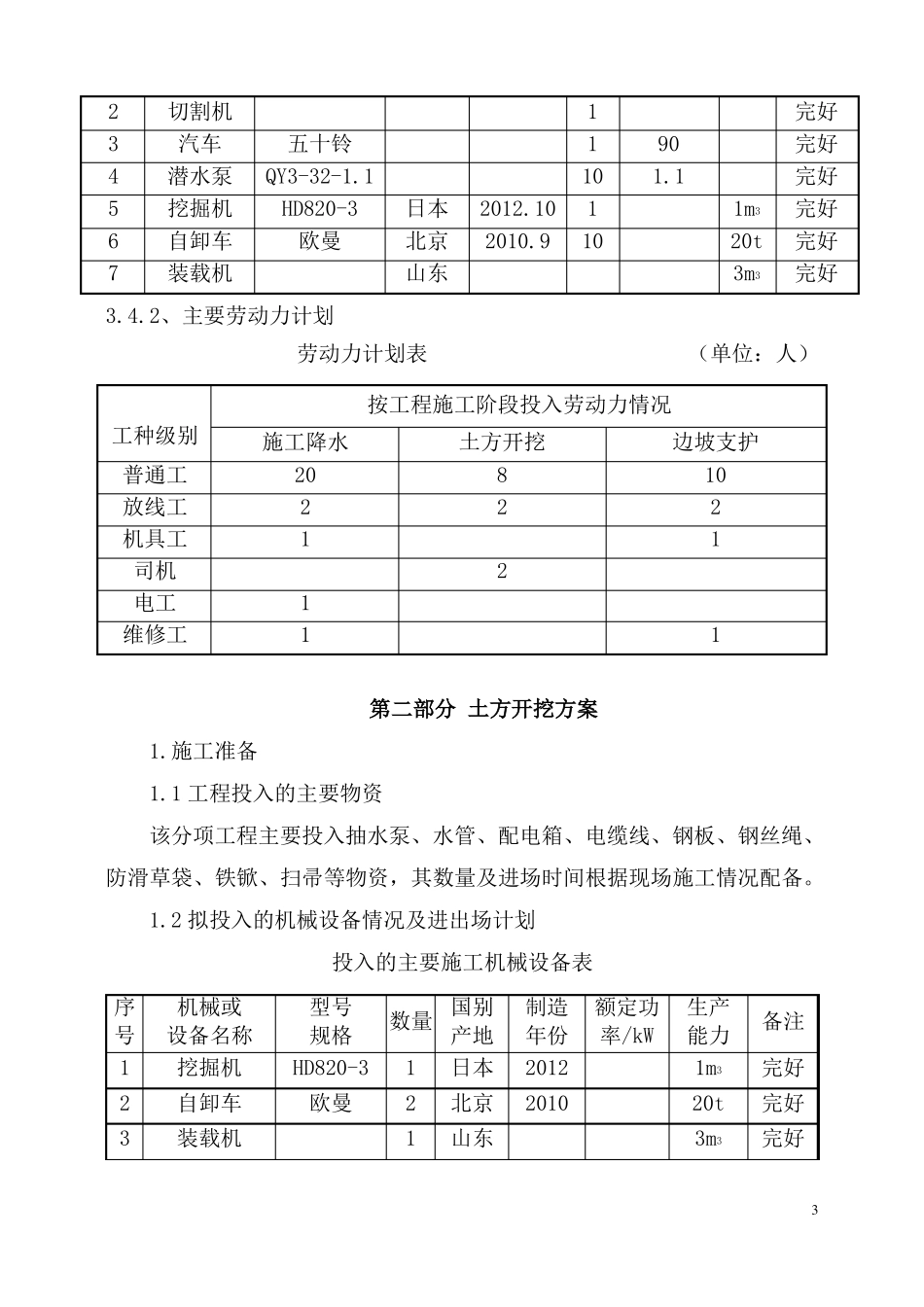

消防泵房基坑专项施工方案第一部分 综合说明1.工程概况本工程位于唐山市丰南区大齐各庄镇, 北京惠通盛电力工程有限责任公司承建,河北能源工程设计有限公司设计。开 挖 场 地 较 受 限 制 ,水池底面积约为 113 平方米。本工程为钢筋砼剪力墙结构,地上一层。抗震设防烈度为 9 度。基础形式 为筏 板 基础,水 池采用 C30密实防水混 凝土,抗 渗等 级S6. 筏板基底标高为-5.4m(集水坑(1.5m*3.0m 基底-6.4m)),基础开挖至第二层土砂层上,然后浇筑 0.1m 厚 C15 混凝土基础垫层。该工程地下水位较高,根据业主提供《柳河 110kV 变电站岩土勘察报告》该场地地下水位为 3.1m-4.3m 左右,变幅在 1.5m 左右,消防水池的基底标高为-6.4m,因此在消防水池基槽土方开挖前须做好基坑降水。2.编制依据该施工组织设计的编制主要依据:图纸;现行规范、规程以及现场实际情况。主要规范、规程如下:《建筑边坡工程技术规范》(GB50330-2002)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑机械使用安全技术规程》(JGJ33-2001)《柳河 110kV 变电站岩土勘察报告》3.总体施工部署13.1 质量控制目标a.工程“零缺陷” 移交。b.满足《国家电网公司输变电工程达标投产考核办法》(2011版)达标投产要求,满足《国家电网公司输变电优质工程评选办法》(2012版)的评选要求,确保工程达标投产,创国家电网公司优质工程。c. “标准工艺” 应用率达到100%。3.2 安全文明施工目标a.不发生人员重伤及以上事故、造成较大影响的人员群体轻伤事件。 b.不发生因工程建设引起的电网及设备事故。c.不发生一般施工机械设备损坏事故。d.不发生火灾事故。e.不发生环境污染事件。f. 不发生负主要责任的一般交通事故。g. 不发生对公司造成影响的安全事件。3.3 施工部署由于基坑面积较小,工程基槽土方开挖较深,且基础水位比较高,又是雨季施工。因此该基坑挖土分两步进行,第一步挖 3.7m(见地下水层),第二步挖至基底。挖完第一步基槽时,基槽内采用管井井点降水,管井井点降水是在基槽底边以与距离基础边 2 米基坑四周每隔一定距离设降水井一个,基坑周围共设降水井 10 眼(直径 0.3m、深 12m),每眼降水井单独用一台水泵不间断抽水来降低水位,以满足第二步开挖基槽及基础施工。3.4.1、拟投入的主要施工机械设备拟投入的主要施工机械设备表设备或设备名称水准...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

土方开挖、基坑支护及降水方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
