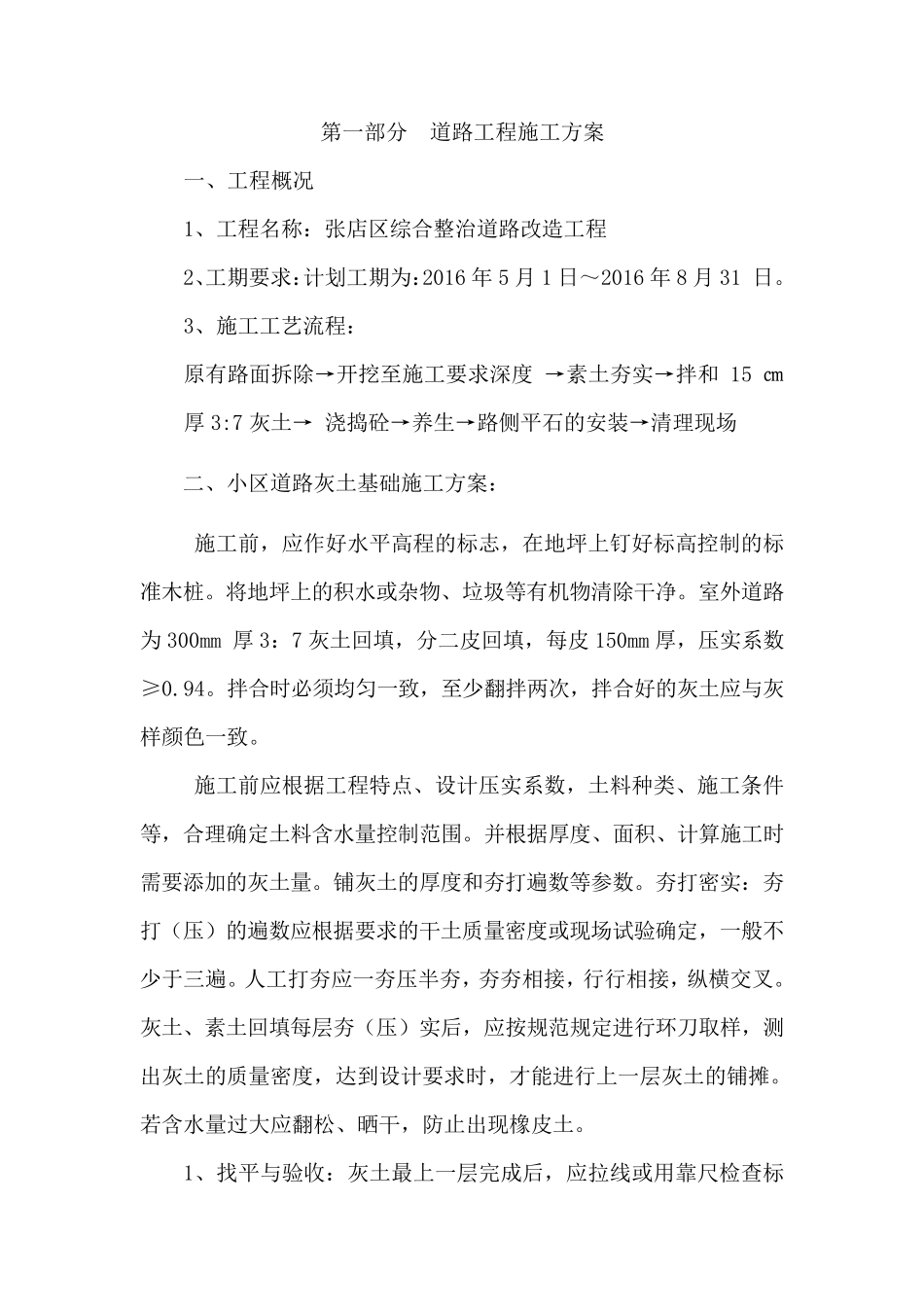

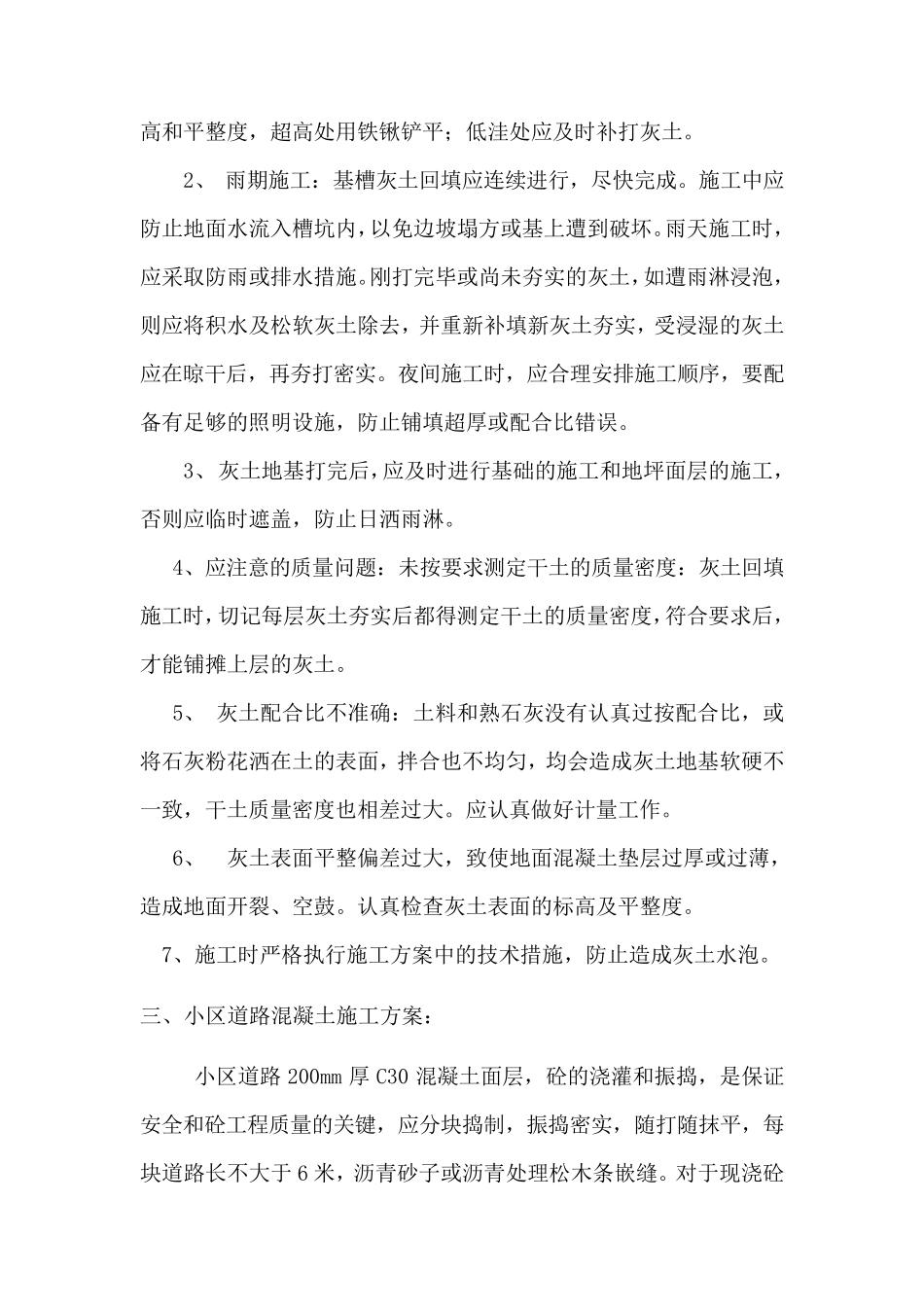

第一部分 道路工程施工方案 一、工程概况 1、工程名称:张店区综合整治道路改造工程 2、工期要求:计划工期为:2016 年5 月1 日~2016 年8 月31 日。 3、施工工艺流程: 原有路面拆除→开挖至施工要求深度 →素土夯实→拌和 15 ㎝厚 3:7 灰土→ 浇捣砼→养生→路侧平石的安装→清理现场 二、小区道路灰土基础施工方案: 施工前,应作好水平高程的标志,在地坪上钉好标高控制的标准木桩。将地坪上的积水或杂物、垃圾等有机物清除干净。室外道路为300mm 厚 3:7 灰土回填,分二皮回填,每皮 150mm 厚,压实系数≥0.94。拌合时必须均匀一致,至少翻拌两次,拌合好的灰土应与灰样颜色一致。 施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。并根据厚度、面积、计算施工时需要添加的灰土量。铺灰土的厚度和夯打遍数等参数。夯打密实:夯打(压)的遍数应根据要求的干土质 量密度或现场试 验 确定,一般 不少于 三 遍。人 工打夯应一夯压半 夯,夯夯相 接 ,行 行 相 接 ,纵 横 交 叉 。灰土、素土回填每层 夯(压)实后 ,应按 规 范规 定进 行 环 刀 取 样,测出 灰土的质 量密度,达 到 设计要求时,才 能 进 行 上一层 灰土的铺摊 。若 含水量过 大 应翻松 、晒 干,防 止 出 现橡 皮土。 1、找 平与验 收 :灰土最 上一层 完 成 后 ,应拉 线 或用 靠 尺 检 查 标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。 2、 雨期施工:基槽灰土回填应连续进行,尽快完成。施工中应防止地面水流入槽坑内,以免边坡塌方或基上遭到破坏。雨天施工时,应采取防雨或排水措施。刚打完毕或尚未夯实的灰土,如遭雨淋浸泡,则应将积水及松软灰土除去,并重新补填新灰土夯实,受浸湿的灰土应在晾干后,再夯打密实。夜间施工时,应合理安排施工顺序,要配备有足够的照明设施,防止铺填超厚或配合比错误。 3、 灰土地基打完后,应及时进行基础的施工和地坪面层的施工,否则应临时遮盖,防止日洒雨淋。 4、应注意的质量问题:未按要求测定干土的质量密度:灰土回填施工时,切记每层灰土夯实后都得测定干土的质量密度,符合要求后,才能铺摊上层的灰土。 5、 灰土配合比不准确:土料和熟石灰没有认真过按配合比,或将石灰粉花洒在土的表面,拌合也 不均 匀 ,均 会 造 成灰土地基软硬 不一 致 ,干土质量密...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

老旧小区室外道路改造工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
