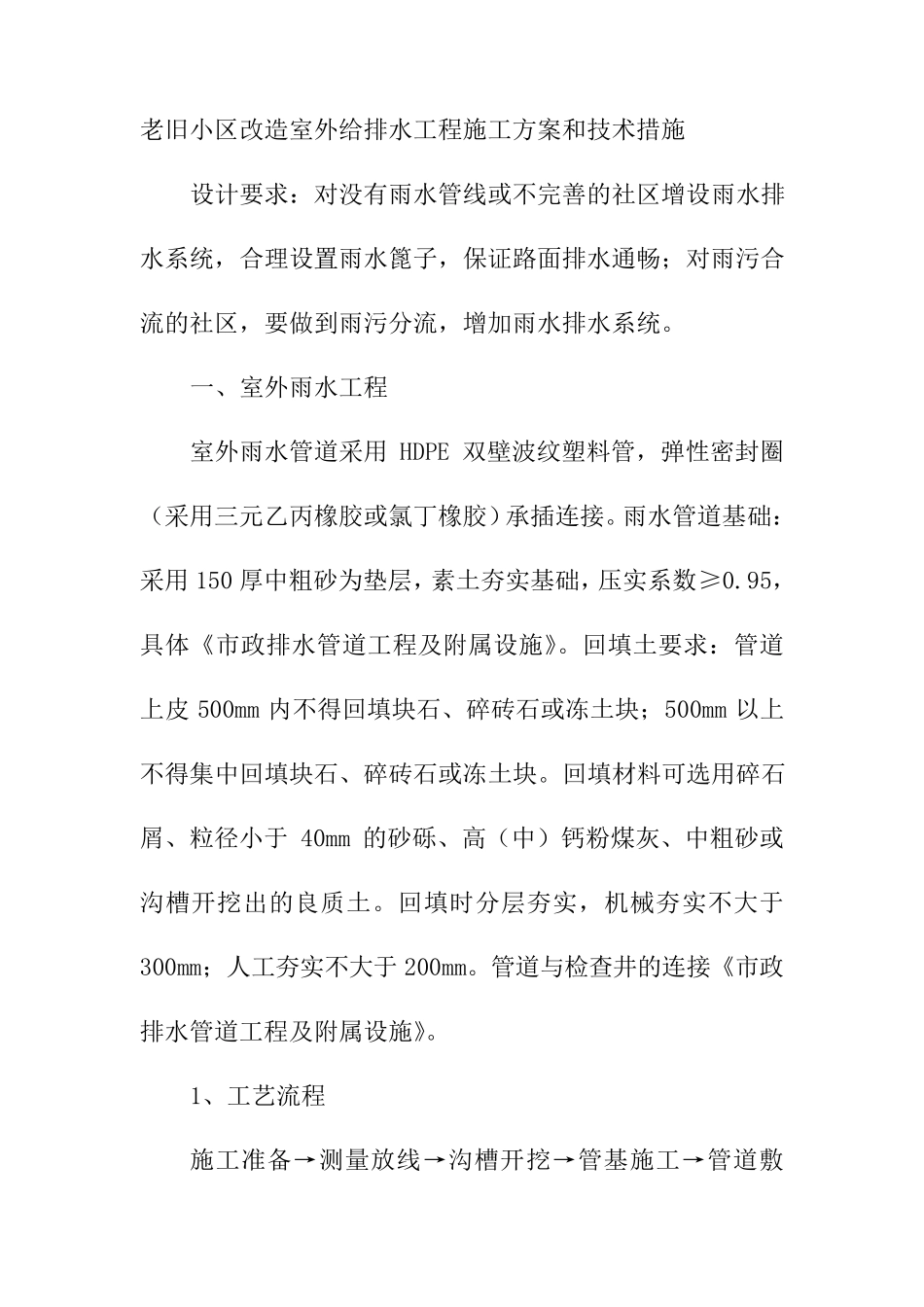

老 旧 小 区 改 造 室 外 给 排 水 工 程 施 工 方 案 和 技 术 措 施 设 计 要 求 : 对 没 有 雨 水 管 线 或 不 完 善 的 社 区 增 设 雨 水 排水 系 统 , 合 理 设 置 雨 水 篦 子 , 保 证 路 面 排 水 通 畅 ; 对 雨 污 合流 的 社 区 , 要 做 到 雨 污 分 流 , 增 加 雨 水 排 水 系 统 。 一 、 室 外 雨 水 工 程 室 外 雨 水 管 道 采 用HDPE 双 壁 波 纹 塑 料 管 , 弹 性 密 封 圈( 采 用 三 元 乙 丙 橡 胶 或 氯 丁 橡 胶 ) 承 插 连 接 。 雨 水 管 道 基 础 :采 用 150 厚 中 粗 砂 为 垫 层 , 素 土 夯 实 基 础 , 压 实 系 数 ≥ 0.95,具 体 《 市 政 排 水 管 道 工 程 及 附 属 设 施 》。 回 填 土 要 求 : 管 道上 皮500mm 内 不 得 回 填 块 石 、 碎 砖 石 或 冻 土 块 ; 500mm 以 上不 得 集 中 回 填 块 石 、 碎 砖 石 或 冻 土 块 。 回 填 材料 可选用 碎 石屑、 粒径小 于40mm 的 砂 砾、 高( 中 ) 钙粉煤灰、 中 粗 砂 或沟槽开挖出的 良质土 。 回 填 时分 层 夯 实 , 机械夯 实 不 大于300mm; 人工 夯 实 不 大于200mm。 管 道 与检查井的 连 接 《 市 政排 水 管 道 工 程 及 附 属 设 施 》。 1、 工 艺流 程 施 工 准备→测量放线 →沟槽开挖→管 基 施 工 →管 道 敷设→检查井施工→管道闭水实验→管沟回填 2、施工准备 1)技术准备 ①充分熟悉设计图纸及设计要求; ②根据图纸要求准备相应施工图集等技术资料。 ③本次改造工程所涉及的小区相对年代久远,地下情况复杂。在施工前需向产权单位及各专业公司索要原有地下管线路由图,并根据原有地下管线线路由图进行复测,摸清地下管线情况,且施工前必须有各专业公司人员到现场进行交底。管道施工在原有路面拆除后进行。 2)材料准备 ①材料进场后搬运管材时,应小心轻放,避免油污。严禁剧烈撞击、与尖锐物品碰触、抛摔拖滚; ②管材存放在通风良好、温度适宜的库房或简易棚内,不得露天存放;距离热源不大于1m; ③管材应水平 堆 放在平 整 的地上 ,应避免弯 曲 管材,堆置 高 度不得超 过 1.5m...
