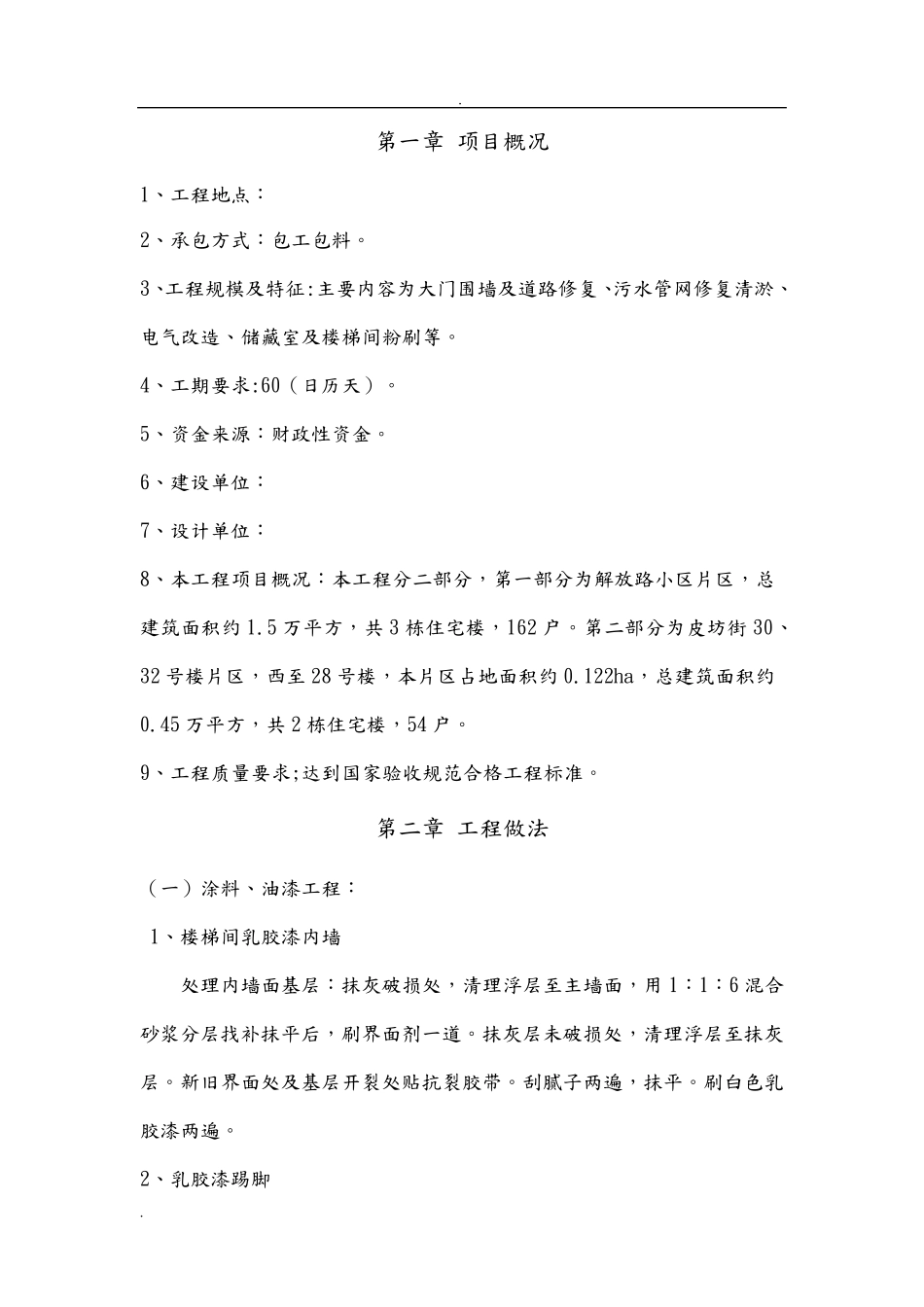

第 一 章 项 目 概 况 1、 工 程 地 点 : 2、 承 包 方 式 : 包 工 包 料
3、 工 程 规 模 及 特 征 :主 要 内 容 为 大 门 围 墙 及 道 路 修 复 、 污 水 管 网 修 复 清 淤 、电 气 改 造 、 储 藏 室 及 楼 梯 间 粉 刷 等
4、 工 期 要 求 :60( 日 历 天 )
5、 资 金 来 源 : 财 政 性 资 金
6、 建 设 单 位 : 7、 设 计 单 位 : 8、 本 工 程 项 目 概 况 : 本 工 程 分 二 部 分 , 第 一 部 分 为 解 放 路 小 区 片 区 , 总建 筑 面 积 约 1
5 万 平 方 , 共 3 栋 住 宅 楼 , 162 户
第 二 部 分 为 皮 坊 街 30、32 号 楼 片 区 , 西 至 28 号 楼 , 本 片 区 占 地 面 积 约 0
122ha, 总 建 筑 面 积 约0
45 万 平 方 , 共 2 栋 住 宅 楼 , 54 户
9、 工 程 质 量 要 求 ;达 到 国 家 验 收 规 范 合 格 工 程 标 准
第 二 章 工 程 做 法 ( 一 ) 涂 料 、 油 漆 工 程 : 1、 楼 梯 间 乳 胶 漆 内 墙 处 理 内 墙 面 基 层 : 抹灰破损处 , 清 理 浮层 至 主 墙 面 , 用 1: 1: 6 混合砂浆分 层 找补抹平 后, 刷 界面 剂一 道
抹灰层 未破损处 , 清 理 浮层 至 抹灰层
新旧界面 处 及 基 层 开裂处 贴抗裂胶 带
刮腻子两遍, 抹平
刷 白色乳胶 漆 两遍
2、 乳 胶 漆 踢脚
处 理 内 墙 面 基 层 : 抹 灰 破 损 处 , 清 理 浮 层 至 主 墙 面 , 用 1: 1: 6 混 合砂 浆 分 层 找 补 抹 平 后 ,
