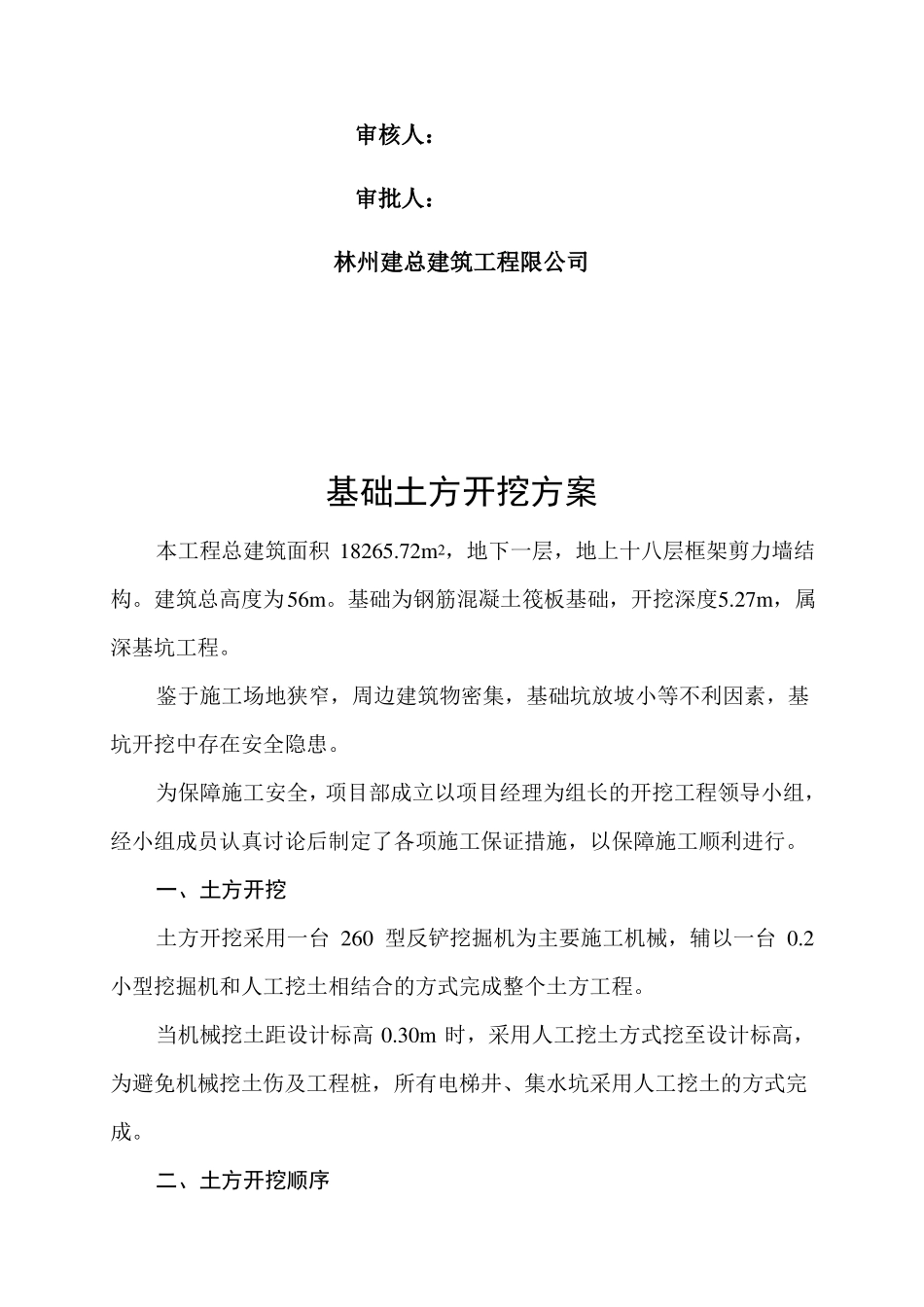

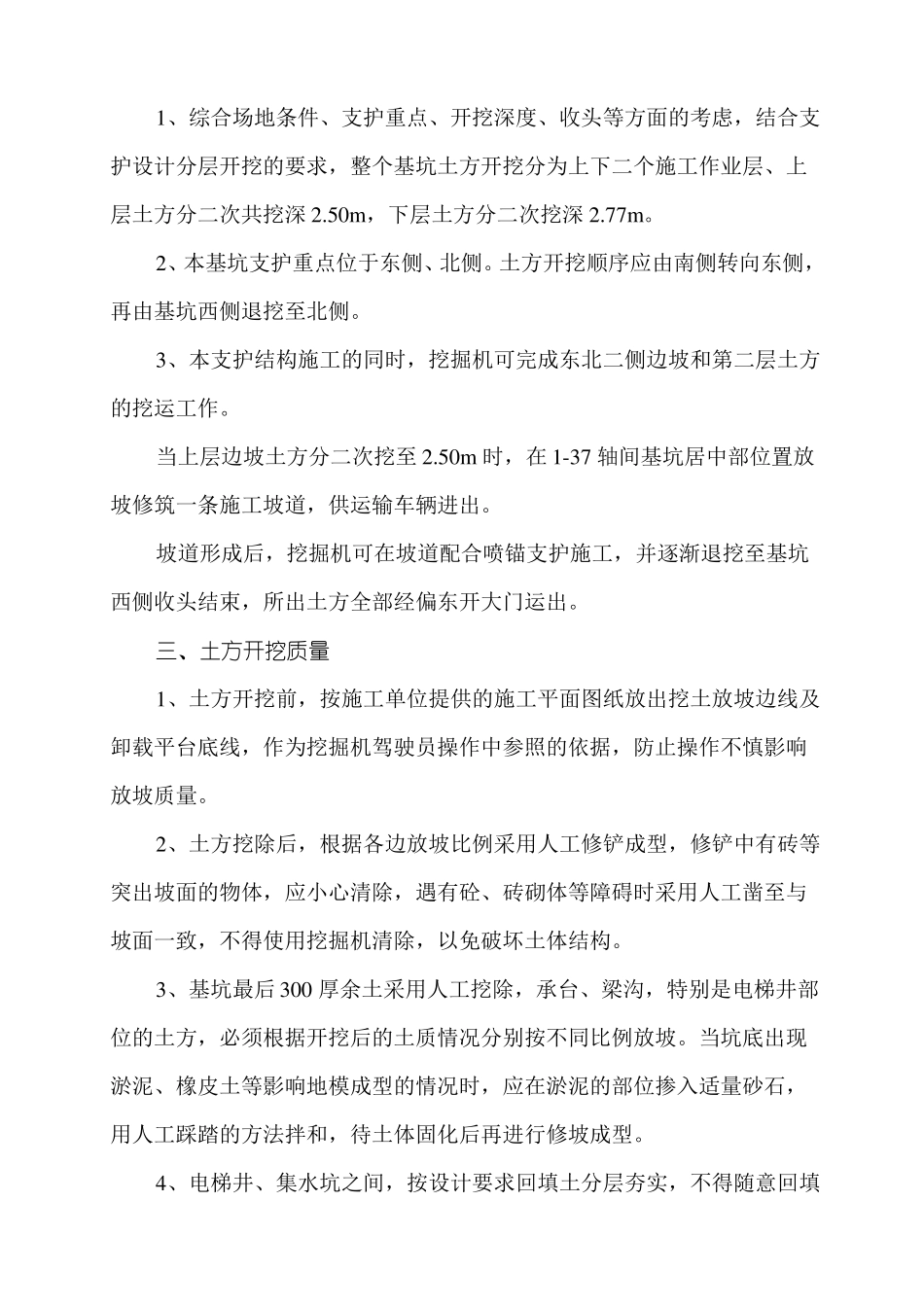

大通中央广场 2#楼土方开挖方案编制人:审核人:审批人:林州建总建筑工程限公司基础土方开挖方案本工程总建筑面积 18265.72m2,地下一层,地上十八层框架剪力墙结构。建筑总高度为56m。基础为钢筋混凝土筏板基础,开挖深度5.27m,属深基坑工程。鉴于施工场地狭窄,周边建筑物密集,基础坑放坡小等不利因素,基坑开挖中存在安全隐患。为保障施工安全,项目部成立以项目经理为组长的开挖工程领导小组,经小组成员认真讨论后制定了各项施工保证措施,以保障施工顺利进行。一、土方开挖土方开挖采用一台 260 型反铲挖掘机为主要施工机械,辅以一台 0.2小型挖掘机和人工挖土相结合的方式完成整个土方工程。当机械挖土距设计标高 0.30m 时,采用人工挖土方式挖至设计标高,为避免机械挖土伤及工程桩,所有电梯井、集水坑采用人工挖土的方式完成。二、土方开挖顺序1、综合场地条件、支护重点、开挖深度、收头等方面的考虑,结合支护设计分层开挖的要求,整个基坑土方开挖分为上下二个施工作业层、上层土方分二次共挖深 2.50m,下层土方分二次挖深 2.77m。2、本基坑支护重点位于东侧、北侧。土方开挖顺序应由南侧转向东侧,再由基坑西侧退挖至北侧。3、本支护结构施工的同时,挖掘机可完成东北二侧边坡和第二层土方的挖运工作。当上层边坡土方分二次挖至 2.50m 时,在 1-37 轴间基坑居中部位置放坡修筑一条施工坡道,供运输车辆进出。坡道形成后,挖掘机可在坡道配合喷锚支护施工,并逐渐退挖至基坑西侧收头结束,所出土方全部经偏东开大门运出。三、土方开挖质量1、土方开挖前,按施工单位提供的施工平面图纸放出挖土放坡边线及卸载平台底线,作为挖掘机驾驶员操作中参照的依据,防止操作不慎影响放坡质量。2、土方挖除后,根据各边放坡比例采用人工修铲成型,修铲中有砖等突出坡面的物体,应小心清除,遇有砼、砖砌体等障碍时采用人工凿至与坡面一致,不得使用挖掘机清除,以免破坏土体结构。3、基坑最后 300 厚余土采用人工挖除,承台、梁沟,特别是电梯井部位的土方,必须根据开挖后的土质情况分别按不同比例放坡。当坑底出现淤泥、橡皮土等影响地模成型的情况时,应在淤泥的部位掺入适量砂石,用人工踩踏的方法拌和,待土体固化后再进行修坡成型。4、电梯井、集水坑之间,按设计要求回填土分层夯实,不得随意回填虚土。5、基坑起土时应有相关工长和测量员在场,利用水准仪和标尺杆控制好基坑底面标高,待基坑底部抄平后按@2000 打上...
