目 录一、工程概况
1二、编制依据
1三、工程特点
1四、主要施工方法
11、筏板与原构造板混凝土连接
12、地库底板新增后浇带
23、地库柱与原结构承台连接
1、地库柱植筋
2、原核心筒位置处框柱生根
44、原结构核心筒处集水坑及电梯井上口封板连接
45、地库顶板东侧新做梁与原结构梁连接

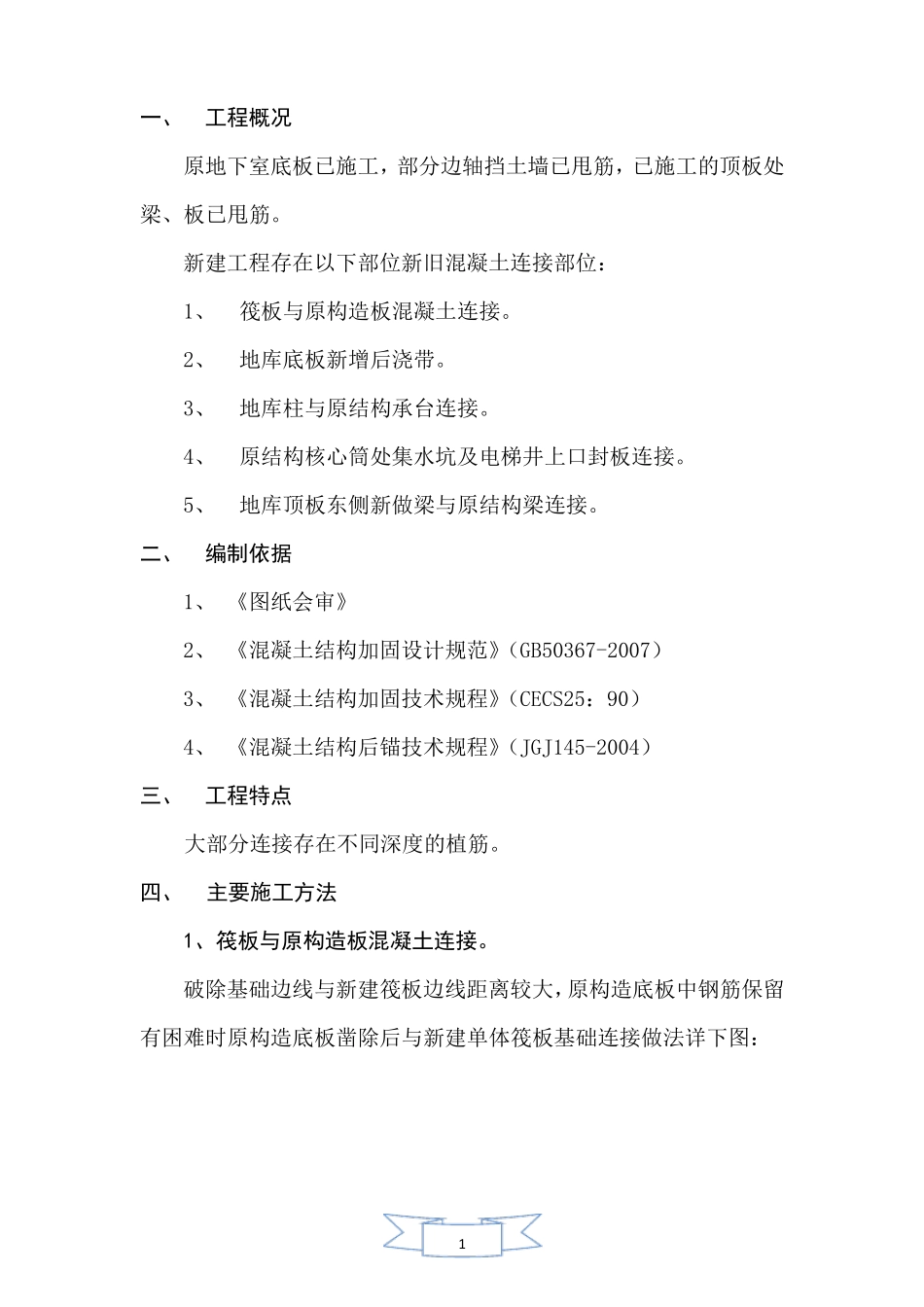

5一、工程概况原地下室底板已施工,部分边轴挡土墙已甩筋,已施工的顶板处梁、板已甩筋
新建工程存在以下部位新旧混凝土连接部位:1、筏板与原构造板混凝土连接
2、地库底板新增后浇带
3、地库柱与原结构承台连接
4、原结构核心筒处集水坑及电梯井上口封板连接
5、地库顶板东侧新做梁与原结构梁连接
二、编制依据1、 《图纸会审》2、 《混凝土结构加固设计规范》(GB50367-2007)3、 《混凝土结构加固技术规程》(CECS25:90)4、 《混凝土结构后锚技术规程》(JGJ145-2004)三、工程特点大部分连接存在不同深度的植筋

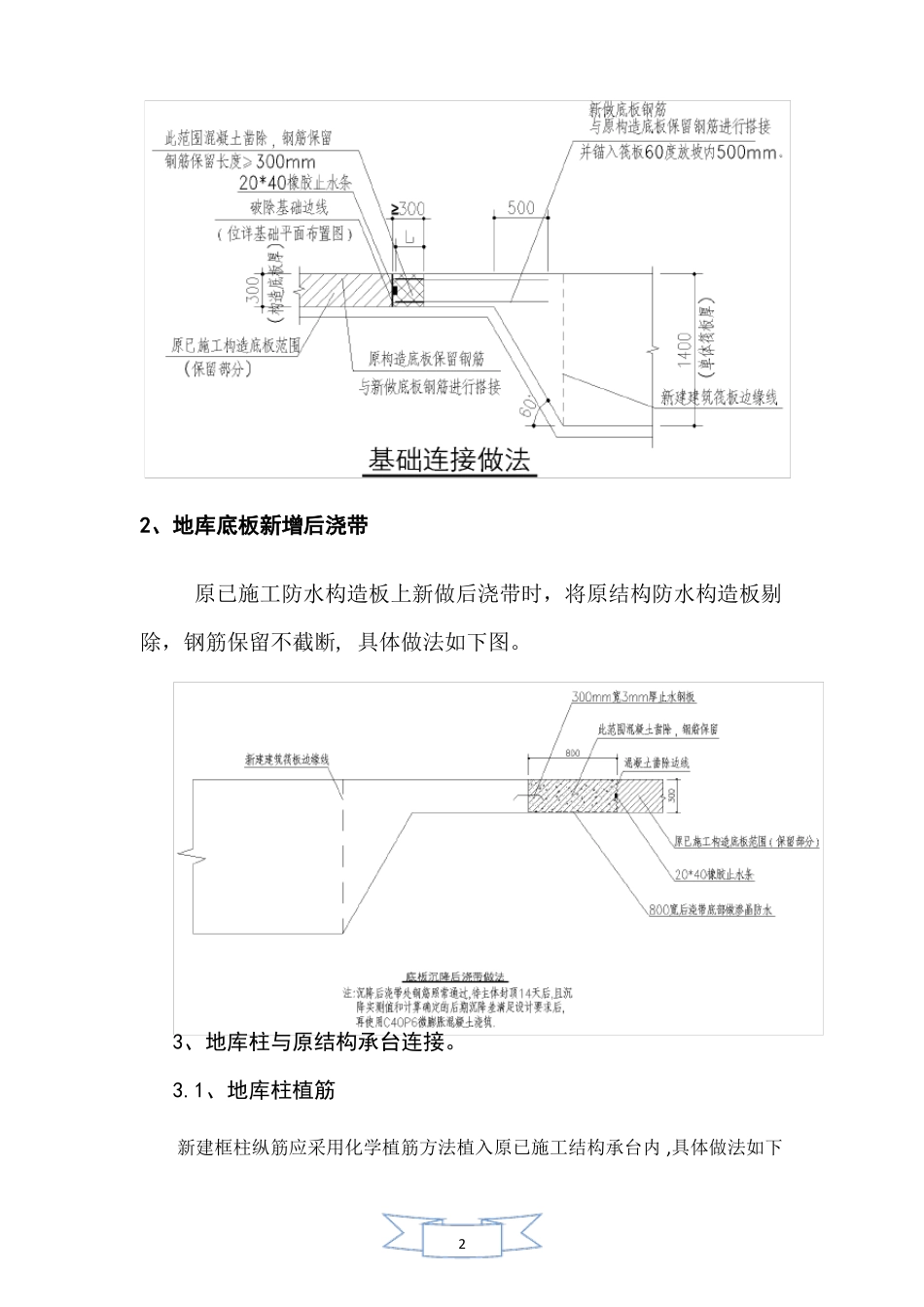

四、主要施工方法1、筏板与原构造板混凝土连接
