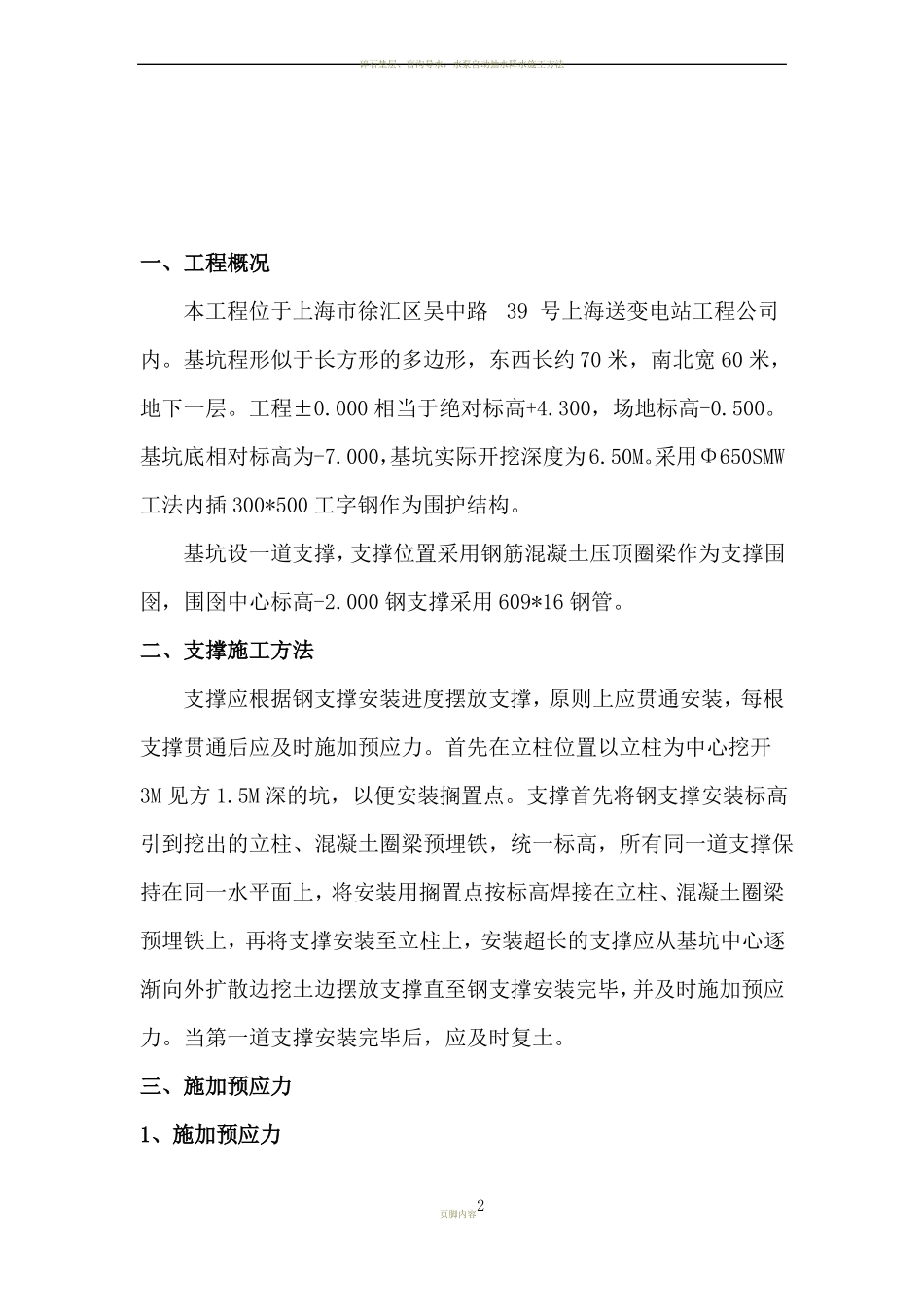

碎石垫层、盲沟导水,水泵自动抽水降水施工方法目录一、 工程概况…………………………………………………………3二、 支撑施工方法……………………………………………………3三、 施加预应力………………………………………………………4四、 单根支撑安装施工程序…………………………………………4五、 支撑拆除…………………………………………………………5六、 施工监测…………………………………………………………5七、 钢支撑安装质量控制措施………………………………………6八、 安全生产…………………………………………………………8九、 有关协助配合问题………………………………………………9十、 机械设备及施工人员配备表……………………………………11十一、现场项目部管理网络………………………………………12页脚内容1碎石垫层、盲沟导水,水泵自动抽水降水施工方法一、工程概况本工程位于上海市徐汇区吴中路39 号上海送变电站工程公司内
基坑程形似于长方形的多边形,东西长约 70 米,南北宽 60 米,地下一层
000 相当于绝对标高+4
300,场地标高-0
基坑底相对标高为-7
000,基坑实际开挖深度为6
采用Φ650SMW工法内插 300*500 工字钢作为围护结构
基坑设一道支撑,支撑位置采用钢筋混凝土压顶圈梁作为支撑围囹,围囹中心标高-2
000 钢支撑采用 609*16 钢管

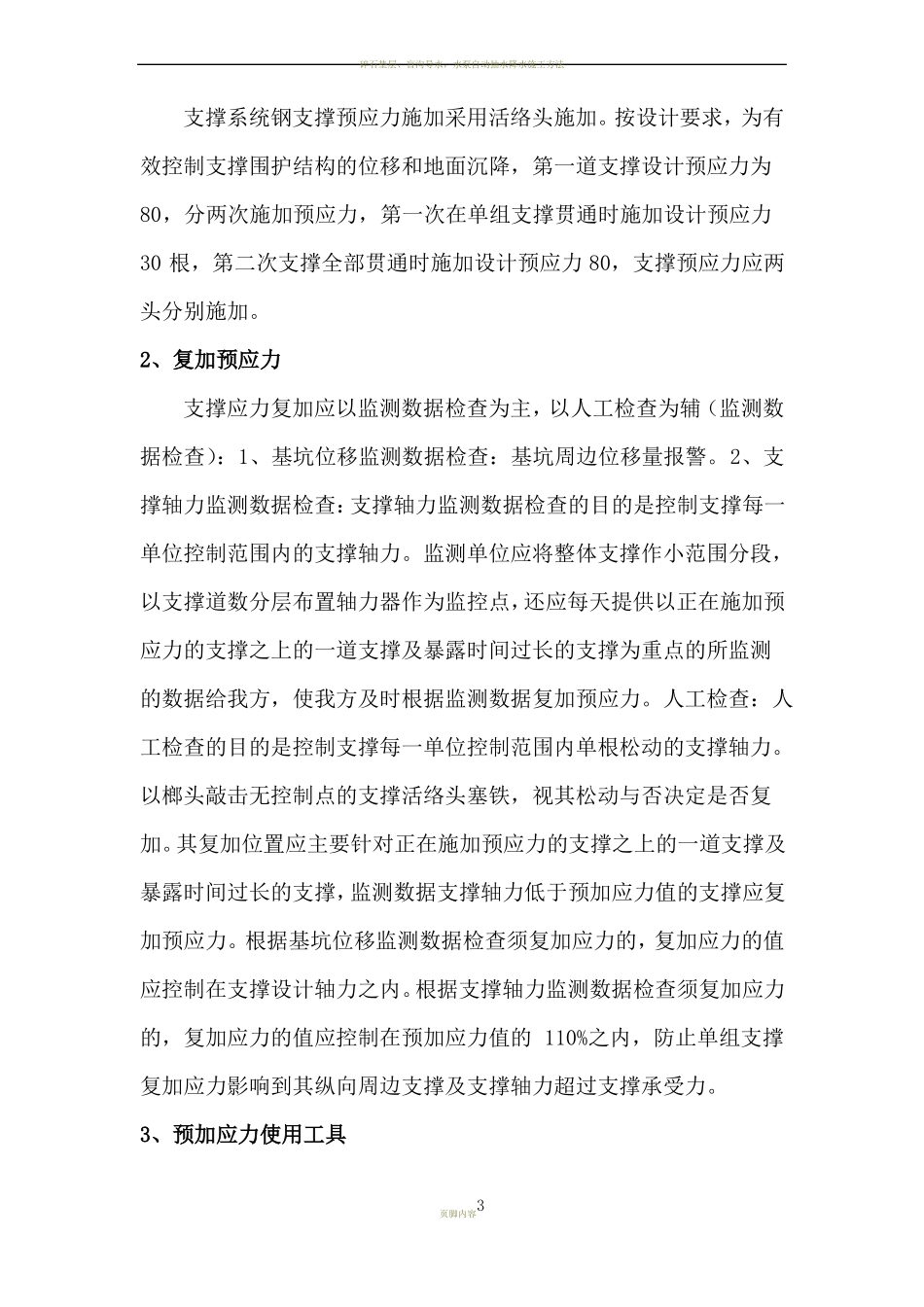

二、支撑施工方法支撑应根据钢支撑安装进度摆放支撑,原则上应贯通安装,每根支撑贯通后应及时施加预应力
首先在立柱位置以立柱为中心挖开3M 见方 1
5M 深的坑,以便安装搁置点
支撑首先将钢支撑安装标高引到挖出的立柱、混凝土圈梁预埋铁,统一标高,所有同一道支撑保持在同一水平面上,将安装用搁置点按标高焊接在立柱、混凝土圈梁预埋铁上,再将支撑安装至立柱上,安装超长的支撑应从基坑中心逐
