基坑雨季施工方案1

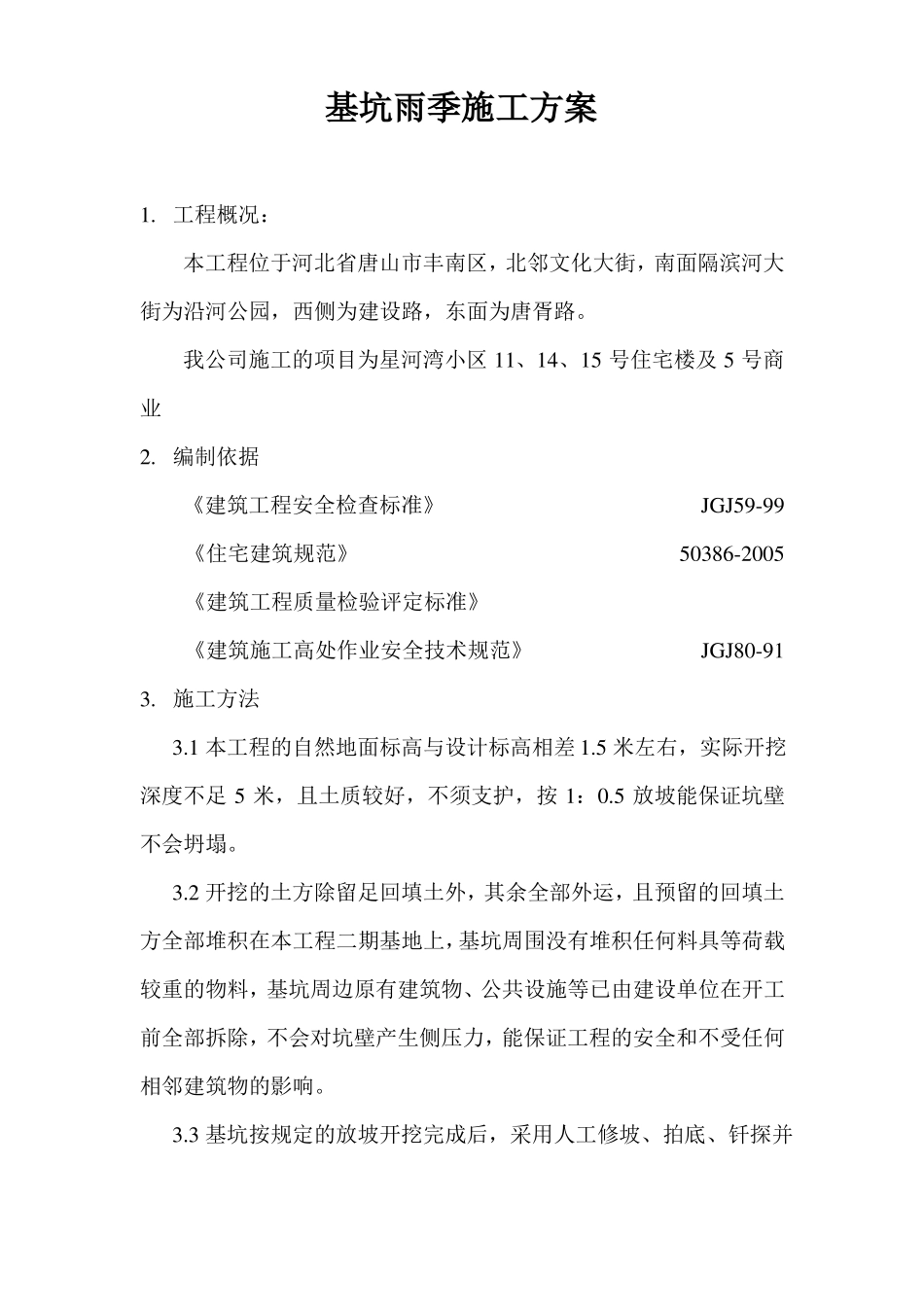

工程概况:本工程位于河北省唐山市丰南区,北邻文化大街,南面隔滨河大街为沿河公园,西侧为建设路,东面为唐胥路
我公司施工的项目为星河湾小区 11、14、15 号住宅楼及 5 号商业2
编制依据《建筑工程安全检查标准》JGJ59-99《住宅建筑规范》50386-2005《建筑工程质量检验评定标准》《建筑施工高处作业安全技术规范》JGJ80-913
1 本工程的自然地面标高与设计标高相差 1
5 米左右,实际开挖深度不足 5 米,且土质较好,不须支护,按 1:0
5 放坡能保证坑壁不会坍塌
2 开挖的土方除留足回填土外,其余全部外运,且预留的回填土方全部堆积在本工程二期基地上,基坑周围没有堆积任何料具等荷载较重的物料,基坑周边原有建筑物、公共设施等已由建设单位在开工前全部拆除,不会对坑壁产生侧压力,能保证工程的安全和不受任何相邻建筑物的影响
3 基坑按规定的放坡开挖完成后,采用人工修坡、拍底、钎探并搭设两座钢管斜道脚手架,以满足作业人员通行
人工挖土时应由上而下,逐层挖掘,夜间施工中架设两盏 3000W 的太阳灯照明;人工挖土,前后操作人员间距不应小于2-3 米,挖土时要注意坑壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时处理

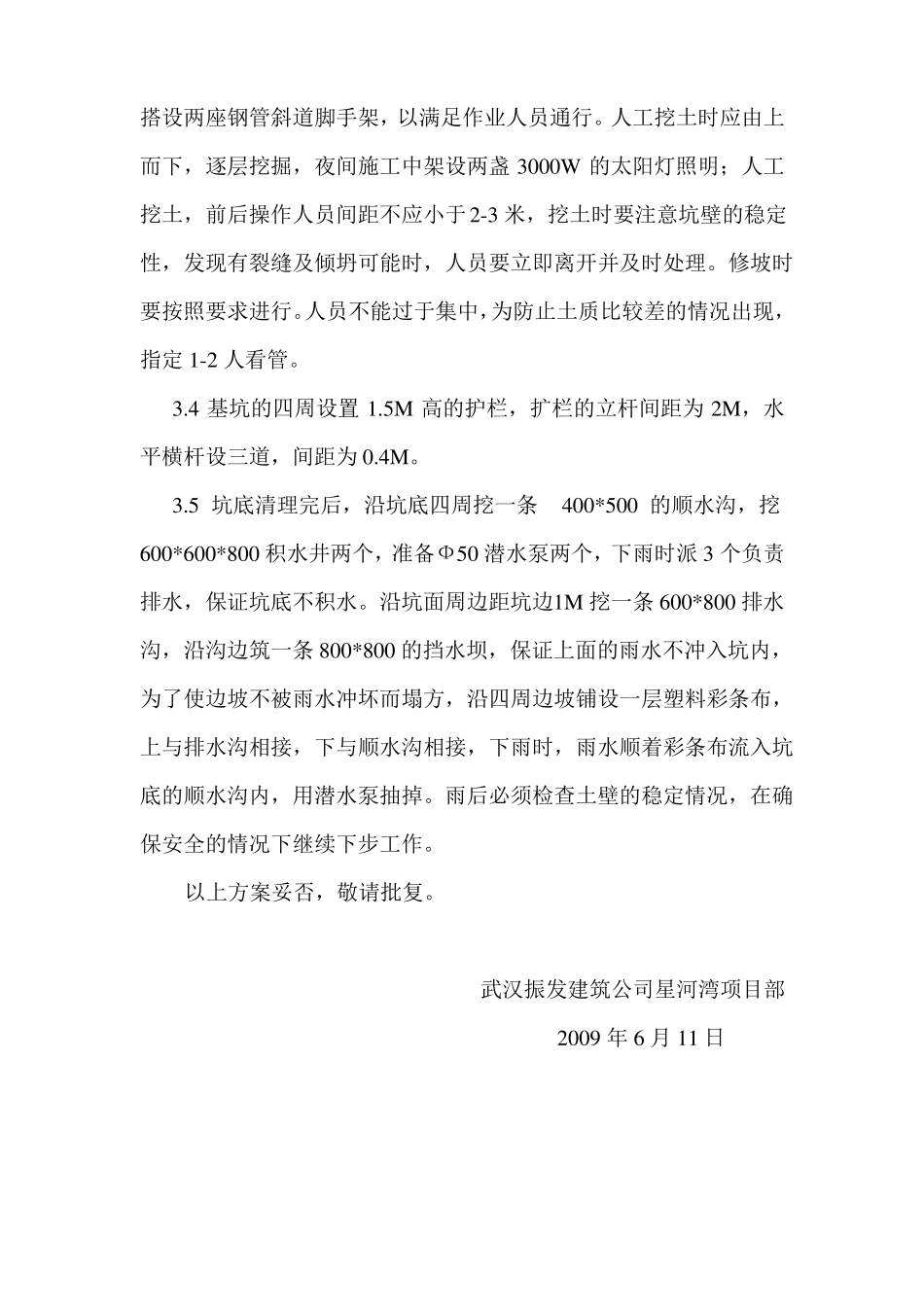

修坡时要按照要求进行
人员不能过于集中,为防止土质比较差的情况出现,指定 1-2 人看管
4 基坑的四周设置 1
5M 高的护栏,扩栏的立杆间距为 2M,水平横杆设三道,间距为 0
5 坑底清理完后,沿坑底四周挖一条400*500 的顺水沟,挖600*600*800 积水井两个,准备Ф50 潜水泵两个,下雨时派 3 个负责排水,保证坑底不积水
沿坑面周边距坑边1M 挖一条 600*800 排水沟,沿沟边筑一条 800*800 的挡水坝,保证上面的雨水不冲入坑内,为了使边坡不被雨水冲坏而塌
