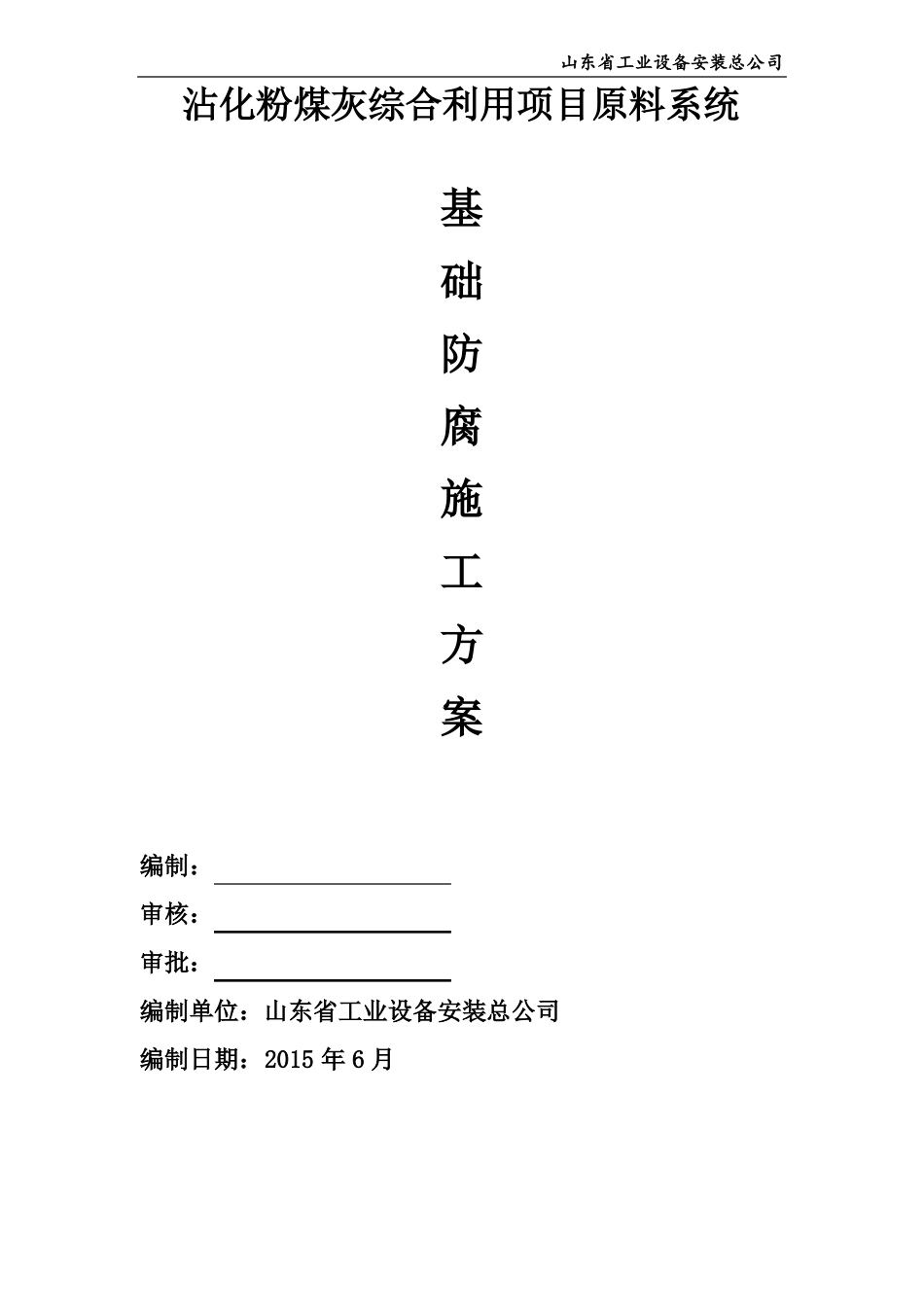

山东省工业设备安装总公司沾化粉煤灰综合利用项目原料系统基础防腐施工方案编制:审核:审批:编制单位:山东省工业设备安装总公司编制日期:2015 年 6 月山东省工业设备安装总公司施工方案一、工程概况工程名称:沾化粉煤灰综合利用项目原料系统建设单位:沾化县汇宏新材料有限公司设计单位:东北大学设计研究院(有限公司)监理单位:马鞍山迈世纪工程咨询有限公司勘察单位:山东建材勘察测绘研究院施工单位:山东省工业设备安装总公司二、编制依据SY/T0407-2012《涂装前表面处理规范》GB 50224-2010《防腐施工质量验收规范》JGJ33-2012《建筑机械使用安全技术规程》JGJ46-2005《施工现场临时用电安全技术规范》GB50212-2002《建筑防腐蚀工程及验收规范》GB50300-2013《建筑工程施工质量验收统一标准》三、施工要求2.1 施工现场场地平整完成,临时道路畅通,水源、电源引至使用地点,经测试后满足施工要求。2.2 基础混凝土浇筑完成后,经设计、监理单位验收合格。2.3 对进场的所有施工人员进行了三级安全教育,特殊工种作业人员已经经过培训合格,持证上岗。2.4 施工原材料根据材料计划准备充足,所用防腐材料必须具有合格证。2.5 施工机具、设备、工具等根据施工组织设计的要求进场,其性能、数量、质量满足施工需要。2.6 防腐涂装作业场地应有安全防护措施,有防火和通风措施,防止发生火灾和人员中毒事故。1山东省工业设备安装总公司 2.7 露天防腐施工作业应选择适当的天气,大风、遇雨等均应停止施工。 2.8 安全施工,做好施工前的安全教育工作,严格按双方签订的《安全施工协议》中的要求采取切实可行的措施,确保安全施工。服从甲方现场安全施工管理。四、防腐工艺流程:基面清理(基础表面清理、人工处理)→涂刷环氧沥青漆5 遍(漆膜总厚度不少于 500μm)→检查验收。以上每一道工序完成后,经甲方验收合格后,方可进行下个工序的工作。(刷环氧沥青漆 5 遍,一遍一报验)五、施工方案1、基层表面处理:1.1 基层应干燥1.2 基层表面基本平整,如有不平整处应用高标号的水泥砂浆找平,待干燥后再进行施工。1.3 混凝土强度等级不应低于 C30,基层必须坚固、密实,不应有起砂、起壳、裂缝、蜂窝麻面等,基层上的油污应清除,并用有机溶液檫洗干净。表面上的浮灰、水泥渣及疏松部位用软毛刷清理干净。1.4 表面处理对于防腐层的使用至关重要,清除表面浮灰、水泥渣和输送部位是表面处理的重要环节。如果表面处理不彻底...
