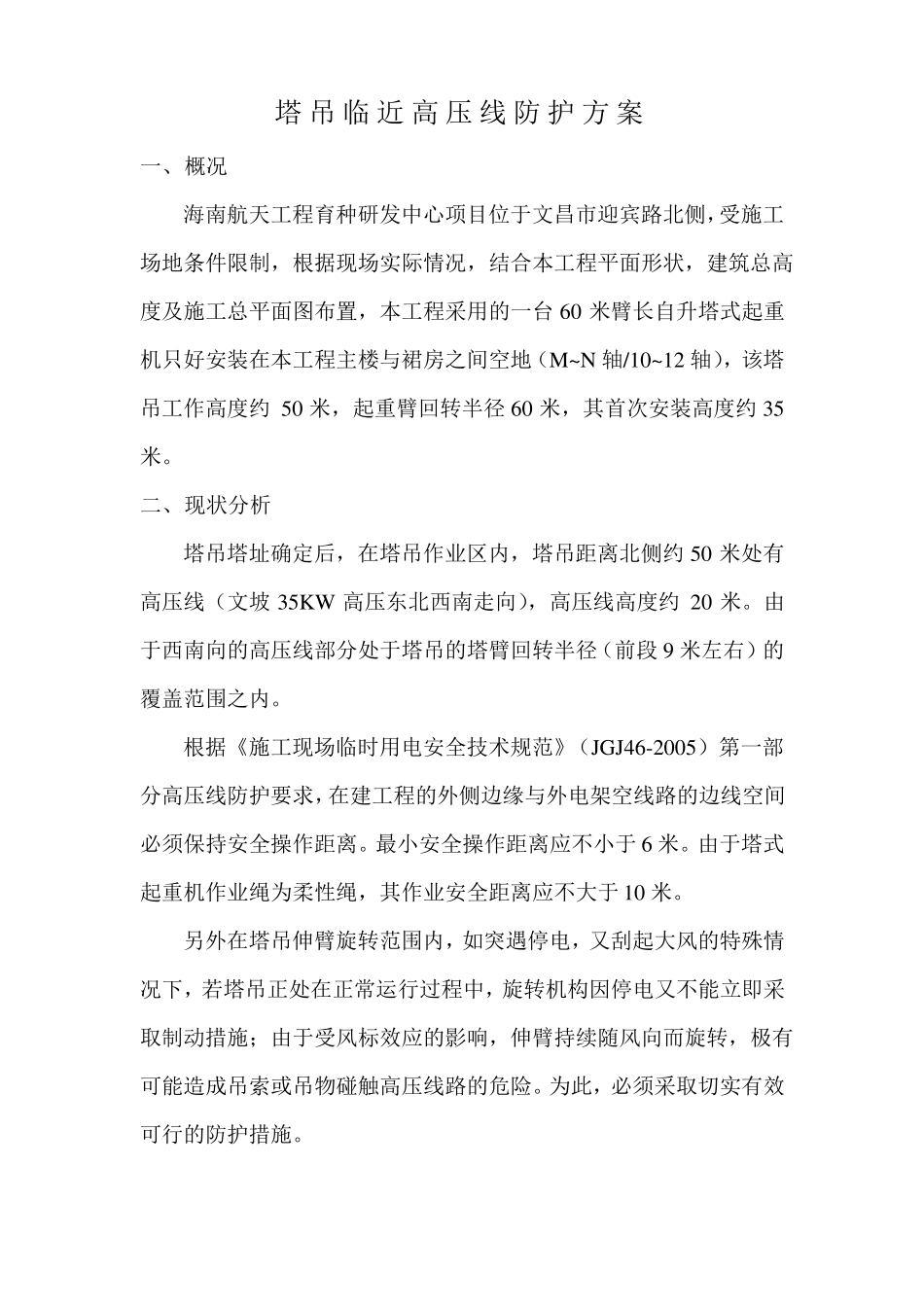

海南航天工程育种研发中心航天文昌中转站及育种中心塔 吊 临 近 高 压 线 防 护 方 案编制人:审核人:审批人:编制日期:2014 年 12 月 5 日广西建工集团第二建筑工程有限责任公司目录一、 概况
3二、 现状分析
3三、塔吊高压线防护措施
41、 方案选用确定
42、 具体施工方法
4四、其他措施
4五、其他注意事项
5塔 吊 临 近 高 压 线 防 护 方 案一、概况海南航天工程育种研发中心项目位于文昌市迎宾路北侧,受施工场地条件限制,根据现场实际情况,结合本工程平面形状,建筑总高度及施工总平面图布置,本工程采用的一台 60 米臂长自升塔式起重机只好安装在本工程主楼与裙房之间空地(M~N 轴/10~12 轴),该塔吊工作高度约 50 米,起重臂回转半径 60 米,其首次安装高度约 35米
二、现状分析塔吊塔址确定后,在塔吊作业区内,塔吊距离北侧约 50 米处有高压线(文坡 35KW 高压东北西南走向),高压线高度约 20 米
由于西南向的高压线部分处于塔吊的塔臂回转半径(前段 9 米左右)的覆盖范围之内
根据《施工现场临时用电安全技术规范》(JGJ46-2005
