墙面和吊顶涂料施工工艺(一)适用范围本工艺适用于建筑工程中室内混凝土、水泥砂浆、水泥混合砂浆抹灰面涂刷乳胶漆的施工
(二)施工准备1
材料要求序号1材料要求乳胶漆面漆、抗碱封闭底漆
其品种、颜色应符合设计要求,并应有产品合涂料格证和检测报告2辅料腻子粉、石膏粉、界面剂应有产品合格证
机具设备序号1分类机械搅拌器、喷枪、气泵等胶皮刮板、钢片刮板、腻子托板、扫帚、小桶、大桶、排笔、刷子、2工具辊筒、砂纸、擦布等3计量检测用具 量筒、钢尺、靠尺、线坠、含水率检测仪等4安全防护用品 工作帽、口罩、乳胶手套、防毒面具等3
作业条件 :各种孔洞修补及抹灰作业全部完成,验收合格
1)基层应干燥,含水率不大于10%
2)施工的环境温度应在5~35℃之间,并应注意通风换气和防尘
技术准备1)施工前主要材料应经甲方、监理单位验收
2)根据设计要求调色,确定色板并封样
名称3)施工前先做样板,经甲方、监理单位验收后,再大面积施工
4)对操作人员进行安全技术交底

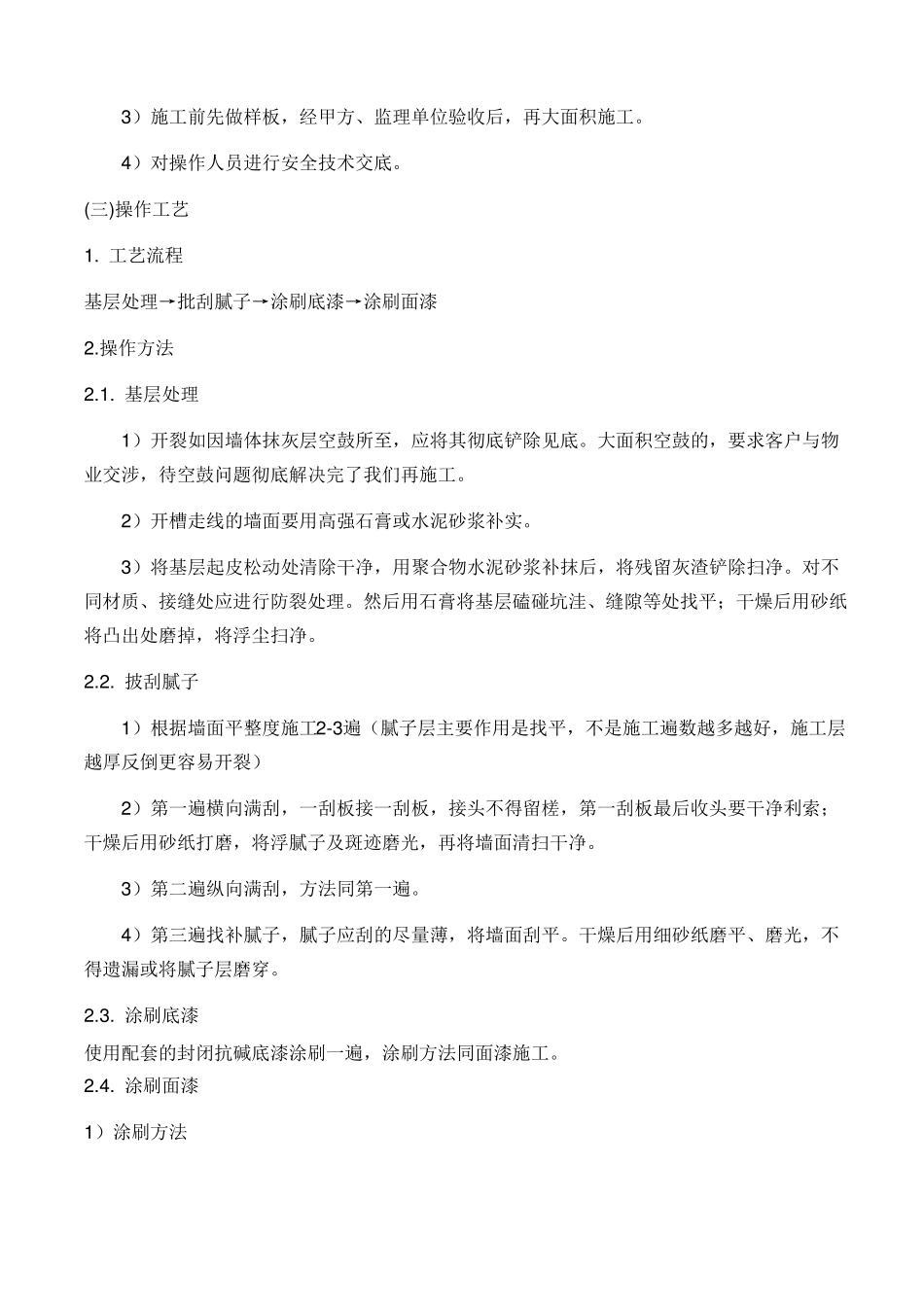

(三)操作工艺1
工艺流程基层处理→批刮腻子→涂刷底漆→涂刷面漆2
基层处理1)开裂如因墙体抹灰层空鼓所至,应将其彻底铲除见底
大面积空鼓的,要求客户与物业交涉,待空鼓问题彻底解决完了我们再施工
2)开槽走线的墙面要用高强石膏或水泥砂浆补实
3)将基层起皮松动处清除干净,用聚合物水泥砂浆补抹后,将残留灰渣铲除扫净
对不同材质、接缝处应进行防裂处理
然后用石膏将基层磕碰坑洼、缝隙等处找平;干燥后用砂纸将凸出处磨掉,将浮尘扫净
披刮腻子1)根据墙面平整度施工2-3遍(腻子层主要作用是找平,不是施工遍数越多越好,施工层越厚反倒更容易开裂)2)第一遍横向满刮,一刮板接一刮板,接头不得留槎,第一刮板最后收头要干净利索;干燥后用砂纸打磨,将浮腻子及斑迹磨光,再将墙面清扫干净

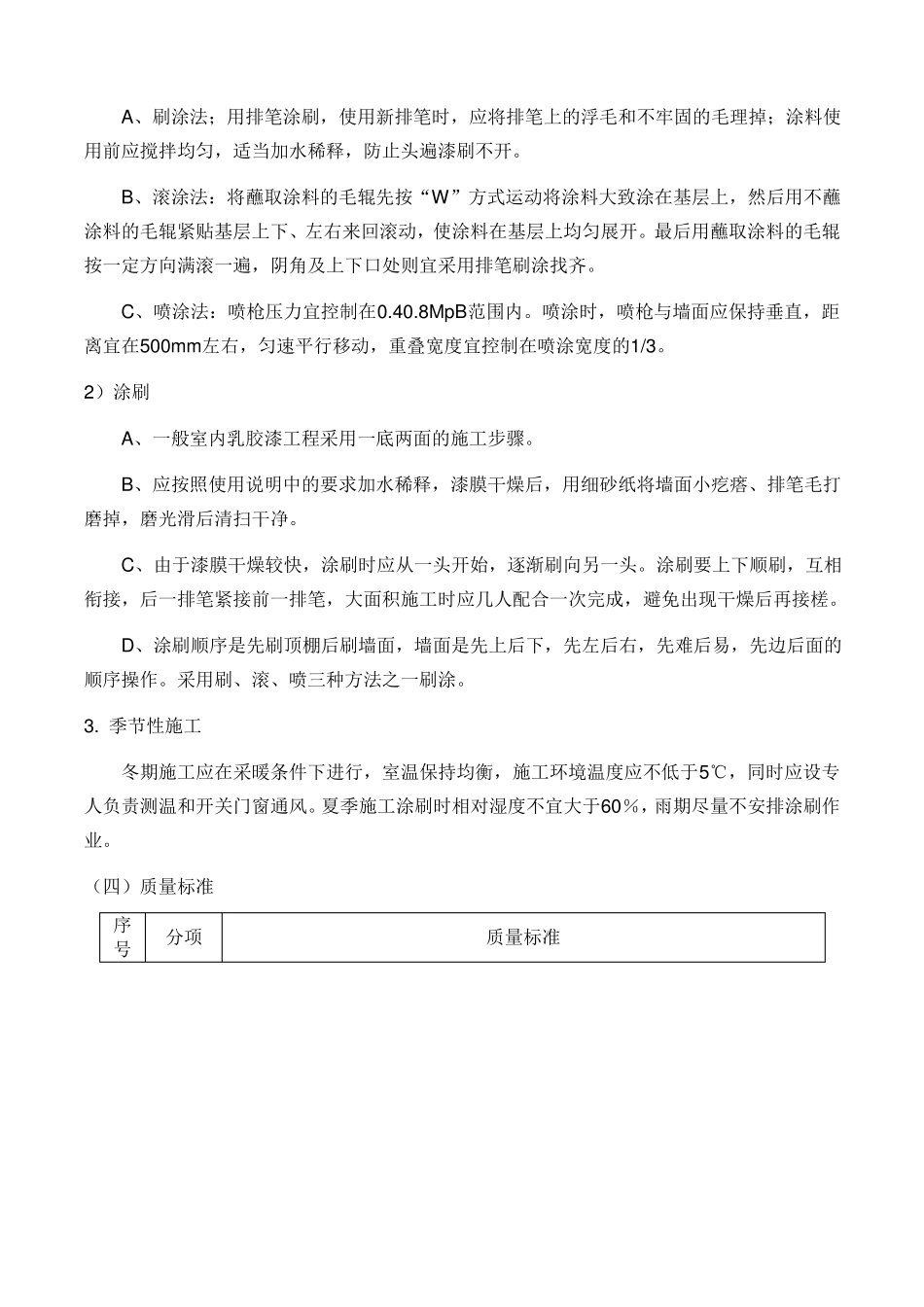

3)第二遍纵向满刮,方法同第一遍
