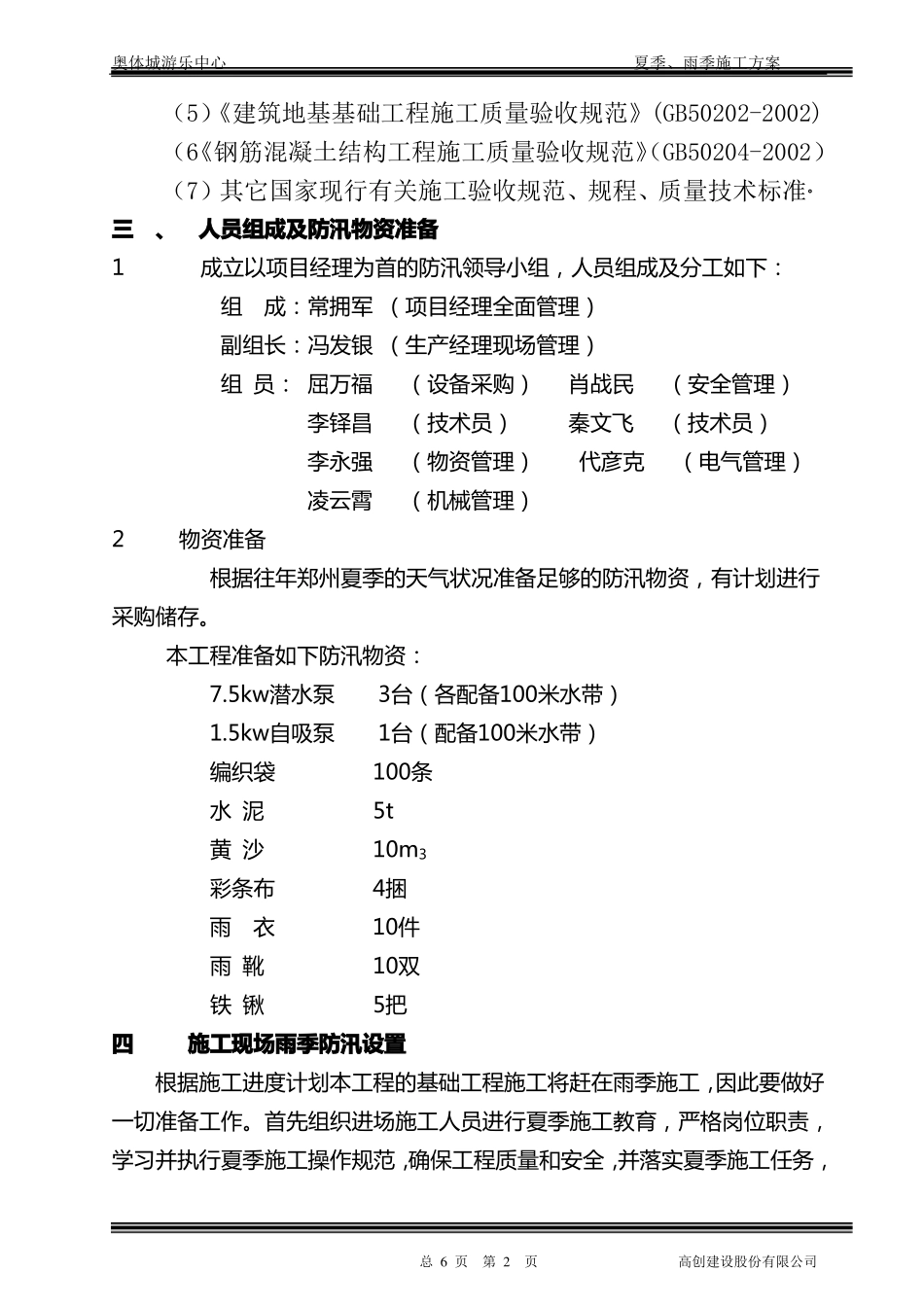

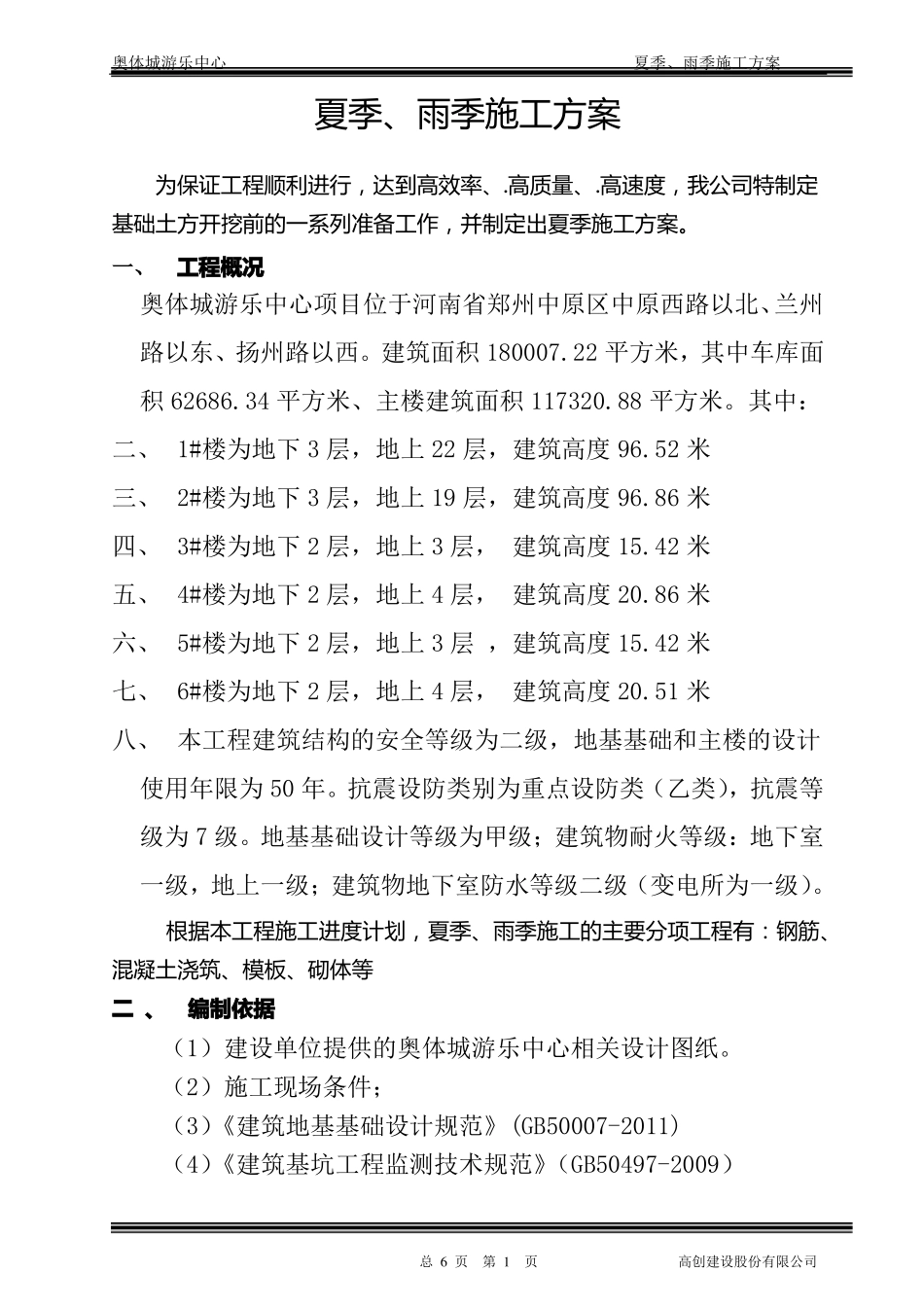

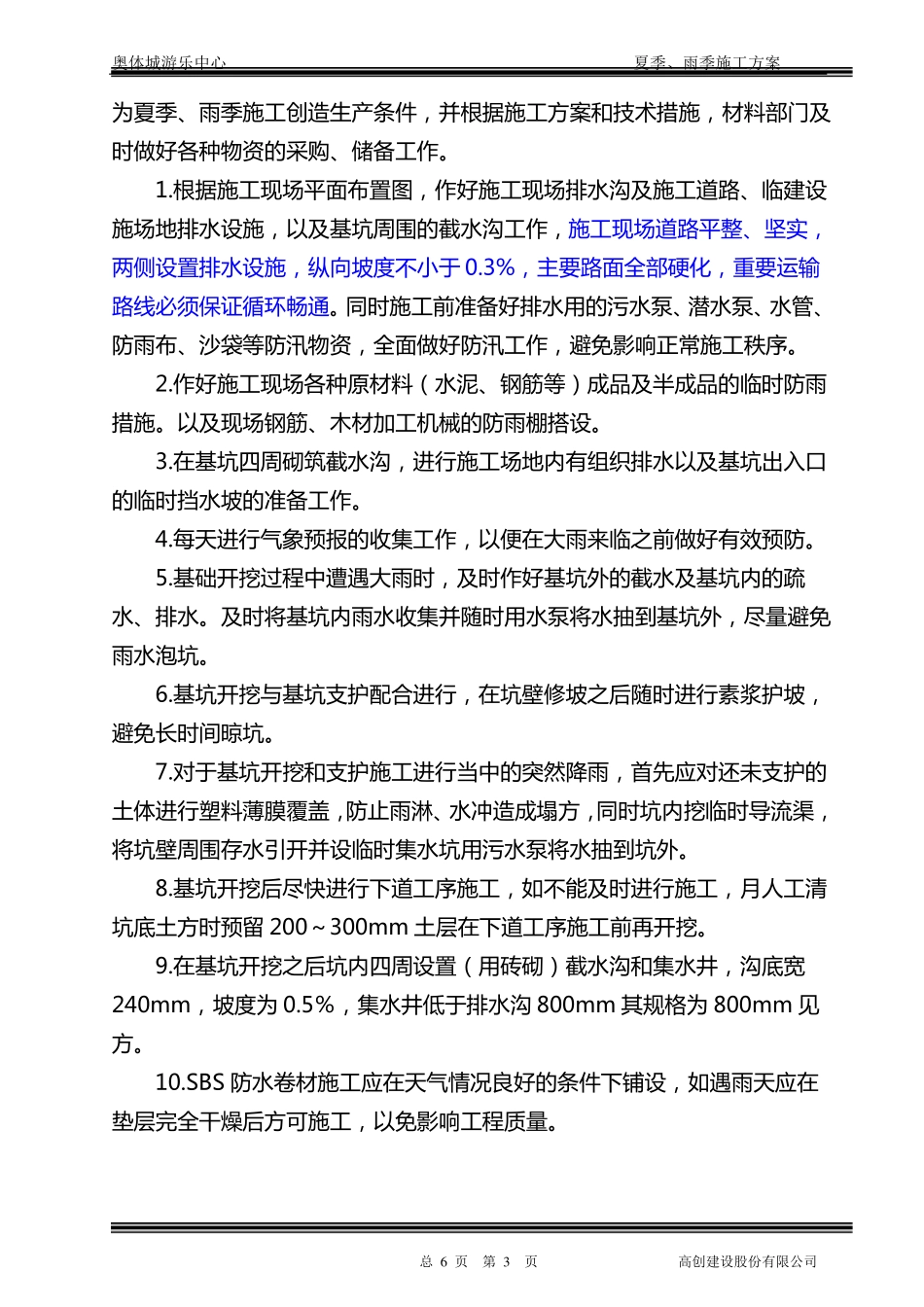

奥体城游乐中心夏季、雨季施工方案夏季、雨季施工方案为保证工程顺利进行,达到高效率、.高质量、.高速度,我公司特制定基础土方开挖前的一系列准备工作,并制定出夏季施工方案。一、工程概况奥体城游乐中心项目位于河南省郑州中原区中原西路以北、兰州路以东、扬州路以西。建筑面积 180007.22 平方米,其中车库面积 62686.34 平方米、主楼建筑面积 117320.88 平方米。其中:二、 1#楼为地下 3 层,地上 22 层,建筑高度 96.52 米三、 2#楼为地下 3 层,地上 19 层,建筑高度 96.86 米四、 3#楼为地下 2 层,地上 3 层, 建筑高度 15.42 米五、 4#楼为地下 2 层,地上 4 层, 建筑高度 20.86 米六、 5#楼为地下 2 层,地上 3 层 ,建筑高度 15.42 米七、 6#楼为地下 2 层,地上 4 层, 建筑高度 20.51 米八、 本工程建筑结构的安全等级为二级,地基基础和主楼的设计使用年限为 50 年。抗震设防类别为重点设防类(乙类),抗震等级为 7 级。地基基础设计等级为甲级;建筑物耐火等级:地下室一级,地上一级;建筑物地下室防水等级二级(变电所为一级)。根据本工程施工进度计划,夏季、雨季施工的主要分项工程有:钢筋、混凝土浇筑、模板、砌体等二 、编制依据(1)建设单位提供的奥体城游乐中心相关设计图纸。(2)施工现场条件;(3)《建筑地基基础设计规范》(GB50007-2011)(4)《建筑基坑工程监测技术规范》(GB50497-2009)总 6 页第 1页高创建设股份有限公司奥体城游乐中心夏季、雨季施工方案(5)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(6《钢筋混凝土结构工程施工质量验收规范》(GB50204-2002)(7)其它国家现行有关施工验收规范、规程、质量技术标准。三、人员组成及防汛物资准备1成立以项目经理为首的防汛领导小组,人员组成及分工如下:组成:常拥军 (项目经理全面管理)副组长:冯发银 (生产经理现场管理)组 员: 屈万福(设备采购)肖战民(安全管理)李铎昌(技术员)秦文飞(技术员)李永强(物资管理)代彦克(电气管理)凌云霄(机械管理)2物资准备根据往年郑州夏季的天气状况准备足够的防汛物资,有计划进行采购储存。本工程准备如下防汛物资:7.5kw潜水泵3台(各配备100米水带)1.5kw自吸泵1台(配备100米水带)编织袋100条水 泥5t黄 沙10m3彩条布4捆雨衣10件雨 靴10双铁 锹5把四施工现场雨季防汛设置根据施工进度计划本工程的基础工...
