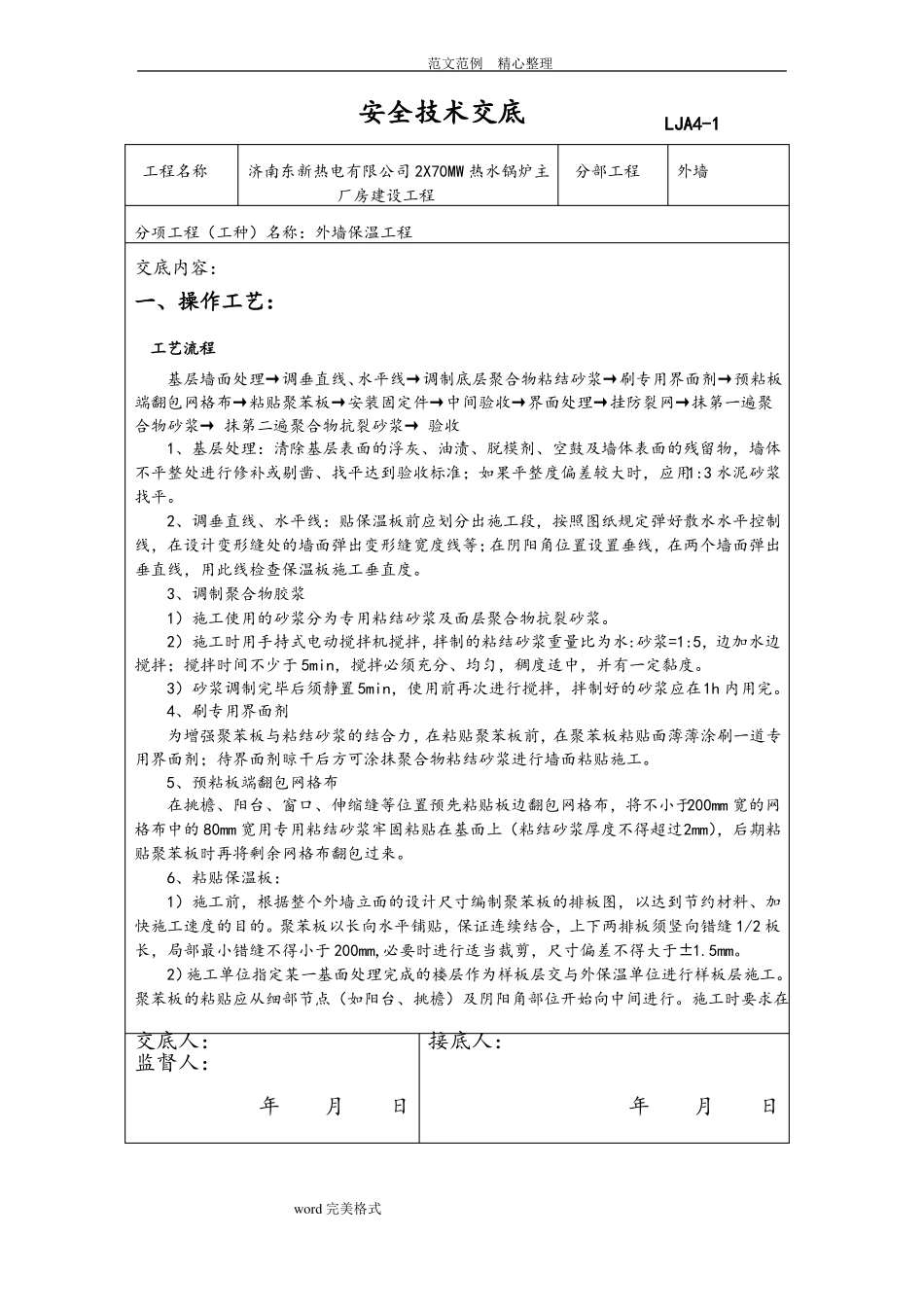

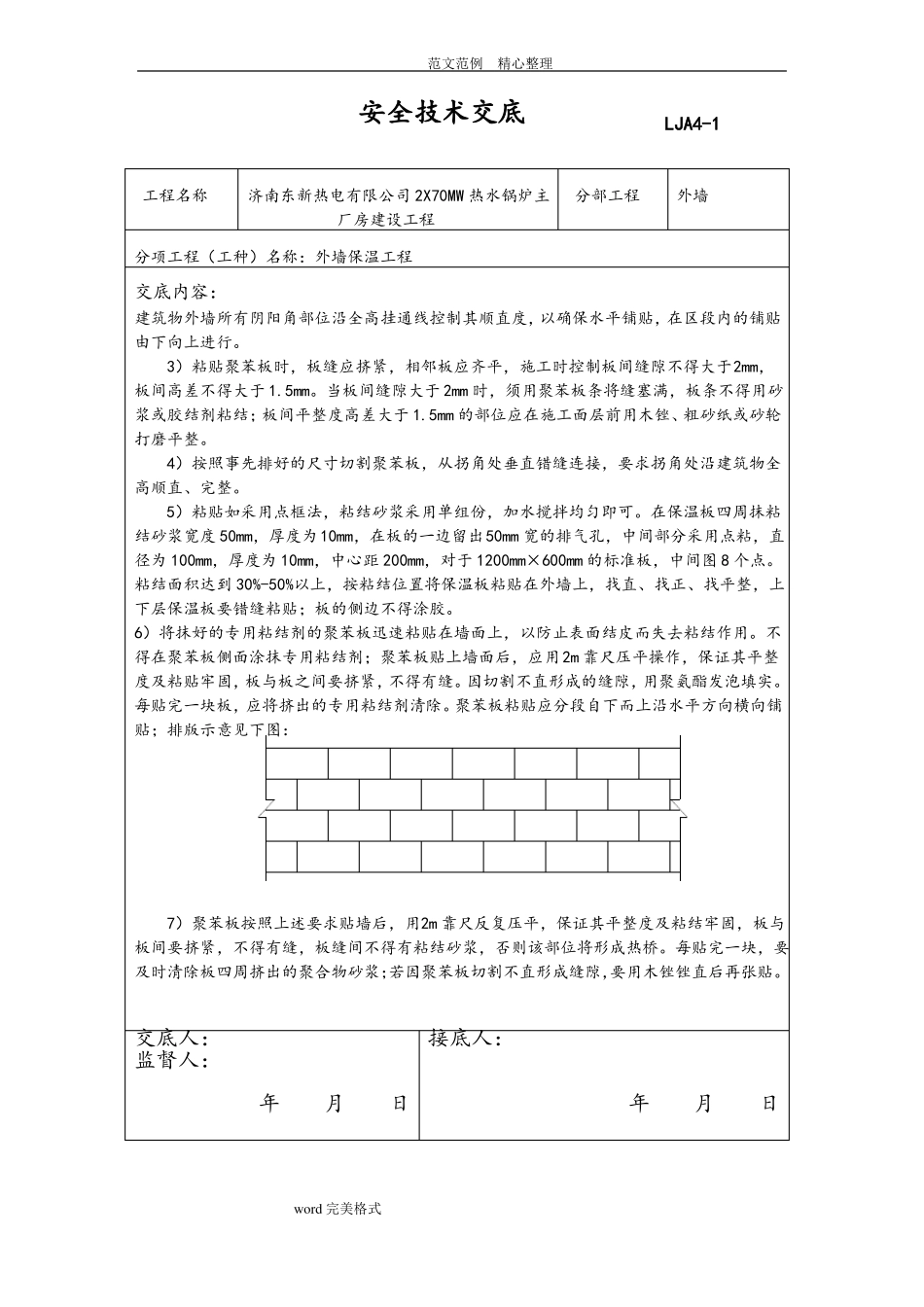

范文范例精心整理安全技术交底LJA4-1工程名称济南东新热电有限公司 2X70MW 热水锅炉主厂房建设工程分部工程外墙分项工程(工种)名称:外墙保温工程交底内容:一、操作工艺:工艺流程基层墙面处理→调垂直线、水平线→调制底层聚合物粘结砂浆→刷专用界面剂→预粘板端翻包网格布→粘贴聚苯板→安装固定件→中间验收→界面处理→挂防裂网→抹第一遍聚合物砂浆→ 抹第二遍聚合物抗裂砂浆→ 验收1、基层处理:清除基层表面的浮灰、油渍、脱模剂、空鼓及墙体表面的残留物,墙体不平整处进行修补或剔凿、找平达到验收标准;如果平整度偏差较大时,应用1:3 水泥砂浆找平。2、调垂直线、水平线:贴保温板前应划分出施工段,按照图纸规定弹好散水水平控制线,在设计变形缝处的墙面弹出变形缝宽度线等;在阴阳角位置设置垂线,在两个墙面弹出垂直线,用此线检查保温板施工垂直度。3、调制聚合物胶浆1)施工使用的砂浆分为专用粘结砂浆及面层聚合物抗裂砂浆。2)施工时用手持式电动搅拌机搅拌,拌制的粘结砂浆重量比为水:砂浆=1:5,边加水边搅拌;搅拌时间不少于 5min,搅拌必须充分、均匀,稠度适中,并有一定黏度。3)砂浆调制完毕后须静置 5min,使用前再次进行搅拌,拌制好的砂浆应在1h 内用完。4、刷专用界面剂为增强聚苯板与粘结砂浆的结合力,在粘贴聚苯板前,在聚苯板粘贴面薄薄涂刷一道专用界面剂;待界面剂晾干后方可涂抹聚合物粘结砂浆进行墙面粘贴施工。5、预粘板端翻包网格布在挑檐、阳台、窗口、伸缩缝等位置预先粘贴板边翻包网格布,将不小于200mm 宽的网格布中的 80mm 宽用专用粘结砂浆牢固粘贴在基面上(粘结砂浆厚度不得超过2mm),后期粘贴聚苯板时再将剩余网格布翻包过来。6、粘贴保温板:1)施工前,根据整个外墙立面的设计尺寸编制聚苯板的排板图,以达到节约材料、加快施工速度的目的。聚苯板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝 1/2 板长,局部最小错缝不得小于 200mm,必要时进行适当裁剪,尺寸偏差不得大于±1.5mm。2)施工单位指定某一基面处理完成的楼层作为样板层交与外保温单位进行样板层施工。聚苯板的粘贴应从细部节点(如阳台、挑檐)及阴阳角部位开始向中间进行。施工时要求在交底人:监督人:年月日接底人:年月日word 完美格式范文范例精心整理安全技术交底LJA4-1工程名称济南东新热电有限公司 2X70MW 热水锅炉主厂房建设工程分部工程外墙分项工程(工种)名称:外墙保温工程交底内容:...
