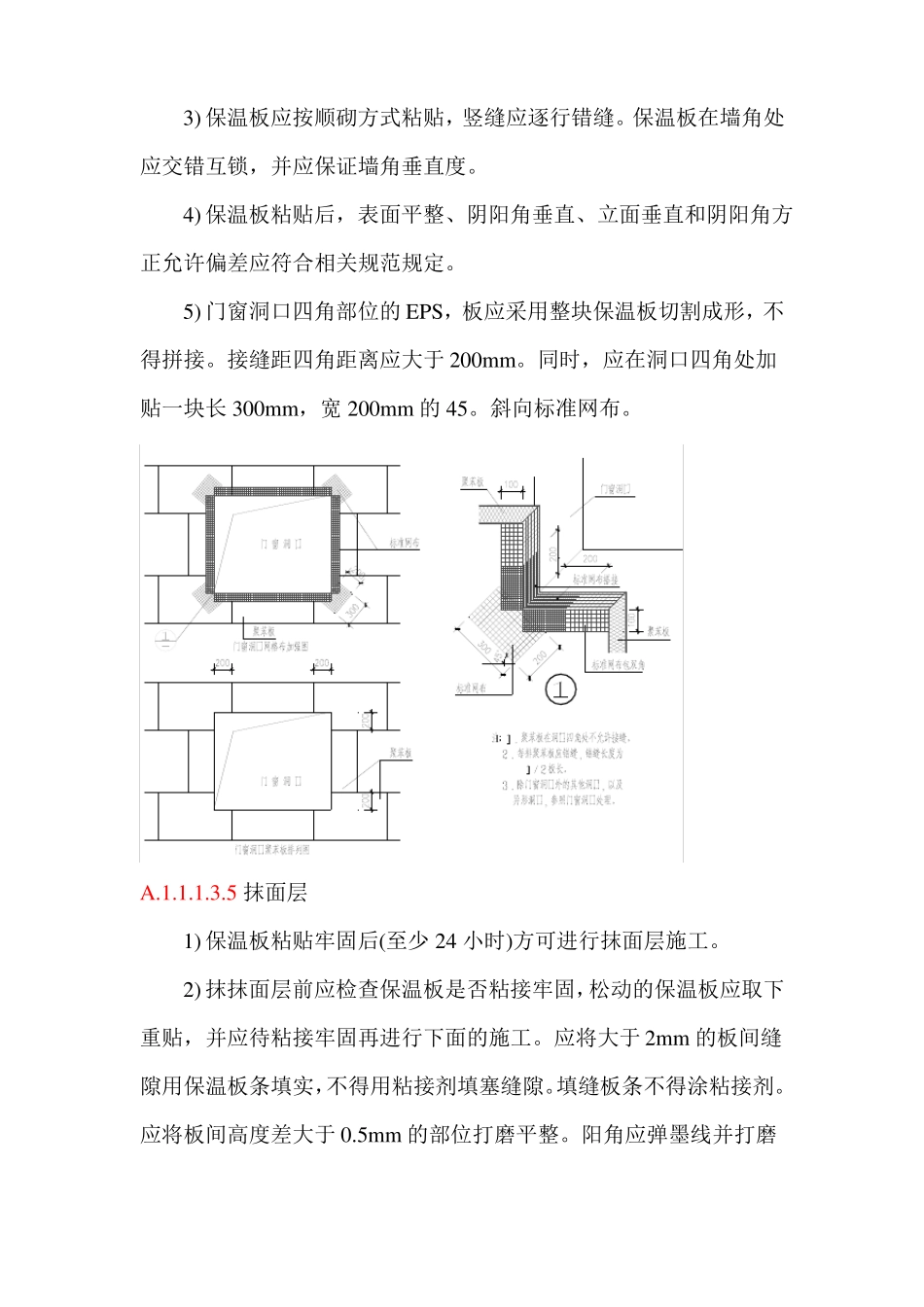

A.1.1 外墙保温质量保证措施A.1.1.1 外墙岩棉保温A.1.1.1.1 施工内容本工程外墙外保温系统设计为岩棉板抹灰外保温系统,即以岩棉板为保温材料,玻纤网增强抹面层和饰面涂层为保护层,采用粘接方式固定,保护层厚度小于 6mm 的外墙外保温系统。其施工内容如下:基层处理、制备粘接剂、粘贴保温板、安装附件,包括密封膏、背衬和盖口条等、设置标准玻纤网、局部加设加强玻纤网、抹面层、做饰面层。A.1.1.1.2 施工条件1 进行外保温施工前,外墙门窗、水落管、各种进户管线、防盗窗预埋件等应安装完毕。2 基层处理应满足以下要求:2.1.基层应坚实、平整。凸起或不平度用 1m 靠尺检查应不大于 5mm。凸起、空鼓和疏松部位应剔除并找平。2.2.基层表面应清洁、无油污、脱模剂、涂料、浮尘、污垢、等污染物或其它妨碍粘接的材料。2.3.基层过干时,应喷水润湿。喷水宜在贴保温板前数小时进行,宜使用喷浆泵或喷雾器喷水且不可喷水过量。不得向墙面泼水。3 操作地点环境温度和基底温度不低于 5℃,风力不大于 5 级。雨天不能施工。4 外保温系统基层工程质量验收合格后方可进行外保温系统施工。A.1.1.1.3 施工工艺A.1.1.1.3.1 施工流程预粘板块边网格布条、基面处理→弹线→钻孔及安装固定件→清理浅缝→保温板打磨平整→装饰件安装→特殊部位处理→抹底层砂浆→贴网格布→抹面层砂浆→找平修补→变形缝塞填发泡聚乙烯圆棒→填嵌缝膏→涂面层涂料→验收A.1.1.1.3.2 施工机具手锯、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗纱纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抹子、托线板、1 米、2 米靠尺等。A.1.1.1.3.3 施工准备1) 应视墙面.洞口分布进行保温板排板并在基层上弹线。2) 粘贴保温板前,应按平整度和垂直度要求挂线。3) 胶粘剂应随用随拌,已搅拌好的胶粘剂必须在 1 小时内用完。4) 应首先进行系统端和终端的翻包或包边施工。A.1.1.1.3.4 粘贴保温板1) 如无特殊规定,粘接剂应涂在保温板上而不应涂在基层上,涂胶面积应符合设计要求但不得小于 30%。保温板可采用满粘、点粘或条粘。采用点粘或条粘时,涂胶点或胶条应按面积均布。2) 保温板涂胶后应立即粘贴,粘贴时应轻揉滑动就位,不得局部用力按压。保温板板间缝隙应不大于 2mm,板间高度差应不大 0.5mm。3) 保温板应按顺砌方式粘贴,竖缝应逐行错缝。保温板在墙角处应交错互锁,并应保证墙角垂直度。4) 保温板粘贴后,表面平整、阴阳角垂...
