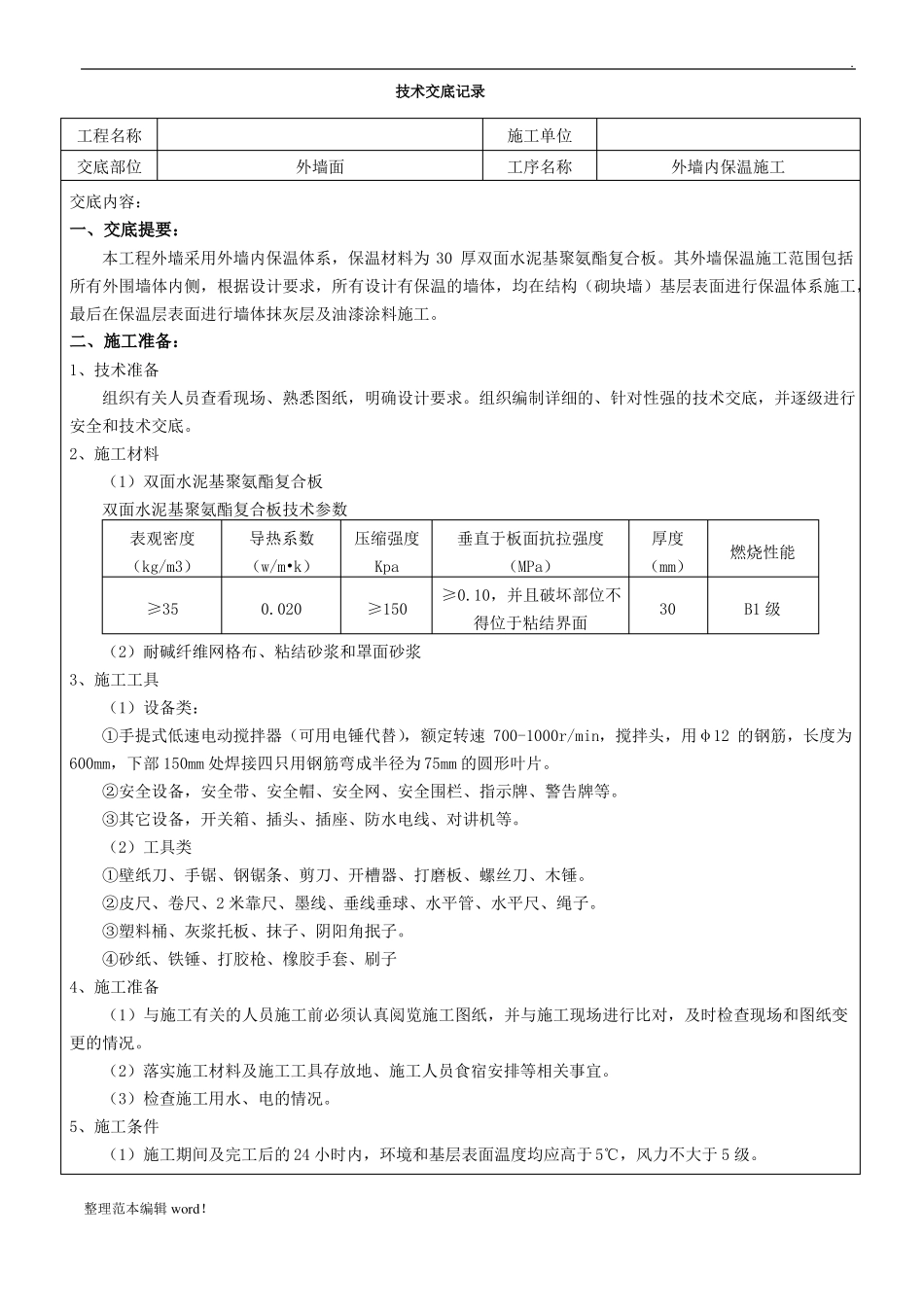

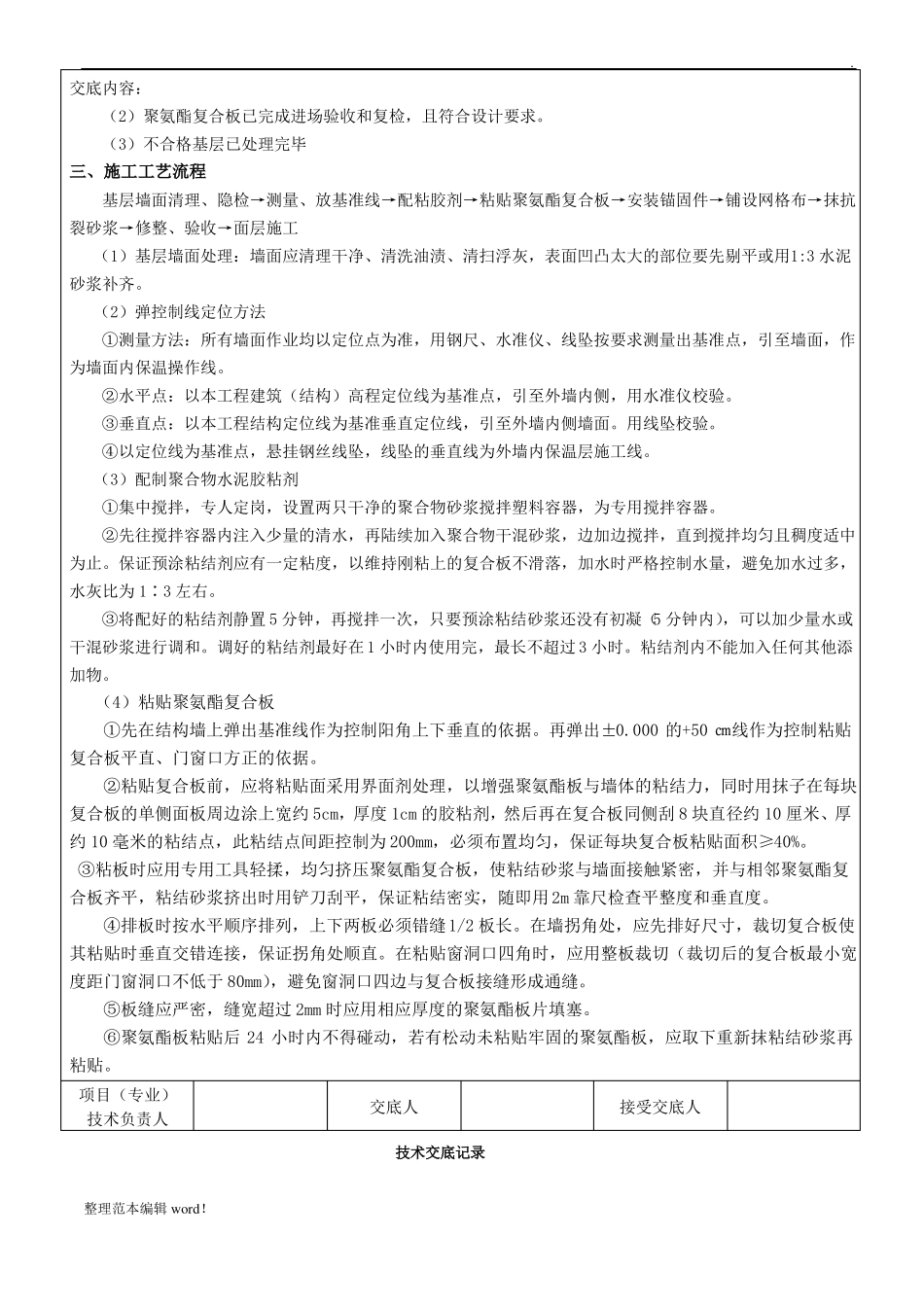

.技术交底记录工程名称交底部位交底内容:外墙面施工单位工序名称外墙内保温施工一、交底提要:本工程外墙采用外墙内保温体系,保温材料为 30 厚双面水泥基聚氨酯复合板。其外墙保温施工范围包括所有外围墙体内侧,根据设计要求,所有设计有保温的墙体,均在结构(砌块墙)基层表面进行保温体系施工,最后在保温层表面进行墙体抹灰层及油漆涂料施工。二、施工准备:1、技术准备组织有关人员查看现场、熟悉图纸,明确设计要求。组织编制详细的、针对性强的技术交底,并逐级进行安全和技术交底。2、施工材料(1)双面水泥基聚氨酯复合板双面水泥基聚氨酯复合板技术参数表观密度(kg/m3)≥35导热系数(w/m•k)0.020压缩强度Kpa≥150垂直于板面抗拉强度(MPa)≥0.10,并且破坏部位不得位于粘结界面厚度(mm)30燃烧性能B1 级(2)耐碱纤维网格布、粘结砂浆和罩面砂浆3、施工工具(1)设备类:①手提式低速电动搅拌器(可用电锤代替),额定转速 700-1000r/min,搅拌头,用φ12 的钢筋,长度为600mm,下部 150mm 处焊接四只用钢筋弯成半径为 75mm 的圆形叶片。②安全设备,安全带、安全帽、安全网、安全围栏、指示牌、警告牌等。③其它设备,开关箱、插头、插座、防水电线、对讲机等。(2)工具类①壁纸刀、手锯、钢锯条、剪刀、开槽器、打磨板、螺丝刀、木锤。②皮尺、卷尺、2 米靠尺、墨线、垂线垂球、水平管、水平尺、绳子。③塑料桶、灰浆托板、抹子、阴阳角抿子。④砂纸、铁锤、打胶枪、橡胶手套、刷子4、施工准备(1)与施工有关的人员施工前必须认真阅览施工图纸,并与施工现场进行比对,及时检查现场和图纸变更的情况。(2)落实施工材料及施工工具存放地、施工人员食宿安排等相关事宜。(3)检查施工用水、电的情况。5、施工条件(1)施工期间及完工后的 24 小时内,环境和基层表面温度均应高于 5℃,风力不大于 5 级。整理范本编辑 word!.项目(专业)技术负责人交底人接受交底人技术交底记录工程名称交底部位外墙面施工单位工序名称外墙内保温施工整理范本编辑 word!.交底内容:(2)聚氨酯复合板已完成进场验收和复检,且符合设计要求。(3)不合格基层已处理完毕三、施工工艺流程基层墙面清理、隐检→测量、放基准线→配粘胶剂→粘贴聚氨酯复合板→安装锚固件→铺设网格布→抹抗裂砂浆→修整、验收→面层施工(1)基层墙面处理:墙面应清理干净、清洗油渍、清扫浮灰,表面凹凸太大的部位要先剔平或用1:3 水泥砂浆补...
