电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

外排栅技术交底

外排栅技术交底_第1页
1/11
外排栅技术交底_第2页
2/11
外排栅技术交底_第3页
3/11

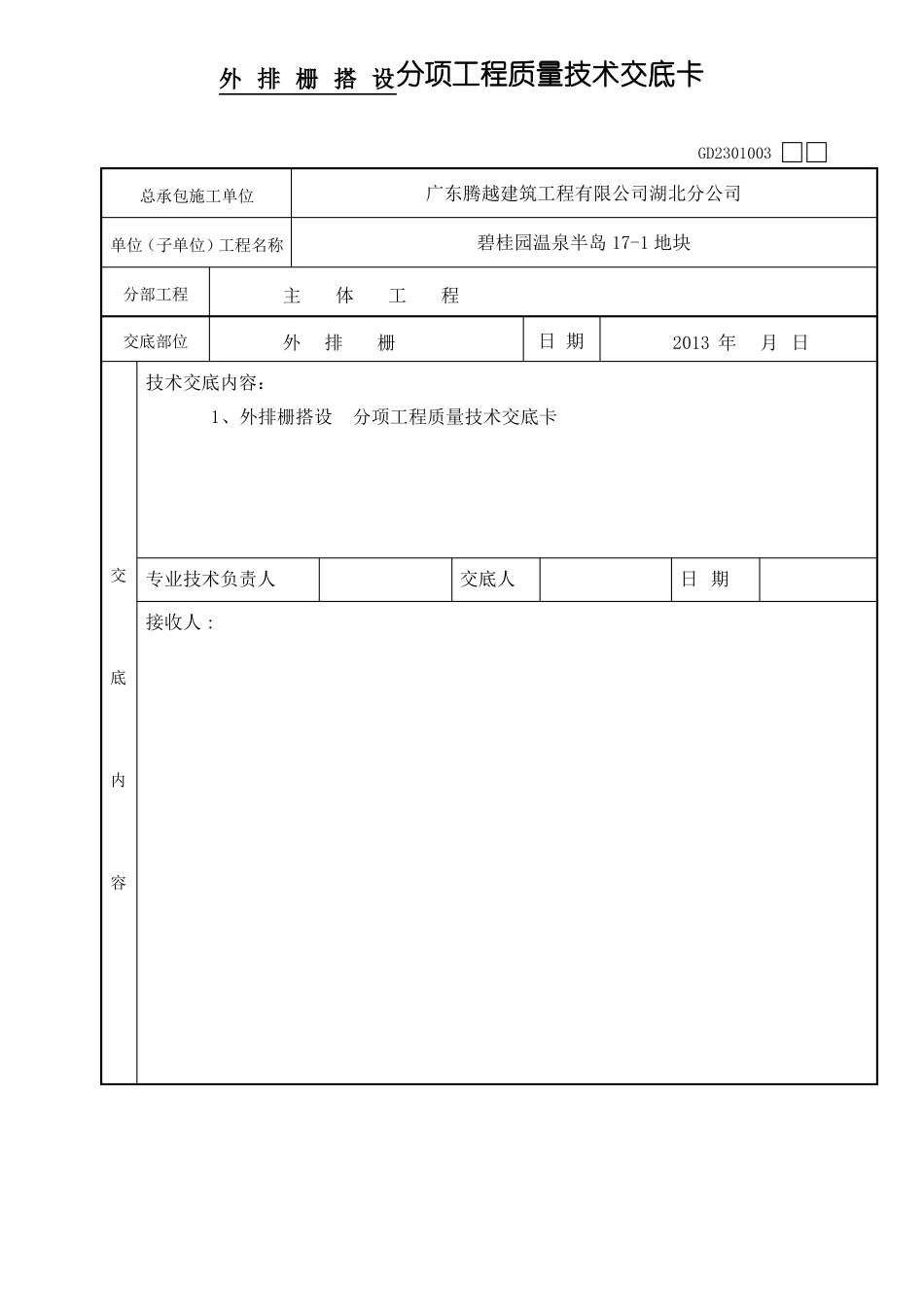

外 排 栅 搭 设分项工程质量技术交底卡总承包施工单位单位(子单位)工程名称分部工程交底部位GD2301003广东腾越建筑工程有限公司湖北分公司碧桂园温泉半岛 17-1 地块主体工程外排栅日 期2013 年月 日技术交底内容:1、外排栅搭设分项工程质量技术交底卡交专业技术负责人底内容交底人日 期接收人 :外排栅搭设 分项工程质量技术交底卡 1GD23001003□0 □施工单位工程名称交底部位广东腾越建筑工程有限公司湖北分公司碧桂园温泉半岛 17-1 地块外排栅分部工程日期主体工程2013 年月 日交底内容技术交底内容:一、脚手架的施工1、搭设作业程序1)、落地式排栅搭设程序底座布置→底座布置应根据图纸要求拉好轴线铺放,放横向扫地杆→自角部起依次向两边竖立底立杆,底端与横扫地杆扣接固定后,装设纵向扫地杆并立杆固定,固定底杆端前,应吊线确保立杆垂直,每边立起 4 根后,随即装设第一步纵向平杆(与立杆扣接固定)和横向平杆,小横杆靠近立杆并与纵向平杆扣接固定,校正立杆固定和平杆水平使其符合要求后,按 40~60Nm 力矩拧紧扣件螺栓,形成构架的起始段→按上述要求依次向前延伸搭设、直至第一步架交圈完成。交圈后,再全面检查一遍构架质量和地基情况,严格确保设计要求和构架质量→设置连墙杆→按第一步搭设要求和作业程序搭设第二步,第三步……→随搭设进程及时装设连墙件,剪刀撑、卸荷结构→装设作业层间横杆、铺设脚手板和装设作业层栏杆,挡脚板或围护、封闭施工。2)、悬挑式排栅搭设程序:悬挑槽钢安装→放横向扫地杆→自角部起依次向两边竖立底立杆,底端与横扫地杆扣接固定后,装设纵向扫地杆并立杆固定,固定底杆端前,应吊线确保立杆垂直,每边立起 4根后,随即装设第一步纵向平杆(与立杆扣接固定)和横向平杆,小横杆靠近立杆并与纵向平杆扣接固定,校正立杆固定和平杆水平使其符合要求后,按 40~60Nm 力矩拧紧扣件螺栓,形成构架的起始段→按上述要求依次向前延伸搭设、直至第一步架交圈完成。交圈后,再全面检查一遍构架质量和地基情况,严格确保设计要求和构架质量→设置连墙杆→按第一步搭设要求和作业程序搭设第二步,第三步……→随搭设进程及时装设连墙件,剪刀撑、卸荷结构→装设作业层间横杆、铺设脚手板和装设作业层栏杆,挡脚板或围护、封闭施工。2、脚手架的基底本工程排栅支承基础为 C30 砼 100mm 厚负一层顶板,板面垫方木,在立杆脚方木外排栅搭设分项工程质量技术交底卡广东腾越建...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外排栅技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
