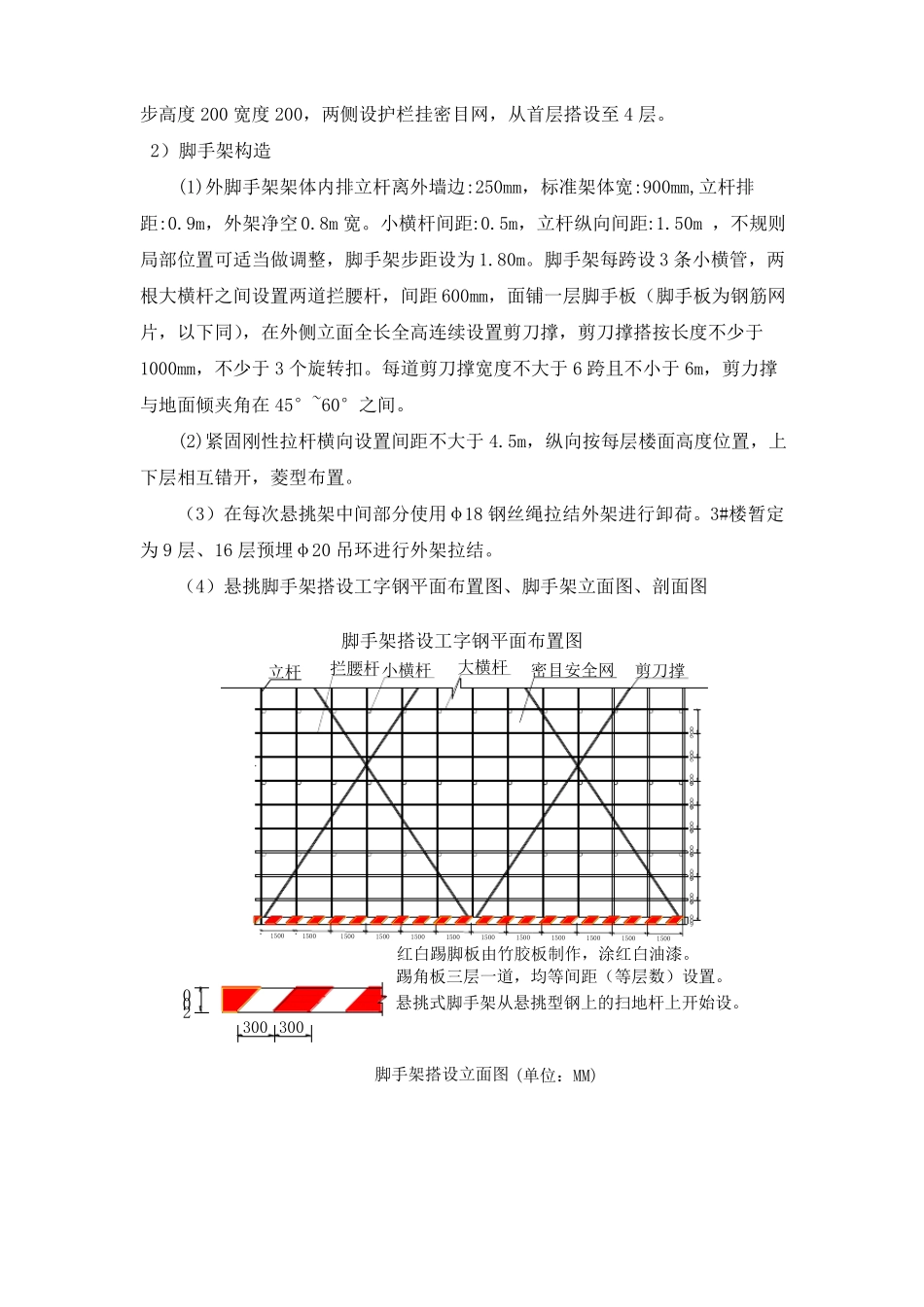

第一章1. 工程概况1、香樟林住宅小区 3#楼由广西京城建业投资有限公司开发建设,基地位于南宁市望洲路与望州南路交界处原市党校内,该工程接原 1#2#楼地下室,地下 2层、地上 18 层住宅楼,住宅楼总高度 59.97m,单栋周长 152 m,结构型式为框剪结构,标准层每层高均为 3m。2、本工程的外脚手架为结构与粉刷装修施工两用架,使用功能主要为结构和外墙装修施工,故荷载按结构 3kN/m2,两步架同时作业,装修脚手架考虑为2kN/㎡,三步架同时作业。3、按本工程实际情况,项目在四层采用悬挑式脚手架向上搭设直至第十一层楼面,中间在九层预埋钢筋吊环,用钢丝绳卸载一次,再从第十一层楼面用悬挑式方案进行搭设外墙脚手架,直至到女儿墙顶部,在第十六层预埋钢筋吊环,用钢丝绳卸载一次。2. 施工材料与施工准备1.本工程外架采用钢管作为主要材料进行搭设。2.钢管采用φ48×3.5(3.84kg/m),严禁与φ50×3.0 钢管混用:其质量必须满足《碳素结构钢》规定的要求,需要进行检测。3.扣件采用直角、对接扣件和旋转扣三种,其质量必须满足《钢管脚手架扣件》规定的要求。螺拴用 A3 钢制成,同时必须满足相关规范要求。4.安全网必须采用市劳动局指定厂家的合格产品。5.连墙紧固拉杆采用预埋钢管与外架扣紧组成拉固件。6.拉吊件选用材料需按规定配套使用,预埋钢吊环采用φ20 钢筋制作。钢丝绳采用φ18D 型,预埋钢吊环采用Ⅰ级钢,不得采用冷拉钢筋和残旧钢筋。3. 施工方法1)立杆搭设(1) 悬挑方法:采用 18#工字钢悬挑,一端支承在楼面上、一端通过钢丝绳吊拉承载,其间距为单跨立杆,即 1.5m,立杆直接支撑在工字钢面上,并用φ18D 型钢丝绳将其上挂在预埋的吊环上。为了加强将脚手架荷载传递给建筑结构,在悬挑层用钢管斜挑上至第二个步距的大横杆上用双重保险扣扣紧,使之成为上挂、下挑式脚手架搭设方法。立杆与工字钢接触处立焊 10cm 长 20 钢筋头作为立杆定位件钢丝绳拉结工字钢处底部焊接 20 钢筋,每侧宽出工字钢 5cm(2)悬挑工字钢每根长 3.5~6.0m,向外挑出 1.15~1.5m,里边不小于 2m,非挑出段遇阳台等悬挑板时,非挑出段的长度必须另外增长阳台等悬挑板宽度。并用 2φ20 预埋钢筋卡箍抱住工字钢,待工字钢安装完后,用 2φ20U 型抱箍与预埋钢筋卡箍焊接将工字钢固定。每条工字钢均用钢丝绳进行斜拉。4 层悬挑钢丝绳吊点位置为 5 层梁,11 层悬挑吊点是 12 层。抱箍卡箍抱箍工字钢卡箍 20卡箍工字钢卡...
