中惠·金士柏山 31-32 号楼土建工程整理范本编辑 word
脚手架工程专项施工方案施工单位:中建三局第二建设工程有限责任公司编制:审核:
外脚手架施工方案一、外脚手架概述:根据建筑物设计高度、结构特点施工需要,对本工程外脚手架做如下安排:采用双排扣件式钢管脚手架,沿建筑物外沿满搭
整理范本编辑 word

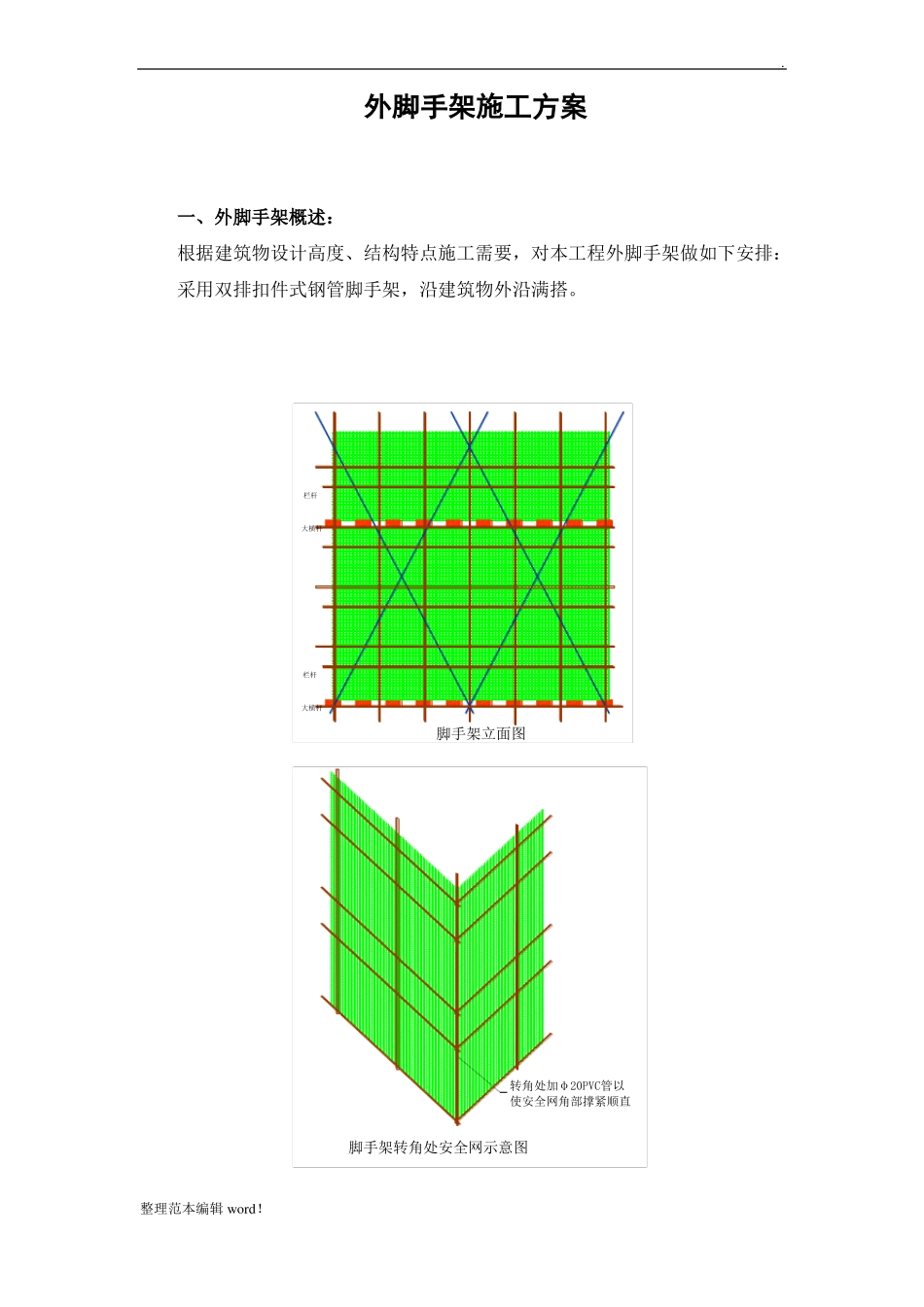

栏杆大横杆栏杆大横杆脚手架立面图转角处加φ20PVC管以使安全网角部撑紧顺直脚手架转角处安全网示意图
二、施工工艺流程:搭设作业顺序:放置纵向扫地杆→自角部起依次向两边竖立底立杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆并也与立杆固定(固定前吊线确保立杆垂直),每边竖起 3~4 根立杆后,随即装设第一步纵向水平杆(与立杆扣接固定)和水平横杆(小横杆靠近立杆与横杆固定)校正立杆垂直和平杆水平使其符合要求后,按 40~60N·M 力矩拧紧扣件螺栓,形成构架的起始段 → 按上述要求向前延伸搭设直至第一步架交圈完成
交圈后全面检查构架质量,确保设计要求→ 设置连墙件→按第一步架的作业程序和要求搭设第二步、第三步…→按搭设进程及时设置连墙件和剪刀撑→铺设脚手板、档脚板,挂封闭安全网
二、双排扣件式钢管脚手架施工:1、一般规定:(1)架子工必须具备国家标准《特种作业人员安全技术考核管理规则》的条件,经过培训、考核、取得安全操作证并经体检合格后方可从事脚手架安装、拆除作业
(2)脚手架安装前,架子工应熟悉图纸,熟悉现场具体情况,了解技术交底意图和施工操作方法,并将符合要求的钢管、扣件等材料运至现场,分类存放,搭设前清除障碍物,搭设范围内基础土方必须分层夯实平整,并作好排水沟
(3)脚手架拆除前,脚手架上的材料、杂物等应清理干净,拆除前下通知单,架子工应了解拆除技术交底意图和操作方法,拆除范围内的护栏和警示牌应设置完备
(4)架子工作业时,必须佩带好安全帽、系好安全带,严禁穿高跟鞋
