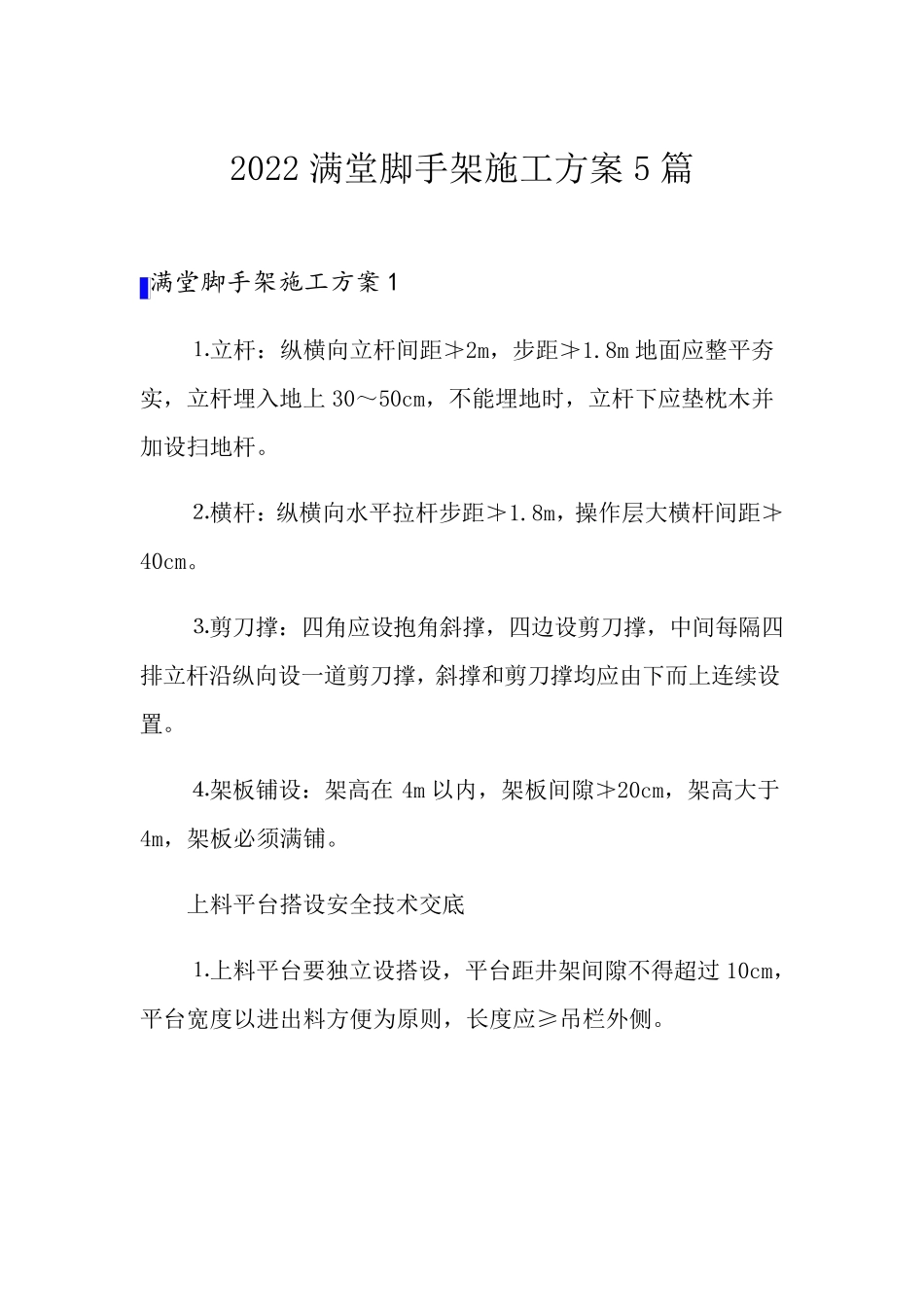

2022 满堂脚手架施工方案5 篇 满堂脚手架施工方案 1 ⒈立杆:纵横向立杆间距≯2m,步距≯1
8m 地面应整平夯实,立杆埋入地上30~50cm,不能埋地时,立杆下应垫枕木并加设扫地杆
⒉横杆:纵横向水平拉杆步距≯1
8m,操作层大横杆间距≯40cm
⒊剪刀撑:四角应设抱角斜撑,四边设剪刀撑,中间每隔四排立杆沿纵向设一道剪刀撑,斜撑和剪刀撑均应由下而上连续设置
⒋架板铺设:架高在4m 以内,架板间隙≯20cm,架高大于4m,架板必须满铺

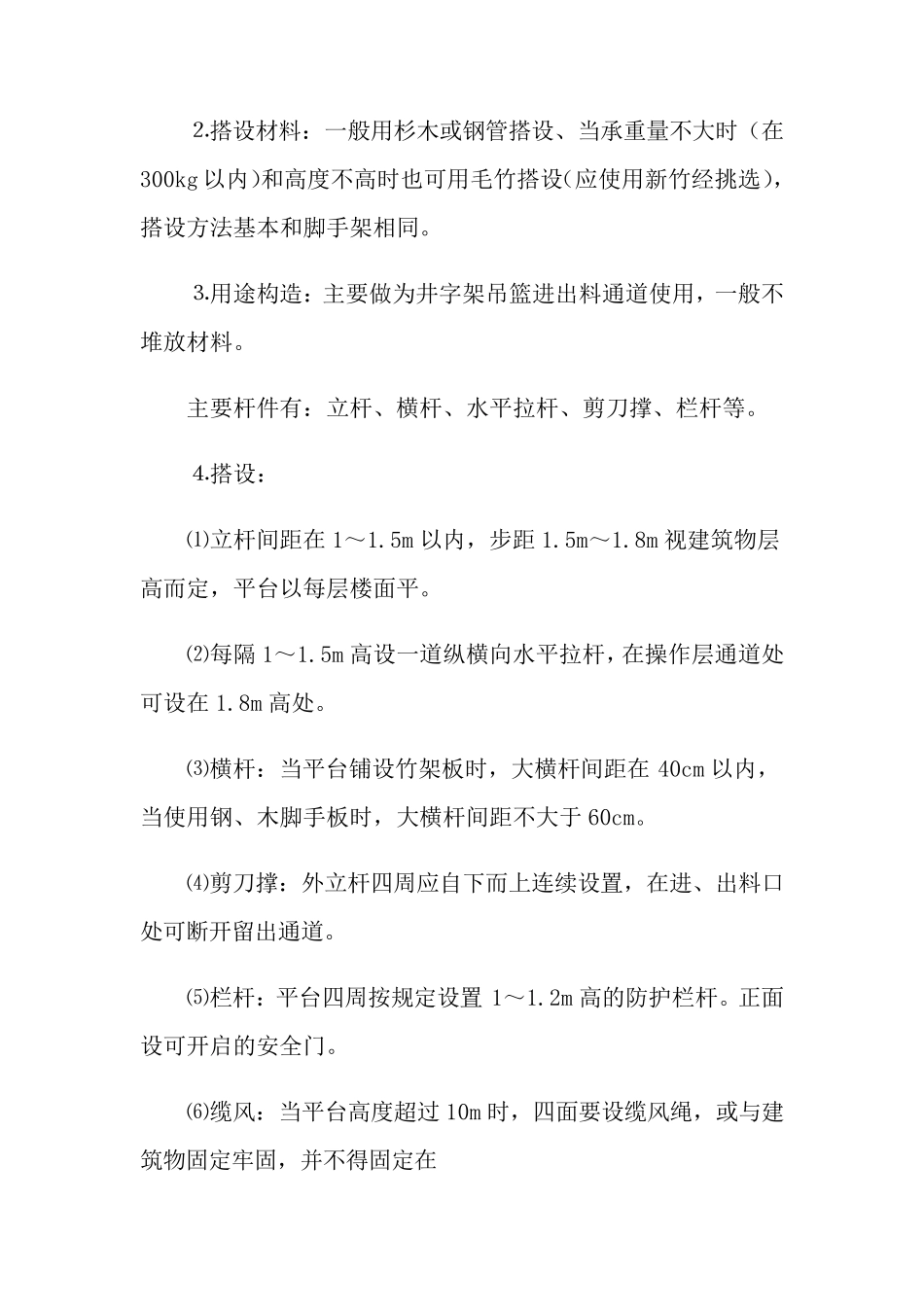

上料平台搭设安全技术交底 ⒈上料平台要独立设搭设,平台距井架间隙不得超过10cm,平台宽度以进出料方便为原则,长度应≥吊栏外侧
⒉搭设材料:一般用杉木或钢管搭设、当承重量不大时(在300kg 以内)和高度不高时也可用毛竹搭设(应使用新竹经挑选),搭设方法基本和脚手架相同
⒊用途构造:主要做为井字架吊篮进出料通道使用,一般不堆放材料
主要杆件有:立杆、横杆、水平拉杆、剪刀撑、栏杆等
⒋搭设: ⑴立杆间距在1~1
5m 以内,步距 1
8m 视建筑物层高而定,平台以每层楼面平
⑵每隔 1~1
5m 高设一道纵横向水平拉杆,在操作层通道处可设在1
⑶横杆:当平台铺设竹架板时,大横杆间距在40cm 以内,当使用钢、木脚手板时,大横杆间距不大于 60cm
⑷剪刀撑:外立杆四周应自下而上连续设置,在进、出料口处可断开留出通道
⑸栏杆:平台四周按规定设置 1~1
2m 高的防护栏杆
正面设可开启的安全门

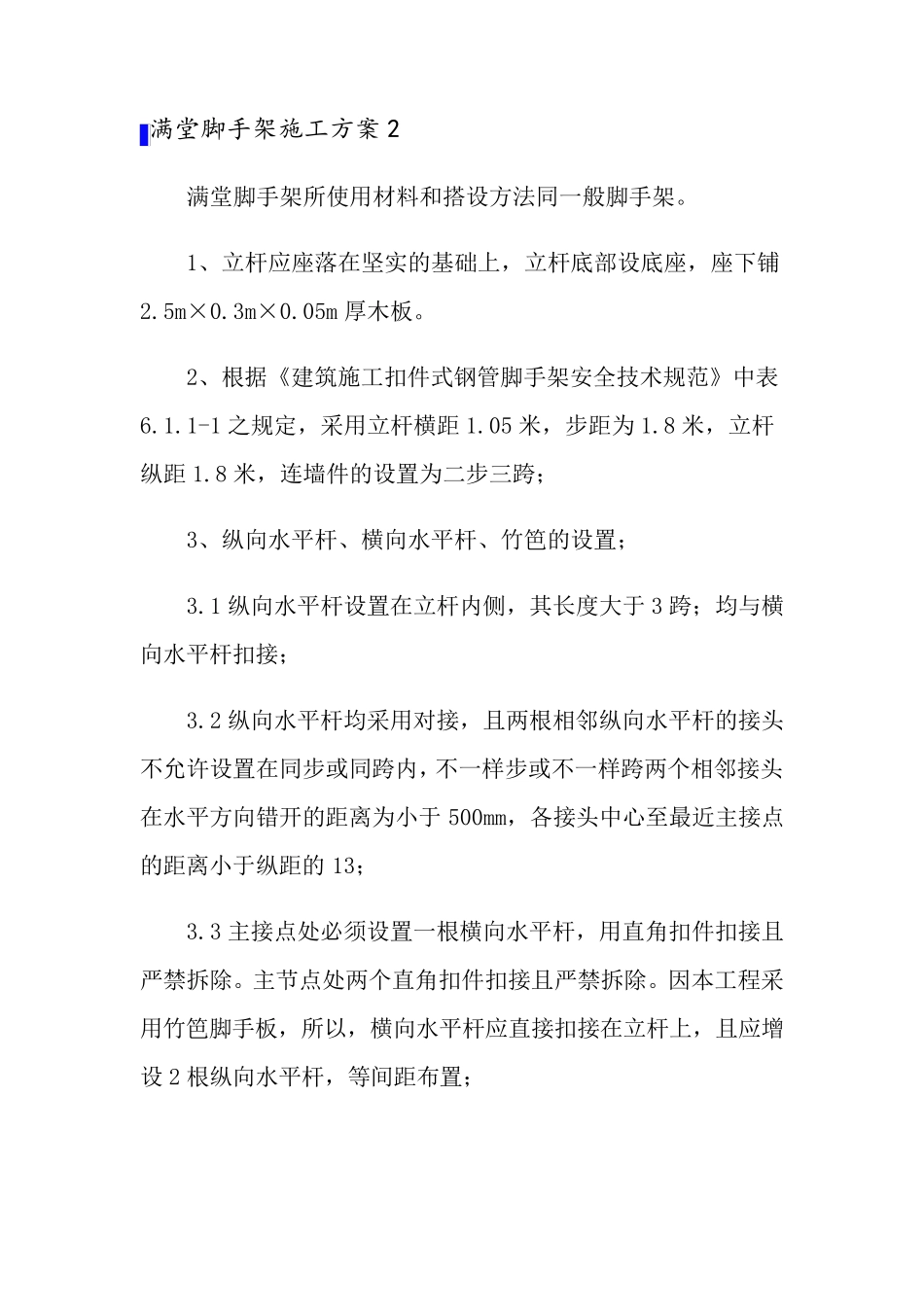

⑹缆风:当平台高度超过 10m 时,四面要设缆风绳,或与建筑物固定牢固,并不得固定在 满堂脚手架施工方案 2 满堂脚手架所使用材料和搭设方法同一般脚手架
1、立杆应座落在坚实的基础上,立杆底部设底座,座下铺2
05m 厚木板
2、根据《建筑施工扣件式钢管脚手架安全技术规范》中表6
