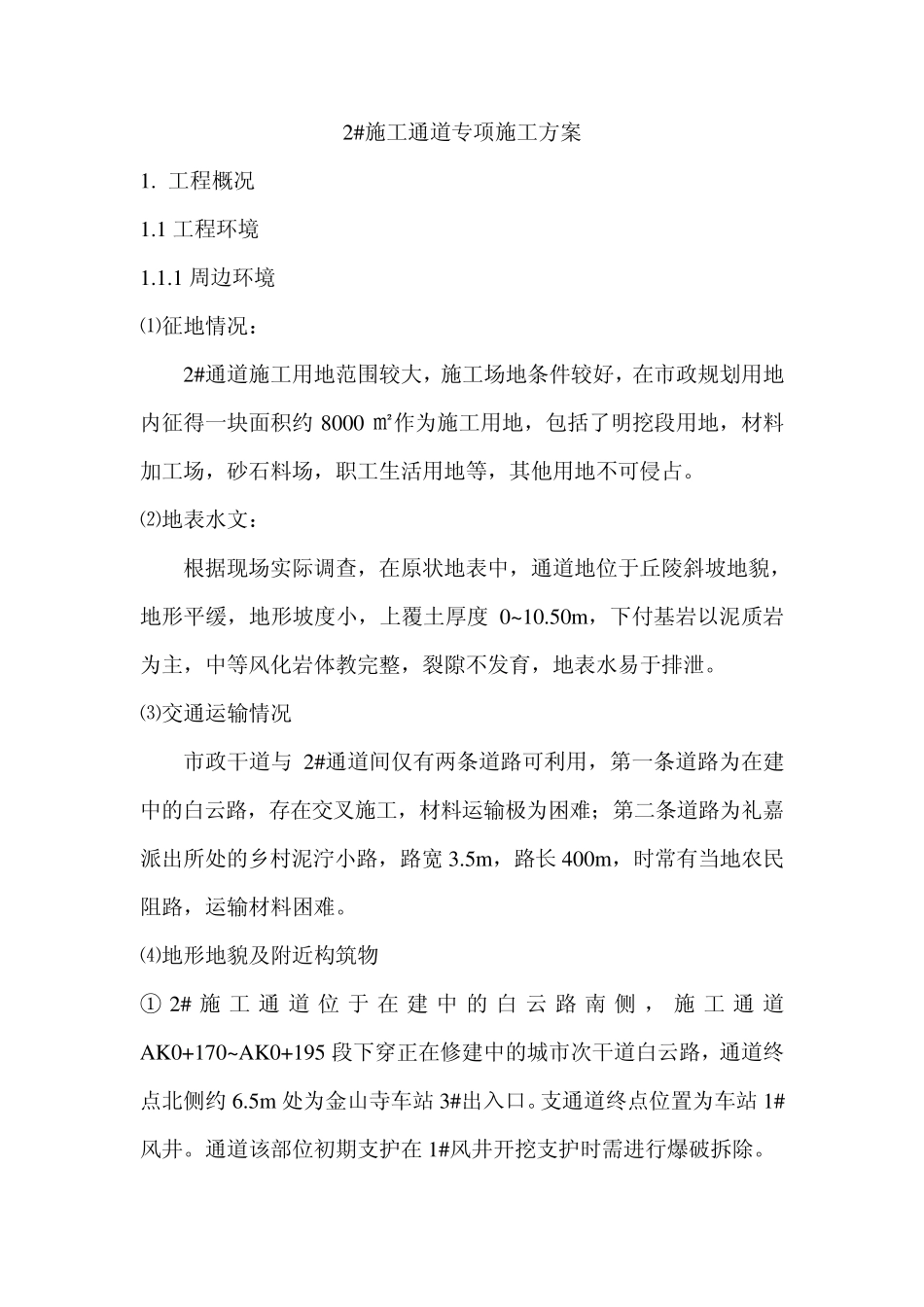

2#施工通道专项施工方案 1
工程概况 1
1 工程环境 1
1 周边环境 ⑪征地情况: 2#通道施工用地范围较大,施工场地条件较好,在市政规划用地内征得一块面积约 8000 ㎡作为施工用地,包括了明挖段用地,材料加工场,砂石料场,职工生活用地等,其他用地不可侵占
⑫地表水文: 根据现场实际调查,在原状地表中,通道地位于丘陵斜坡地貌,地形平缓,地形坡度小,上覆土厚度 0~10
50m,下付基岩以泥质岩为主,中等风化岩体教完整,裂隙不发育,地表水易于排泄
⑬交通运输情况 市政干道与 2#通道间仅有两条道路可利用,第一条道路为在建中的白云路,存在交叉施工,材料运输极为困难;第二条道路为礼嘉派出所处的乡村泥泞小路,路宽3
5m,路长400m,时常有当地农民阻路,运输材料困难
⑭地形地貌及附近构筑物 ① 2# 施 工 通 道 位 于 在 建中 的白云路南 侧 , 施 工 通 道AK0+170~AK0+195 段下穿正在修建中的城市次干道白云路,通道终点北侧约 6
5m 处为金山寺车站 3#出入口
支通道终点位置为车站 1#风井
通道该部位初期支护在 1#风井开挖支护时需进行爆破拆除

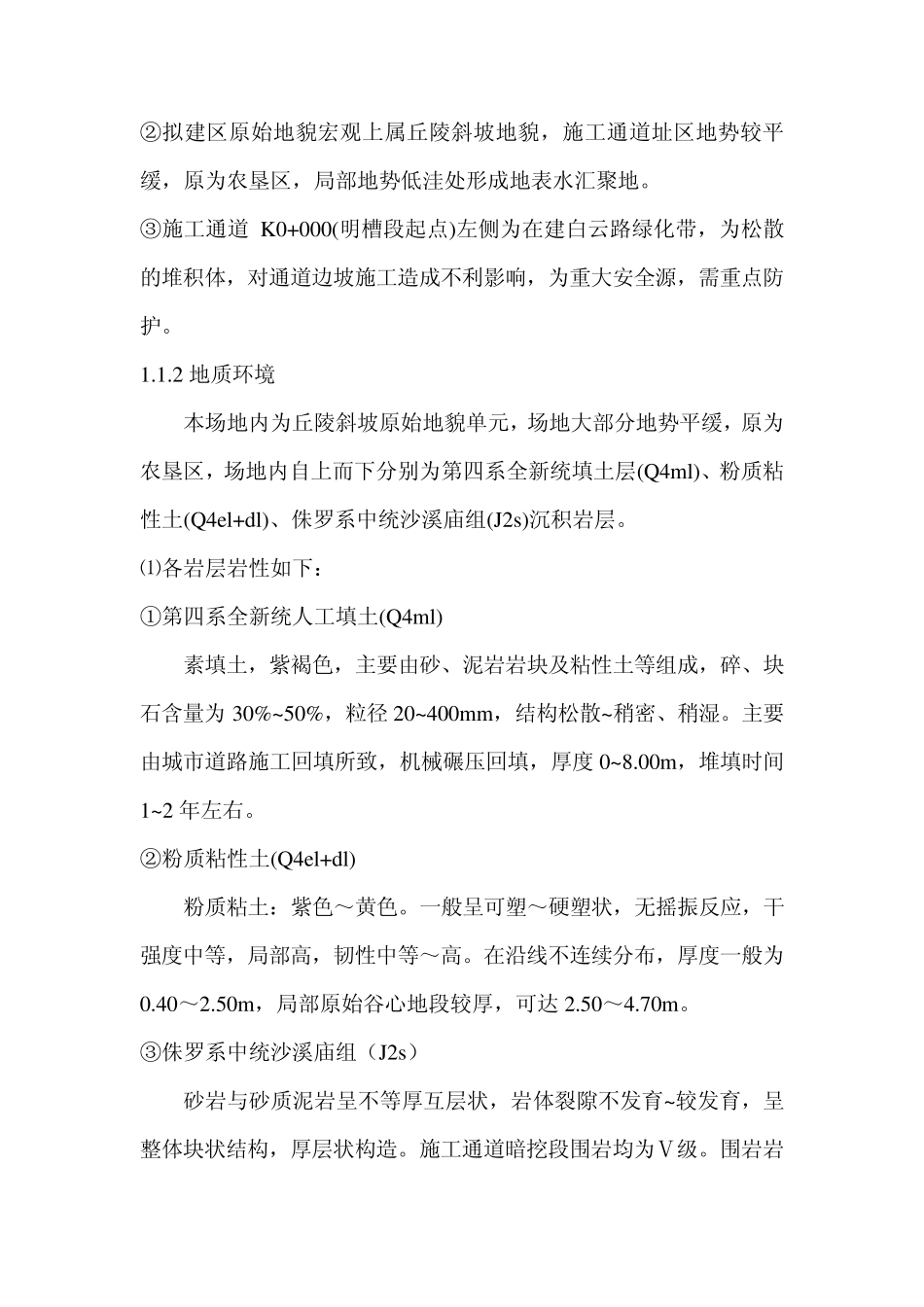

②拟建区原始地貌宏观上属丘陵斜坡地貌,施工通道址区地势较平缓,原为农垦区,局部地势低洼处形成地表水汇聚地
③施工通道 K0+000(明槽段起点)左侧为在建白云路绿化带,为松散的堆积体,对通道边坡施工造成不利影响,为重大安全源,需重点防护
2 地质环境 本场地内为丘陵斜坡原始地貌单元,场地大部分地势平缓,原为农垦区,场地内自上而下分别为第四系全新统填土层(Q4ml)、粉质粘性土(Q4el+dl)、侏罗系中统沙溪庙组(J2s)沉积岩层
⑪各岩层岩性如下: ①第四系全新统人工填土(Q4ml) 素填土,紫褐色,主要由砂、泥岩岩块及粘性土等组成,碎、块石含量为 30%~ 50%,粒径2
