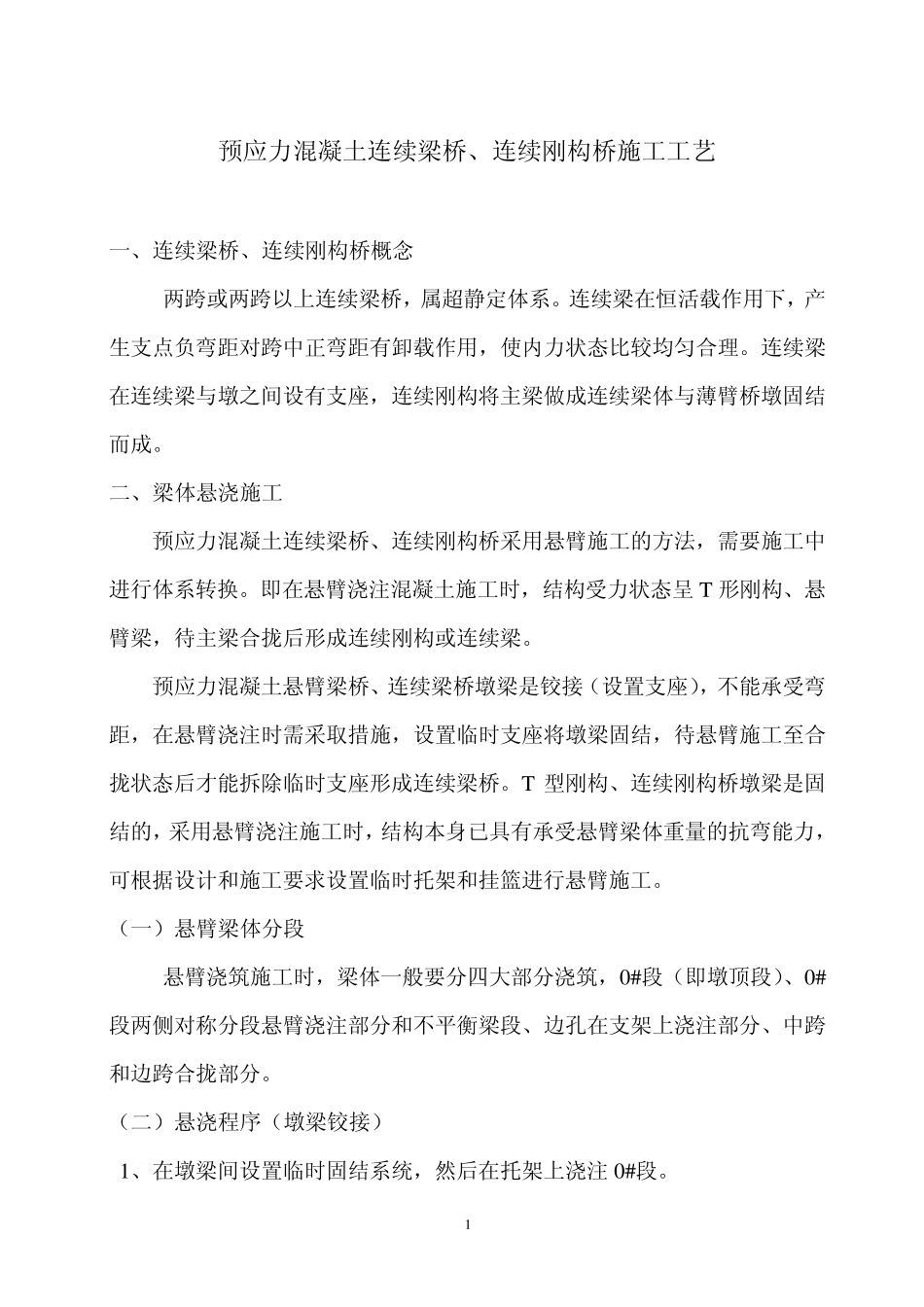

1 预应力混凝土连续梁桥、连续刚构桥施工工艺 一、连续梁桥、连续刚构桥概念 两跨或两跨以上连续梁桥,属超静定体系
连续梁在恒活载作用下,产生支点负弯距对跨中正弯距有卸载作用,使内力状态比较均匀合理
连续梁在连续梁与墩之间设有支座,连续刚构将主梁做成连续梁体与薄臂桥墩固结而成
二、梁体悬浇施工 预应力混凝土连续梁桥、连续刚构桥采用悬臂施工的方法,需要施工中进行体系转换
即在悬臂浇注混凝土施工时,结构受力状态呈 T 形刚构、悬臂梁,待主梁合拢后形成连续刚构或连续梁
预应力混凝土悬臂梁桥、连续梁桥墩梁是铰接(设置支座),不能承受弯距,在悬臂浇注时需采取措施,设置临时支座将墩梁固结,待悬臂施工至合拢状态后才能拆除临时支座形成连续梁桥
T 型刚构、连续刚构桥墩梁是固结的,采用悬臂浇注施工时,结构本身已具有承受悬臂梁体重量的抗弯能力,可根据设计和施工要求设置临时托架和挂篮进行悬臂施工
(一)悬臂梁体分段 悬臂浇筑施工时,梁体一般要分四大部分浇筑,0#段(即墩顶段)、0#段两侧对称分段悬臂浇注部分和不平衡梁段、边孔在支架上浇注部分、中跨和边跨合拢部分
(二)悬浇程序(墩梁铰接) 1、在墩梁间设置临时固结系统,然后在托架上浇注 0#段

2 2 、在 0 # 段上安装悬臂挂篮,向两侧依次浇注对称梁段和不平衡梁段
3 、在临时支架上浇注边跨梁段
4 、在挂篮上浇注中跨和边跨合拢段
(三)施工工艺 一)、0 # 段施工 0 # 段结构复杂,预埋件、钢筋、各向预应力钢束及其孔道、锚具密集交错,梁面有纵横坡度,端面与待浇段密切相连,要精心施工

混凝土浇注顺序先底板、再腹板、后顶板
施工程序如下: (1 )安装墩顶托架平台(如梁底距离地面较小,可立钢管支架,如距离较大,则墩顶预埋型钢作为牛腿支架); (2 )浇注支座垫石及临时支座; (3 )安装永久盆式橡胶支座; (5 )安装底板部
