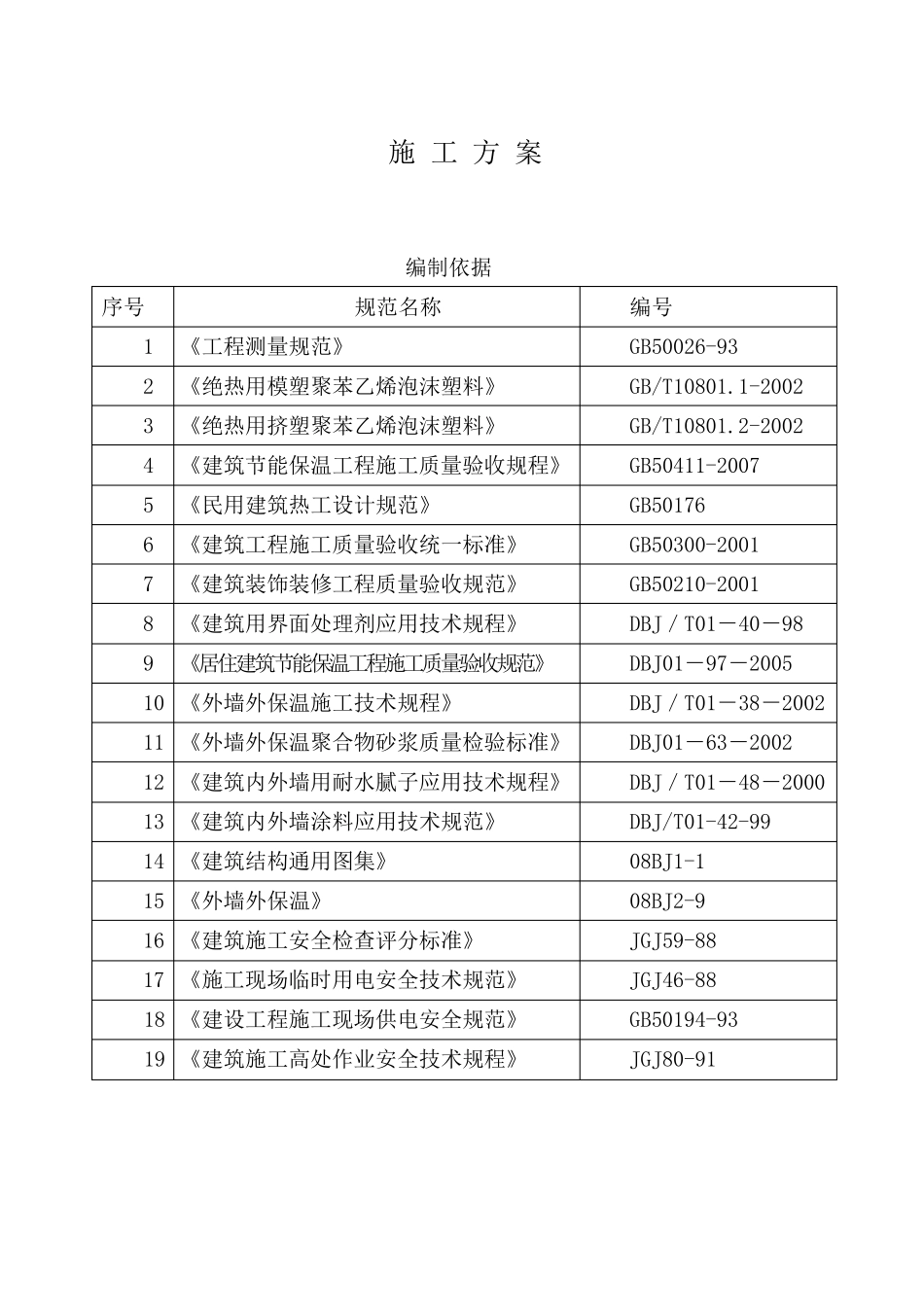

施 工 方 案 编制依据 序号 规范名称 编号 1 《工程测量规范》 GB50026-93 2 《绝热用模塑聚苯乙烯泡沫塑料》 GB/T10801.1-2002 3 《绝热用挤塑聚苯乙烯泡沫塑料》 GB/T10801.2-2002 4 《建筑节能保温工程施工质量验收规程》 GB50411-2007 5 《民用建筑热工设计规范》 GB50176 6 《建筑工程施工质量验收统一标准》 GB50300-2001 7 《建筑装饰装修工程质量验收规范》 GB50210-2001 8 《建筑用界面处理剂应用技术规程》 DBJ/T01-40-98 9 《居住建筑节能保温工程施工质量验收规范》 DBJ01-97-2005 10 《外墙外保温施工技术规程》 DBJ/T01-38-2002 11 《外墙外保温聚合物砂浆质量检验标准》 DBJ01-63-2002 12 《建筑内外墙用耐水腻子应用技术规程》 DBJ/T01-48-2000 13 《建筑内外墙涂料应用技术规范》 DBJ/T01-42-99 14 《建筑结构通用图集》 08BJ1-1 15 《外墙外保温》 08BJ2-9 16 《建筑施工安全检查评分标准》 JGJ59-88 17 《施工现场临时用电安全技术规范》 JGJ46-88 18 《建设工程施工现场供电安全规范》 GB50194-93 19 《建筑施工高处作业安全技术规程》 JGJ80-91 一、 各分部分项工程的主要施工方法 1、##################外墙 60 厚聚苯板(EPS)保温施工工艺 (1) 施工准备 1) 材料准备:专用界面剂、粘结砂浆、膨胀聚苯板(EPS 型 B1 级)、抗裂砂浆、保温专用尼龙锚固件、耐碱玻纤网格布。 2) 机具准备:放线工具、火烧丝、线坠、手提搅拌器等、水平尺、杠尺、料桶、剪子、盒尺、手锯。 3) 施工条件:墙面平整度要求达到外墙中级抹灰验收标准(平整 4mm/2m,垂直 4mm/2m);外墙门窗附框应安装完毕。自来水管、煤气管、空调进出口及各种进户管线等所有进出作外保温外墙面的管线均需预埋 PVC 套管,PVC 套管伸出墙面的长度至少应为外保温体系的厚度;外墙局部砌体部位已抹灰,并安装保温板固定件。 (2) 所有固定在外墙上的受力构件,如托架等必须在外保温施工前安装完成,决不允许外保温施工完成后再在墙面上开洞,否 则 质 量 及外观 效 果 都 难 以保证 ; (3) 主要工艺流 程图 (4) 施工要点: 1) 基层清理:施工前清扫墙体浮灰、铲除墙体混凝土流挂,墙体处理洁净后,满涂界面剂一遍,干燥后可进行膨胀聚苯板粘贴施工。 2) 测量放线: A. 在建筑外墙阳角、柱子、线条、门窗两测口等处及其他必要处挂...
