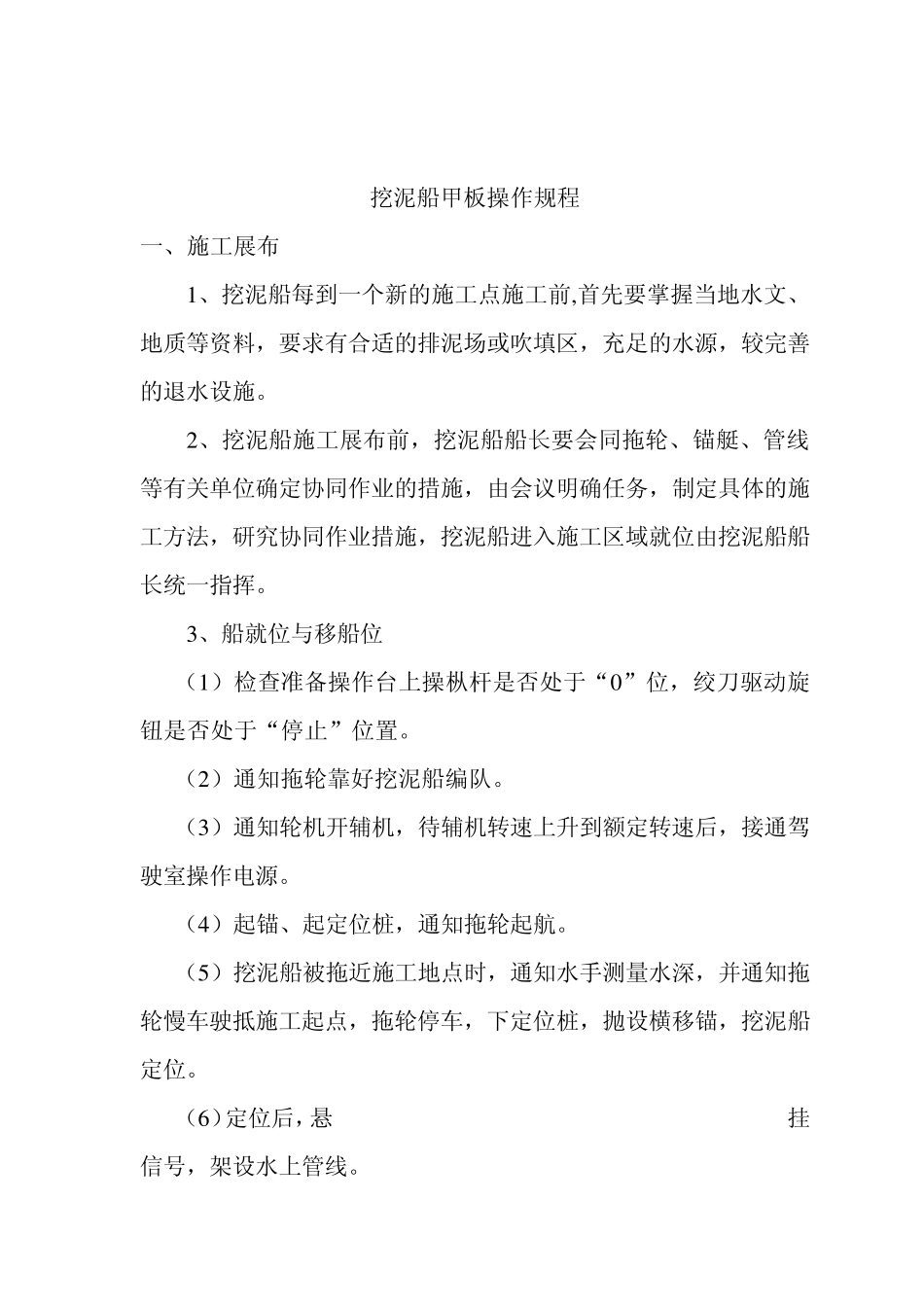

挖泥船甲板操作规程 一、施工展布 1 、挖泥船每到一个新的施工点施工前,首先要掌握当地水文、地质等资料,要求有合适的排泥场或吹填区,充足的水源,较完善的退水设施
2 、挖泥船施工展布前,挖泥船船长要会同拖轮、锚艇、管线等有关单位确定协同作业的措施,由会议明确任务,制定具体的施工方法,研究协同作业措施,挖泥船进入施工区域就位由挖泥船船长统一指挥
3 、船就位与移船位 (1 )检查准备操作台上操枞杆是否处于“0 ”位,绞刀驱动旋钮是否处于“停止”位置
(2 )通知拖轮靠好挖泥船编队
(3 )通知轮机开辅机,待辅机转速上升到额定转速后,接通驾驶室操作电源
(4 )起锚、起定位桩,通知拖轮起航
(5 )挖泥船被拖近施工地点时,通知水手测量水深,并通知拖轮慢车驶抵施工起点,拖轮停车,下定位桩,抛设横移锚,挖泥船定位
(6 )定位后,悬 挂信号,架设水上管线

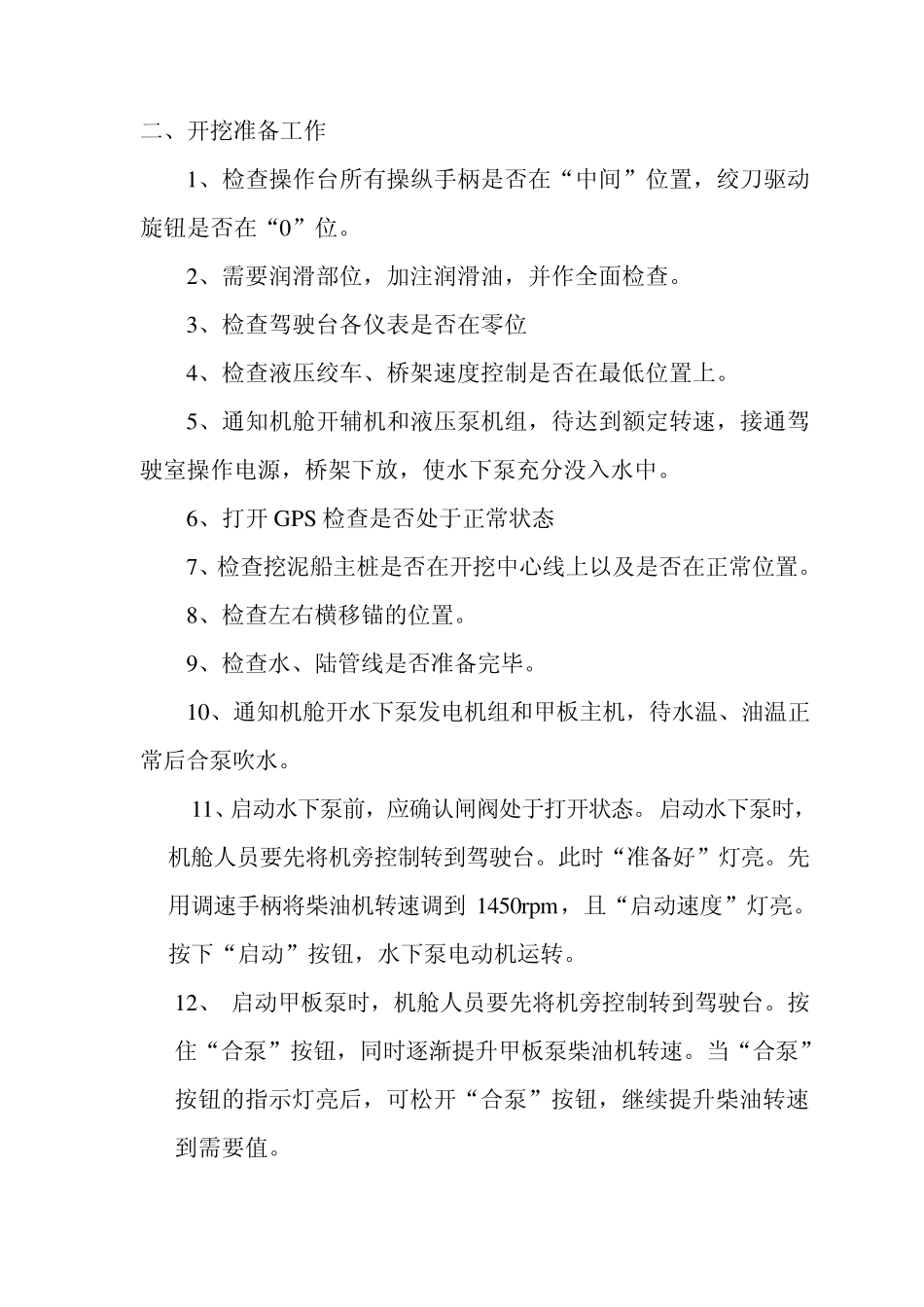

二、开挖准备工作 1、检查操作台所有操纵手柄是否在“中间”位置,绞刀驱动旋钮是否在“0”位
2、需要润滑部位,加注润滑油,并作全面检查
3、检查驾驶台各仪表是否在零位 4、检查液压绞车、桥架速度控制是否在最低位置上
5、通知机舱开辅机和液压泵机组,待达到额定转速,接通驾驶室操作电源,桥架下放,使水下泵充分没入水中
6、打开GPS 检查是否处于正常状态 7、检查挖泥船主桩是否在开挖中心线上以及是否在正常位置
8、检查左右横移锚的位置
9、检查水、陆管线是否准备完毕
10、通知机舱开水下泵发电机组和甲板主机,待水温、油温正常后合泵吹水
11、启动水下泵前,应确认闸阀处于打开状态
启动水下泵时,机舱人员要先将机旁控制转到驾驶台
此时“准备好”灯亮
先用调速手柄将柴油机转速调到 1450rpm,且“启动速度”灯亮
按下“启动”按钮,水下泵电动机运转
12、 启动甲板泵时,机舱人员要先将机旁控制转到驾驶台
