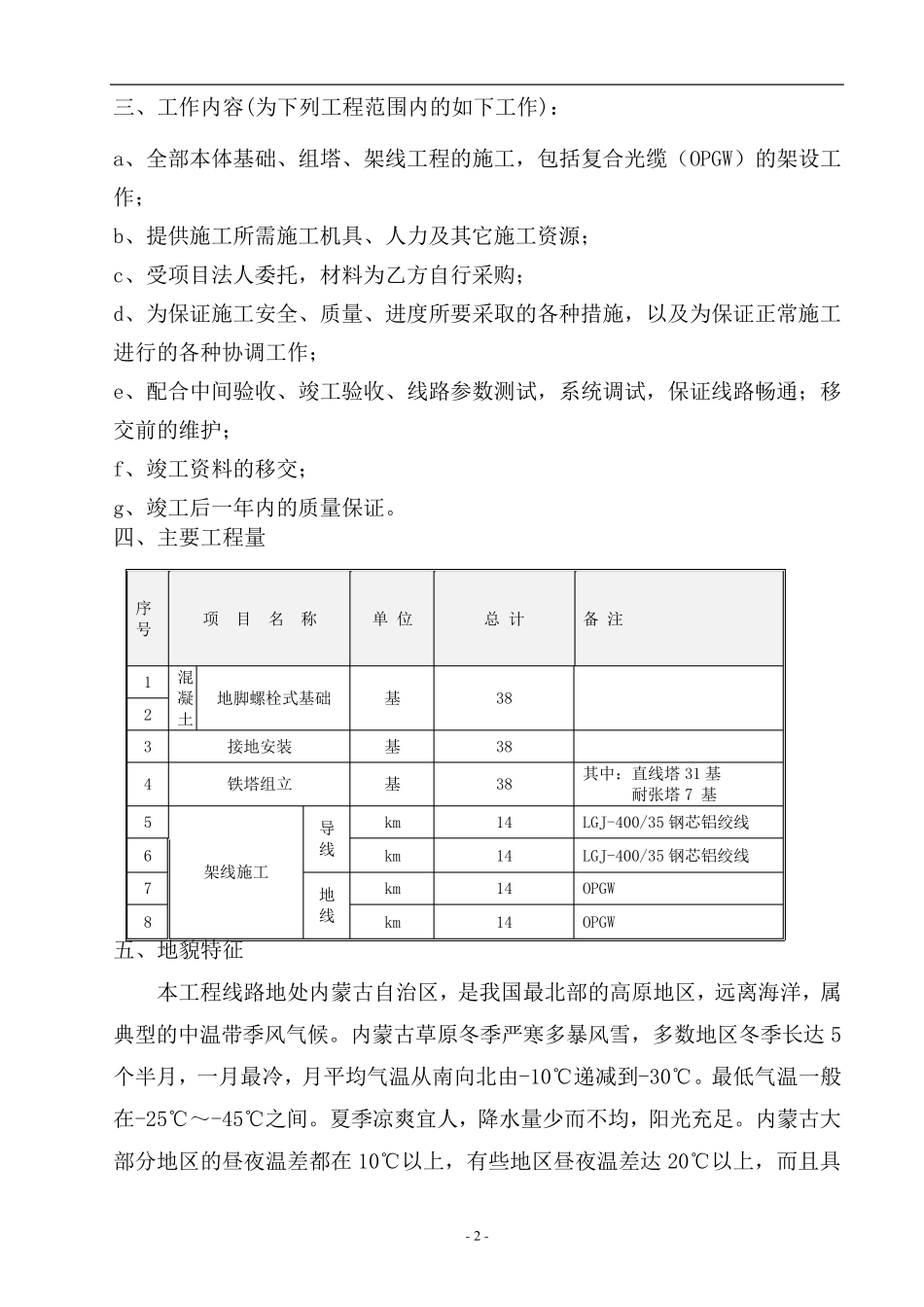

- 1 - 编制依据 1)建设工程项目管理规范(GB/T50326-2006) 2)电力建设施工技术管理导则(国家电网工【2002】153 号) 3)110kV-500kV 架空送电线路施工及验收规范(GB50233-2005) 4)工程建设质量管理规定(试行)国家电网基建【2006】699 号 5)输变电工程达标投产考核办法(2005 版) 6)国家电网公司输变电工程优质工程评选办法(2005 版) 7)本工程设计文件 8)工程建设标准强制性条文(电力工程部分) 第一章 工程概况 一、工程简述 起自科右前旗德佰斯220kV变电站66kV出线门构π接至乌兰毛都变电站进线门构至海力森变电站66kV 进线门构止,新建线路长度 42.5km,单回路架设。导线采用 LGJ-150/25 型钢芯铝绞线;避雷线采用一根 OPGW 复合光缆,全线采用防震锤防震,导线选用 FD-3 型防震锤防震。全线采用铁塔和水泥杆混合使用,共用铁塔11 基,水泥杆248 基。铁塔采用台阶式基础,现场浇注,水泥杆采用毛石回填。 工程的项目法人:科右前旗电业局 工程监理单位:黑龙江金风电力工程监理有 限 公司 工程设计单位:兴 安 盟 电力勘 测 设计院 施工单位:敖 汉 正 源 架线有 限 公司 施工承 包 方 式:包 工、部分包 料 施工合同 要 求 的开 工时 间 是 2010 年 11 月 ,竣 工时 间 2011 年 11 月 。 二 、工程范围 本工程为 66kV 德— 乌— 海输电线路新建工程。 - 2 - 三 、 工 作 内 容 (为 下 列 工 程 范 围 内 的 如 下 工 作 ): a、 全 部 本 体 基 础 、 组 塔 、 架 线 工 程 的 施 工 , 包 括 复 合 光 缆 ( OPGW) 的 架 设 工作 ; b、 提 供 施 工 所 需 施 工 机 具 、 人 力 及 其 它 施 工 资 源 ; c、 受 项 目 法 人 委 托 , 材 料 为 乙 方 自 行 采 购 ; d、 为 保 证 施 工 安 全 、 质 量 、 进 度 所 要 采 取 的 各 种 措 施 , 以 及 为 保 证 正 常 施 工进 行 的 各 种 协 调 工 作 ; e、 配 合 中 间 验 收 、 竣 工 验 收 、 线 路 参 数 测 试 , 系 统 调 试 , 保 证 线 路 畅 通 ; 移交 前 的 维 护 ; f、 竣 工 资 料 的 移 交 ; g、 竣 工 后 一 年 内 的 质 量 保 证 。 四 、 主 要 工...
